Évaluation du Programme d’acquisition d’équipement terrestre

Mars 2023

1258-3-056 SMA(Svcs Ex)

Revu par le SMA(Svcs Ex) conformément à la Loi sur l’accès à l’information. Renseignements NON CLASSIFIÉS.

Sigles

Retour à la table des matières

Sommaire

Le présent rapport décrit les résultats de l’évaluation du Programme d’acquisition d’équipement terrestre, réalisée pendant l’année financière (AF) 2021-2022 par le
Sous-ministre adjoint (Services d’examen) (SMA[Svcs Ex]), conformément à la Politique sur les résultats du Conseil du Trésor (CT). L’évaluation examine deux études de cas : la mise à niveau des véhicules blindés tactiques de patrouille (VBTP), et celle des mitrailleuses polyvalentes (MP).

Description du programme

Le Programme d’acquisition d’équipement terrestre a pour but d’acquérir, par la définition et la mise en œuvre de projets de biens d’équipement approuvés, de l’équipement neuf ou modernisé dont les Forces armées canadiennes (FAC) ont besoin afin de répondre aux besoins en constante évolution de la défense. Le programme est mis en œuvre par le Directeur général – Gestion du programme d’équipement terrestre (DGGPET) et relève de la compétence du
Sous-ministre adjoint (Matériels) (SMA[Mat]).

Portée

Le rapport présente une évaluation ciblée en fonction de questions d’évaluation clés concernant l’efficacité du programme et l’utilisation de la mesure du rendement. L’accent est mis sur les dernières phases du processus d’acquisition (définition, mise en œuvre et clôture) pour ce qui est de l’acquisition de biens d’équipement dans le cadre des programmes d’équipement terrestre et commun du DGGPET. Les projets de mise à niveau des VBTP et des MP ont servi d’études de cas représentatives du Programme d’acquisition d’équipement terrestre.

Résultats

L’évaluation a révélé des réussites dignes de mention; les deux projets respectent le budget de façon générale, sont planifiés en fonction de l’Analyse comparative entre les sexes Plus (ACS Plus), et sont étayés par une solide fonction d’établissement des coûts. Par ailleurs, il existe certaines possibilités d’amélioration.

L’évaluation a révélé que pour les deux projets, on ne connait pas suffisamment les pratiques d’approvisionnement agile et qu’elles ne sont pas appliquées assez souvent. De plus, il est difficile d’atteindre l’équilibre entre la nécessité de l’approvisionnement agile et les autres exigences en matière de politiques. Pour ce qui est du projet lié aux VBTP, des technologies statiques et ultraspécialisées ont été utilisées sans que l’on tienne suffisamment compte de la modernisation, et ainsi les projets d’acquisition sont moins à même de soutenir efficacement les opérations des FAC en constante évolution. Bien que les facteurs de l’ACS Plus soient pris en compte correctement dans les volets planification et approbation de projet, il manque de suivi à cet égard dans le volet déploiement de l’équipement.

Le projet lié aux MP répond aux besoins des FAC. Or, en ce qui concerne le projet lié aux VBTP, on éprouve de la difficulté à répondre aux besoins stratégiques et à long terme en évolution des FAC en matière de capacité. Parmi les lacunes évidentes, mentionnons les processus rigides et l’insuffisance des consultations avec les principaux intervenants, lesquelles sont nécessaires pour orienter et adapter les pratiques d’acquisition en fonction des besoins des FAC. Les deux projets accusent un retard.

Dans l’ensemble, la fonction d’établissement des coûts offre un service à valeur ajoutée et certaines possibilités d’amélioration, comme améliorer le fait qu’il n’y a pas assez d’analystes des coûts intégrés au projet. Enfin, les renseignements recueillis au sujet du rendement opérationnel stratégique sont insuffisants. Par exemple, les renseignements sur le rendement des VBTP se limitent aux données sur les véhicules de base. Il manque de données fiables sur le rendement opérationnel pour éclairer la prise de décision sur le déploiement. Des problèmes ont également été cernés quant à la collecte et au stockage normalisés des données. Ces problèmes de mesure du rendement entravent la prise de décision stratégique pour ce qui est de l’équipement acquis, et gênent les efforts en vue de s’assurer que celui-ci répond toujours aux besoins des FAC.

Conclusions générales

L’évaluation a permis de conclure qu’il est nécessaire d’encourager davantage les pratiques en matière d’approvisionnement agile et la consultation afin de contribuer aux projets d’acquisition, en plus de déployer des efforts de mesure du rendement plus stratégiques et de veiller à l’intégration de l’ACS Plus dans toutes les phases du processus d’acquisition.

Recommandations

  1. Veiller à la mise en place d’un processus de gestion des consultations avec les utilisateurs finaux, les principaux intervenants et les experts externes afin de contribuer aux projets d’acquisition.
  2. Accroître les efforts de mesure du rendement sur les plans tactique et de la capacité afin de mieux orienter la prise de décision stratégique et à long terme.

Retour à la table des matières

Portée de l’évaluation

Couverture et responsabilités

L’évaluation du Programme d’acquisition d’équipement terrestre a été menée conformément à la Politique sur les résultats du CT et au Plan d’évaluation ministériel quinquennal (AF 2017- 2018 à AF 2021-2022) du ministère de la Défense nationale (MDN) et des FAC. Son inclusion dans le plan a été approuvée par le Comité de gestion et d’évaluation du rendement en mars 2021.

L’évaluation portait sur les activités liées à l’acquisition de biens d’équipement importants dans le cadre des programmes d’équipement terrestre et commun du DGGPET.

L’objectif de l’évaluation est d’évaluer, à l’aide de cinq questions, des éléments de l’efficacité du programme et de la mesure du rendement, en utilisant deux études de cas représentatives des projets de mise à niveau respectifs des VBTP et des MP. L’évaluation met l’accent sur les phases de définition, de mise en œuvre et de clôture du cycle de vie des projets.

  • Dans quelle mesure les projets d’acquisition ont-ils permis de mettre en œuvre des pratiques d’approvisionnement novatrices, comme l’approvisionnement agile, et quels sont les défis et les obstacles qui empêchent de le faire efficacement?
  • Dans quelle mesure les projets suivent-ils l’évolution de la technologie et permettent-ils l’intégration avec les alliés?
  • Dans quelle mesure l’équipement acquis a-t-il comblé les lacunes en matière de capacités initiales?
  • Dans quelle mesure la fonction d’établissement des coûts permet-elle une planification et une exécution efficaces des projets, y compris l’harmonisation des ressources et des produits livrables attendus?
  • Dans quelle mesure le cadre de mesure du rendement du programme permet-il la collecte, la surveillance et la production de rapports de données pour évaluer adéquatement l’atteinte des résultats?

Deux évaluations simultanées (2022) permettent également d’examiner l’acquisition d’équipement. L’évaluation thématique de l’efficacité de l’acquisition de l’équipement permet d’examiner l’efficacité de l’acquisition d’équipement dans trois programmes du MDN et des FAC (acquisition de l’équipement maritime, de l’équipement terrestre et de l’équipement aérospatial), et l’évaluation de la gestion des projets d’acquisition permet d’examiner l’acquisition agile et innovante et l’ACS Plus dans tous les programmes d’acquisition d’équipement.

Éléments exclus de la portée

Les points ci-dessous ne s’inscrivent pas dans la portée de l’évaluation.

  • Phases de détermination et d’analyse des options du projet : Ces aspects ont été examinés dans le cadre de l’évaluation du développement de la force terrestre, de l’analyse stratégique intégrée (2021) et de l’audit du processus d’établissement des exigences préliminaires pour les projets de biens d’équipement (2019).
  • Activités de gestion du cycle de vie (p. ex., maintenance, élimination).
  • Gouvernance : Les aspects de la gouvernance, y compris la surveillance générale et les comités, seront traités en parallèle par le Directeur général – Audit.

Lors de l’évaluation, plusieurs sources de données ont été employées. Ces données ont été recueillies à l’aide de méthodes de recherche qualitatives et quantitatives (voir l’annexe C pour connaître les méthodes et les limitations).

Les constatations ont été établies et classées par thème en fonction des catégories suivantes :

Cette figure représente les cinq thèmes selon lesquels les constatations ont été regroupées.

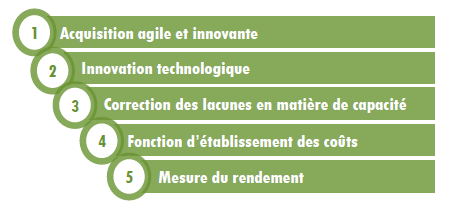

Figure 1. Thèmes des constatations
Résumé de la figure 1

La portée a été établie en consultation avec les principaux intervenants, dont le SMA(Mat), le DGGPET et l’Armée canadienne (AC). Des directives du SMA(Svcs Ex) ont aussi été reçues.

Retour à la table des matières

Description du programme

Le Programme d’acquisition d’équipement terrestre a pour but d’acquérir, par la définition et la mise en œuvre de projets de biens d’équipement approuvés, de l’équipement neuf ou modernisé dont les FAC ont besoin afin de répondre aux besoins en constante évolution de la défense. Il contribue à la responsabilité essentielle 5 (Acquisition de capacités), qui consiste à se doter des capacités avancées permettant de maintenir l’avantage sur des adversaires potentiels et de suivre la cadence des alliés tout en tirant profit au maximum de l’innovation et de la technologie en matière de défense. Des accords d’approvisionnement rationalisés et flexibles garantissent que la Défense est équipée pour mener ses missions. Le programme est mis en œuvre par le DGGPET et relève de la compétence du SMA(Mat). En consultation avec le DGGPET, les projets de mise à niveau des VBTP et des MP ont été sélectionnés comme études de cas pour l’évaluation.

Aperçu du projet lié aux VBTP

L’objectif principal du projet lié aux VBTP est de fournir la capacité de combat multifonctionnelle essentielle à l’AC. Le projet vise à mettre en place une flotte moderne de véhicules blindés modulaires et utilitaires génériques destinés aux opérations nationales et expéditionnaires. Il devrait permettre de fournir la capacité dans les limites d’un budget totalisant 1,250 M$. Le projet a atteint sa capacité opérationnelle totale (COT) en décembre 2019 et en est maintenant à la phase de clôture, qui devrait être achevée en décembre 2022.

Les VBTP remplissent des fonctions de reconnaissance, de surveillance, de sécurité et de transport blindé. Le véhicule priorise la protection de l’équipage et lui donne de grandes chances de survie grâce au revêtement blindé de sa caisse en forme de V vers le bas. Doté d’un poste de tir télécommandé et de systèmes optiques et de surveillance, le VBTP se voulait au départ une évolution à la suite du véhicule de reconnaissance RG-31/Coyote qui terminait son cycle de vie. Le VBTP a été conçu pour assumer les rôles de patrouille, de liaison et de transport VIP du Coyote, et pour compléter le véhicule utilitaire léger à roues (VULR/G-Wagon). Le véhicule a été conçu en deux variantes :

Aperçu du projet de mise à niveau des MP

L’objectif principal du projet de mise à niveau des MP est de remplacer les mitrailleuses restantes par de nouvelles armes modernisées (C6A1). Le projet de modernisation de MP procurera des produits livrables selon un budget total de 110 M$. Le projet en est à la phase de mise en œuvre, la capacité opérationnelle initiale (COI) a été atteinte, et la clôture est actuellement prévue pour août 2024.

La MP C6A1 constitue une composante essentielle de l’équipement d’armes légères de l’AC, puisqu’elle permet tous les types de tirs d’armes légères dans l’ensemble des opérations des FAC. La conception de l’arme est une version modernisée des mitrailleuses C6 existantes de l’Armée. Celles-ci sont des versions canadiennes des FN MAG belges, initialement conçues dans les années 1950 et largement utilisées dans les armées de l’OTAN. La MP C6A1 est une mitrailleuse automatique à gaz et à ressort alimentée par bande et refroidie par air ayant une cadence de tir rapide (munitions 7,62 mm OTAN). Elle peut être utilisée par l’infanterie débarquée, ou être fixée dans une tourelle ou sur le dessus d’une tourelle sur un véhicule.

De plus amples renseignements sur le financement et le calendrier du projet figurent à l’annexe D, et ceux sur les intervenants du programme sont présentés à l’annexe E.

Retour à la table des matières

Acquisition Agile et Innovante

CONSTATATION 1 : Il y a un manque de connaissance et une utilisation limitée des pratiques en matière d’approvisionnement agile au sein des études de cas des deux projets.

Pourquoi est-ce important?

  • La politique de défense du Canada, Protection, sécurité, engagement (PSE), énonce l’engagement suivant : « mettre en place de nouveaux mécanismes d’approvisionnement qui permettent à la Défense de développer et de mettre à l’épreuve des idées et de donner suite à celles qui sont les plus prometteuses au moyen de l’approvisionnement. »
  • Le rendement des acquisitions de la Défense est un facteur clé des capacités des FAC a une attention du public et des médias.

L’approvisionnement agile est un nouveau mode d’approvisionnement de biens et de services qui recourt à une approche itérative, axée sur les résultats, les équipes interfonctionnelles et la collaboration avec les autres ministères du gouvernement et les fournisseurs (définition élaborée par SPAC et approuvée par le SCT). Cela diffère de la méthode traditionnelle de la « cascade », qui caractérise habituellement les acquisitions au sein du MDN, qui a tendance à être moins axée sur la coopération et la souplesse, qui comporte une étape de planification seulement au début du processus d’acquisition et qui repose sur des exigences techniques très détaillées.

Manque de connaissance

L’examen de la documentation, les entrevues et les résultats du sondage indiquent qu’il y a peu ou pas de directives pour les projets et le personnel opérationnel sur la façon de mettre en œuvre l’approvisionnement agile, et les connaissances sur les concepts et pratiques d’approvisionnement agile sont insuffisantes.

56 % des répondants du sondage n’étaient pas d’accord ou ne savaient pas si le concept d’acquisition agile était clairement articulé et bien communiqué par la gestion, suggérant qu’il y a place à l’amélioration.

Utilisation limitée

Les résultats de l’évaluation indiquent que les pratiques d’approvisionnement innovant ou agile sont très peu utilisées.

  • Les résultats du sondage suggèrent qu’il y a place à l’amélioration en ce qui concerne la mise en œuvre de pratiques en matière d’approvisionnement agile. Parmi les répondants, 43 % sont d’accord que les projets liés aux VBTP et aux MP ont fait intervenir des équipes interfonctionnelles, et seulement un tiers des répondants sont d’accord que le processus était itératif, collaboratif ou axé sur les résultats.
  • Les documents examinés ont révélé peu de preuves d’innovation ou d’agilité.
  • Des visites sur place ont révélé que le projet lié aux VBTP, en particulier, manque d’innovation et d’agilité. Les principaux enjeux sont abordés à la prochaine diapositive.

Ce diagramme circulaire illustre les résultats de l’entrevue.
Figure 1. 95 % des sujets interrogés ont indiqué que les pratiques agiles ne sont pas utilisées dans le cadre des projets liés aux mitrailleuses polyvalentes (MP) et aux véhicules blindés tactiques de patrouille (VBTP)
Résumé de la figure 2

Obstacles à la mise en œuvre de l’approvisionnement agile

Donner suite aux recommandations existantes tirées de l’évaluation de la gestion des projets d’acquisition (1258-3-057 SMA[Svcs Ex]) : « Explorer et promouvoir des pratiques et des processus d’acquisition novateurs et décider comment et quand appliquer la souplesse et l’innovation. »

CONSTATATION 2 : Les exigences et les directives de la politique d’approvisionnement ont été respectées, avec une surveillance en place. Toutefois, il est difficile d’atteindre l’équilibre entre la nécessité de l’approvisionnement agile et les autres exigences en matière de politiques.

Innovation dans l’acquisition : la création et l’utilisation de nouveaux produits, services et processus. Elle englobe les nouvelles technologies ainsi que les nouvelles façons de faire. Elle peut signifier suivre le rythme de la technologie, tirer parti de l’acquisition de technologies numériques et permettre des solutions créatives.

Pourquoi est-ce important?

  • Des conseils ainsi qu’une documentation cohérents et opportuns sont nécessaires à la réussite de la mise en œuvre de pratiques d’acquisition agile et innovante.
  • Le manque d’agilité et à d’innovation dans le cadre de l’acquisition présentent des risques pour les capacités opérationnelles.
  • Une approche équilibrée du risque et de la flexibilité est nécessaire lors de l’application des principes d’agilité et d’innovation.
  • Des approches itératives devraient être envisagées au moment d’explorer et de promouvoir des pratiques d’acquisition agile ou innovante afin de s’adapter aux besoins changeants des FAC et aux technologies émergentes.

Maintenir l’équilibre entre l’agilité et les autres exigences et responsabilités en matière de politiques

L’examen de la documentation, les visites sur place et les entrevues indiquent que les obligations politiques relatives à l’environnement, à l’ACS Plus, aux langues officielles et aux Autochtones de l’époque étaient considérées comme appropriées et harmonisées aux attentes en matière de politiques. Des organes ou comités de gouvernance appropriés sont en place pour assurer la surveillance.

75 % des sujets interrogés indiquent que même si les processus sont suivis, il est toujours difficile, dans le cadre des projets, de mettre en œuvre les pratiques d’approvisionnement agile; il existe les problèmes susmentionnés de manque de communication sur ce que signifie l’approvisionnement agile, ainsi que le respect des politiques et des procédures établies qui ont tendance à être plutôt rigides. Par conséquent, le respect d’autres exigences en matière de politiques a tendance à l’emporter sur la mise en œuvre de pratiques d’approvisionnement agile.

Encourager l’agilité parmi la multitude de politiques et d’autres exigences que les projets doivent respecter a également été noté comme un défi.

Les sujets interrogés ont indiqué qu’une approche axée sur les risques n’a pas été utilisée pour simplifier les processus; ils font mention d’une culture d’aversion au risque au sein de l’organisation et réaffirment que les politiques et les processus sont rigides.

« Notre système comporte une aversion au risque inhérente, principalement en raison des programmes et des exigences en matière de transparence. Les personnes craignent davantage que leurs décisions soient examinées avec du recul, de sorte qu’elles n’assument pas les risques. Une gouvernance supplémentaire a été imposée, qui touche les exigences en matière de politiques. Il y a maintenant une réticence d’accepter tout ce qui n’est pas écrit noir sur blanc en ce qui concerne nos contrats. »

Sujet interrogé

CONSTATATION 3 : Bien que les facteurs de l’ACS Plus soient pris en compte lors de la planification et de l’approbation du projet, le suivi et la mesure du rendement sont insuffisants durant le déploiement de l’équipement.

Pourquoi est-ce important?

  • La politique de défense PSE incite le MDN à intégrer l’ACS Plus à chaque étape du cycle de vie d’un programme ou d’un projet, comme les constatations, l’incidence, les options de conception, l’établissement de budgets, l’évaluation des risques et l’évaluation de la réussite du projet.
  • Le MDN souhaite utiliser l’ACS Plus comme un outil pour atteindre une plus grande égalité dans les processus et les projets d’acquisition.

L’ACS Plus est un processus d’analyse utilisé pour évaluer les inégalités systémiques et pour déterminer les répercussions potentielles des politiques, programmes et initiatives sur les femmes, les hommes et les personnes de diverses identités de genre. L’ACS Plus inclut non seulement le genre, mais aussi des considérations intersectionnelles.

L’examen de la documentation, les visites sur place et les entrevues indiquent que les considérations liées à l’ACS Plus sont en place et en conformité avec les politiques pertinentes, même si elles ne sont pas entièrement mises en œuvre dans l’ensemble du processus d’acquisition.

L’ACS Plus est adéquatement prise en compte dès le début du processus d’acquisition

« L’ACS Plus est considérée comme une partie intégrante du projet et nous sommes fiers de l’utiliser ainsi. »

Sujet interrogé lors de la visite sur place

Ce diagramme à secteurs 3D illustre les résultats de l’entrevue.
Figure 4. 79 % des sujets interrogés ont indiqué que les aspects de l’ACS Plus ont été suffisamment pris en compte au cours de la planification et de l’approbation du projet
Résumé de la figure 4

Lacunes dans les considérations liées à l’ACS Plus vers la fin du processus d’acquisition

L’ACS Plus ne doit pas concerner uniquement les premières phases, mais lorsqu’elle est jugée pertinente, elle doit être un processus continu et itératif appliqué pour éclairer chaque aspect du projet, de son identification à sa clôture.

Donner suite aux recommandations existantes tirées de l’évaluation de la gestion des projets d’acquisition (1258-3-057 SMA[Svcs Ex] ) : « Assurer la reddition de comptes à l’égard de l’ACS Plus dans la gestion des projets d’acquisition. »

Les résultats de l’évaluation révèlent que dans l’ensemble, le projet lié aux MP répond aux besoins des FAC :

  • En se fondant sur leur expérience, les informateurs clés interrogés et les sujets interrogés lors de la visite sur place s’entendent pour dire que les « mitrailleuses sont essentielles et répondent aux besoins fondamentaux en matière de défense ». Il s’agit d’une arme indispensable faisant partie du parc d’armes légères utilisées dans le cadre de la gamme complète des opérations des FAC. La nouvelle MP (C6A1) reprend la conception originale de la mitrailleuse, mais comprend des caractéristiques améliorées, notamment les suivantes :
    • Régulateur de gaz externe pour contrôler la rapidité du tir;
    • Crosse durable en polymère au lieu de la crosse de bois actuelle;
    • Les soldats pourront fixer des dispositifs de pointage et des appareils optiques de visée aux armes afin d’accroître l’efficacité opérationnelle et tactique.
  • Toutefois, il ne semble pas exister d’analyse ou d’étude récente sur les lacunes en matière de capacités qui permettrait de confirmer que cette mitrailleuse répond pleinement aux besoins des FAC.

Le projet lié aux MP est en grande partie une bonne nouvelle, mais des problèmes mineurs ont été décelés quant aux spécifications de certaines pièces qui ne correspondaient pas aux spécifications écrites du fournisseur. On a repéré des problèmes mineurs au niveau du contrôle de la qualité (p. ex., rallonges du canon, certains ratés de tir, faiblesses du ressort de la lame-chargeur).

Sujet interrogé lors de la visite sur place

Bien que les MP répondent aux besoins des FAC, on a décelé des problèmes au niveau du contrôle de la qualité de même que certains problèmes techniques présentés par les nouvelles MP distribuées dans les FAC :

  • Régulateur de gaz : Les armes ont été retournées au fournisseur et le problème a été corrigé par l’entreprise. Le MDN considère cette situation comme réglée.
  • Écrou de canon : Les armes ont été retournées au fournisseur et le problème a été corrigé par l’entreprise. Le MDN considère cette situation comme réglée.
  • Mécanisme de canal de guidage de courroie : La pièce était légèrement non conforme aux spécifications. Le fournisseur était censé obtenir les nouveaux couloirs d’alimentation au plus tard en mars 2022 afin que les techniciens des FAC puissent procéder aux remplacements sur le terrain.
  • Percuteur : La saillie du percuteur a été déclarée comme étant non conforme aux spécifications. Une fois que l’accumulation des tolérances de diverses pièces a été analysée, une nouvelle mesure a été consignée dans les manuels techniques et seulement quelques percuteurs ont été remplacés.

« Une fois que tous les problèmes techniques liés à la C6 vont être réglés, je suis convaincue que oui, cela va contribuer à répondre aux besoins des FAC. »

Sujet interrogé

Travaux en cours

Depuis août 2021, le fournisseur a modifié certains de ses processus de production, notamment une révision des instructions de travail relatives à la fabrication, une formation du personnel améliorée et une inspection supplémentaire des armes avant l’emballage final. De plus, le MDN procède à un plus grand nombre d’inspections sur place et assure une surveillance accrue dans les installations du fournisseur jusqu’à ce que les livraisons soient effectuées.

Retour à la table des matières

Innovation technologique

CONSTATATION 4 : Pour le projet lié aux VBTP, des technologies statiques et ultraspécialisées ont été utilisées sans que l’on tienne suffisamment compte de la modernisation.

Pourquoi est-ce important?

  • Suivre le rythme des technologies émergentes et innovantes est une composante clé de l’approvisionnement agile et aide les capacités des FAC à être à la hauteur des circonstances changeantes.
  • Une modernisation insuffisante augmente le risque que les capacités des FAC deviennent moins pertinentes dans les opérations multispectrales, réduit l’efficacité opérationnelle dans les environnements menaçants modernes et dynamiques et limite l’interopérabilité avec les forces alliées qui mettent en service de l’équipement modernisé.

Projet lié aux VBTP – un créneau, mais un approvisionnement ultraspécialisé

Obstacles supplémentaires au suivi de l’évolution des changements technologiques

Projet lié aux MP – un approvisionnement simplifié d’une conception éprouvée

36 % des répondants au sondage estimaient que la flexibilité offerte par les projets était insuffisante pour permettre l’adoption de nouvelles technologies tout au long du cycle de vie des projets.

« (Vous) souhaitez mettre en place cette capacité, mais ne voulez pas retarder son exécution dans l’attente d’une intégration parfaite d’une nouvelle technologie. »

Sujet interrogé

Donner suite aux recommandations existantes tirées de l’évaluation de la gestion des projets d’acquisition (1258-3-057 SMA[Svcs Ex]) : « Explorer Veteupriollmezouvvoouirsdreespporratteiqr uàeslaetrepcroocmesmsuasndd’aactiqounisi1ti.on novateurs et décider comment et quand appliquer la souplesse et l’innovation. »

Retour à la table des matières

Correction des lacunes en matière de capacité

CONSTATATION 5 : Les VBTP satisfont aux exigences initiales, mais on éprouve de la difficulté à répondre aux besoins stratégiques et à long terme changeants des FAC en matière de capacités.

L’acquisition de VBTP a pris du retard par rapport aux circonstances stratégiques mondiales changeantes

  • Malgré certains avantages tels que l’engagement des objectifs débarqués et de faibles fortifications, les résultats de l’évaluation révèlent que les VBTP ne répondent pas adéquatement aux besoins stratégiques et à long terme des FAC.
  • La majorité des répondants considèrent que le projet lié aux VBTP est surspécialisé pour un besoin particulier en matière de défense (c.-à-d., protection contre les dispositifs explosifs de circonstance). Il devrait plutôt miser sur les besoins stratégiques du parc de véhicules terrestres dans un contexte moderne global. De plus, il ne cadre pas entièrement avec la doctrine de l’Armée visant à établir un équilibre entre les principes de la puissance de feu, de la mobilité et de la protection blindées.
  • « Nous répondons aux exigences et non aux besoins. Nous devons reconnaître que lorsqu’il y a un écart de 10 ans entre les exigences et les besoins, les uns et les autres ne seront pas les mêmes au sein d’un environnement changeant. »

    Sujet interrogé

  • Les informateurs clés interrogés et les sujets interrogés lors de la visite sur place ont fait savoir que plusieurs VBTP ne sont pas utilisés ou que ceux-ci se trouvent dans des aires destinées à l’entretien à long terme, limitant ainsi l’efficacité l’opérationnelle.
  • Certains membres du personnel des FAC interrogés ont exprimé leur réticence à se servir des VBTP dans un environnement de combat à haute intensité en raison de ses vulnérabilités.

Défis

De façon générale, les répondants estiment que le projet lié aux VBTP connaît des difficultés pour ce qui est de s’adapter aux besoins à long terme des FAC. Cette perception ressort des éléments de rétroaction suivants :

  • Trop grande dépendance envers le fournisseur unique, ce qui a des répercussions sur la disponibilité opérationnelle;
  • Insuffisance d’essais variés en situation réelle (p. ex., dans des environnements/climats différents) avant de prendre des décisions concernant l’approvisionnement;
  • Consultations inadéquates avec les principaux intervenants – plus précisément le personnel opérationnel des FAC, le fournisseur et les experts externes (p. ex., industrie/universités) qui pourraient aider à cerner les leçons retenues.
    • Les commentaires du personnel opérationnel des FAC n’ont pas été sollicités de manière adéquate et ils n’ont pas été pris en considération lors des étapes de sélection et de planification du projet lié aux VBTP.
    • Manque d’un processus de rétroaction rigoureux à l’intention du personnel opérationnel des FAC lui permettant de fournir des suggestions et des conseils techniques pour assurer l’amélioration continue du projet lié aux VBTP et l’intégration des leçons retenues; et une perception culturelle d’être laissé pour compte à gérer un véhicule en détérioration.

« Les gestionnaires de projet oublient de recourir à l’engagement des utilisateurs. Il s’agit d’une partie fondamentale, mais il est parfois omis. Les gestionnaires de projet devraient prévoir l’engagement des utilisateurs. L’un des éléments clés du plan de gestion du projet est l’engagement des utilisateurs, car il permet de confirmer auprès des utilisateurs ce qui est offert par l’industrie. Il est essentiel de faire une contre-vérification entre l’industrie et les utilisateurs au moment de tout approvisionnement.

Sujet interrogé

La majorité des répondants ont mentionné que l’équipement acquis ne permet pas de combler les lacunes en matière de capacités des FAC, ou ont indiqué qu’ils ne savaient pas.

Recommandation du SMA(Svcs Ex)

1. Veiller à la mise en place d’un processus de gestion des consultations avec les utilisateurs finaux, principaux intervenants et experts externes afin de contribuer aux projets d’acquisition.

CONSTATATION 6 : Dans l’ensemble, les MP mises à niveau répondent aux besoins des FAC, mais il faut plus de temps pour résoudre les problèmes de contrôle de la qualité initiaux et établir des données sur le rendement.

Les résultats de l’évaluation révèlent que dans l’ensemble, le projet lié aux MP répond aux besoins des FAC :

  • En se fondant sur leur expérience, les informateurs clés interrogés et les sujets interrogés lors de la visite sur place s’entendent pour dire que les « mitrailleuses sont essentielles et répondent aux besoins fondamentaux en matière de défense ». Il s’agit d’une arme indispensable faisant partie du parc d’armes légères utilisées dans le cadre de la gamme complète des opérations des FAC. La nouvelle MP (C6A1) reprend la conception originale de la mitrailleuse, mais comprend des caractéristiques améliorées, notamment les suivantes :
    • Régulateur de gaz externe pour contrôler la rapidité du tir;
    • Crosse durable en polymère au lieu de la crosse de bois actuelle;
    • Les soldats pourront fixer des dispositifs de pointage et des appareils optiques de visée aux armes afin d’accroître l’efficacité opérationnelle et tactique.
  • Toutefois, il ne semble pas exister d’analyse ou d’étude récente sur les lacunes en matière de capacités qui permettrait de confirmer que cette mitrailleuse répond pleinement aux besoins des FAC.

Le projet lié aux MP est en grande partie une bonne nouvelle, mais des problèmes mineurs ont été décelés quant aux spécifications de certaines pièces qui ne correspondaient pas aux spécifications écrites du fournisseur. On a repéré des problèmes mineurs au niveau du contrôle de la qualité (p. ex., rallonges du canon, certains ratés de tir, faiblesses du ressort de la lame-chargeur).

Sujet interrogé lors de la visite sur place

Bien que les MP répondent aux besoins des FAC, on a décelé des problèmes au niveau du contrôle de la qualité de même que certains problèmes techniques présentés par les nouvelles MP distribuées dans les FAC :

  • Régulateur de gaz : Les armes ont été retournées au fournisseur et le problème a été corrigé par l’entreprise. Le MDN considère cette situation comme réglée.
  • Écrou de canon : Les armes ont été retournées au fournisseur et le problème a été corrigé par l’entreprise. Le MDN considère cette situation comme réglée.
  • Mécanisme de canal de guidage de courroie : La pièce était légèrement non conforme aux spécifications. Le fournisseur était censé obtenir les nouveaux couloirs d’alimentation au plus tard en mars 2022 afin que les techniciens des FAC puissent procéder aux remplacements sur le terrain.
  • Percuteur : La saillie du percuteur a été déclarée comme étant non conforme aux spécifications. Une fois que l’accumulation des tolérances de diverses pièces a été analysée, une nouvelle mesure a été consignée dans les manuels techniques et seulement quelques percuteurs ont été remplacés.

    « Une fois que tous les problèmes techniques liés à la C6 vont être réglés, je suis convaincue que oui, cela va contribuer à répondre aux besoins des FAC. »

    Sujet interrogé

Travaux en cours

Depuis août 2021, le fournisseur a modifié certains de ses processus de production, notamment une révision des instructions de travail relatives à la fabrication, une formation du personnel améliorée et une inspection supplémentaire des armes avant l’emballage final. De plus, le MDN procède à un plus grand nombre d’inspections sur place et assure une surveillance accrue dans les installations du fournisseur jusqu’à ce que les livraisons soient effectuées.

CONSTATATION 7 : Le projet lié aux VBTP et le projet lié aux MP respectent tous deux le budget de façon générale, bien qu’ils accusent un retard.

Budget du projet

L’examen des documents et des données administratives et financières indique que les projets liés aux VBTP et aux MP respectent de façon générale le budget et l’autorité de dépense.

Calendrier du projet

Conformément au Cadre ministériel des résultats et aux Rapports sur les résultats ministériels des trois dernières années (AF 2018-2019 à AF 2020-2021), l’ensemble des projets de biens d’équipement respectent les plus récentes versions approuvées du calendrier et de l’autorité de dépense (IRM 5.2.2 et IRM 5.2.3).

En ce qui concerne précisément les projets liés aux VBTP et aux MP, les résultats de l’évaluation indiquent que les projets accusent un retard dans le cadre du calendrier approuvé au départ, ce qui a une incidence sur la capacité à répondre pleinement aux besoins des FAC (p. ex., disponibilité opérationnelle) :

46 % des répondants au sondage ont indiqué que, de manière générale, l’équipement acquis a rarement été ou n’a pratiquement jamais été livré dans les délais prévus.

Voir l’annexe D pour obtenir des détails sur le budget et le calendrier du projet.

Retour à la table des matières

Fonction d’établissement des coûts

CONSTATATION 8 : Dans l’ensemble, la fonction d’établissement des coûts procure un service à valeur ajoutée.

Les résultats de l’évaluation indiquent que le soutien à l’établissement des coûts pour les deux projets est considéré dans l’ensemble comme un service positif à valeur ajoutée :

  • Les résultats du sondage indiquent que les pratiques exemplaires ont été appliquées pour permettre un établissement précis des coûts tout au long du cycle de vie du projet.
  • Malgré la hausse des coûts au fil du temps, étant donné que les projets exigent plus de temps que ce qui était prévu au départ et que cela pose des difficultés pour l’établissement des coûts, en particulier les coûts du soutien en service, l’établissement des coûts est demeuré plutôt stable et statique pour les deux projets. Le projet lié aux MP a bénéficié d’un marché mondial stable et bien établi pour ce qui est des armes militaires de petit calibre. En ce qui concerne le projet lié aux MP, on a utilisé les fonds pour éventualités afin de compenser les fluctuations imprévues des coûts relatifs au taux de change.

Cependant, le soutien à l’établissement des coûts présente certaines lacunes :

  • Le taux de roulement élevé des analystes de l’établissement des coûts, qui ne sont pas suffisamment intégrés aux projets, ce qui est considéré comme une source de retards, et qui ne formulent pas leur rétroaction dans une perspective stratégique à long terme des analyses financières.
  • Le manque de souplesse pour l’examen et l’analyse d’autres options d’établissement des coûts et de modulation des véhicules. On ne sait pas dans quelle mesure l’analyse de l’établissement des coûts a permis d’explorer d’autres caractéristiques, capacités et usages des véhicules.
  • L’absence de structure officielle pour l’utilisation d’un répertoire des leçons retenues dans le cadre de la fonction d’établissement des coûts. De plus, la rétroaction sur l’établissement des coûts se limite habituellement à la conformité immédiate aux politiques et à la liste de contrôle, plutôt que d’englober les considérations stratégiques à long terme.
  • La prise en considération insuffisante de l’infrastructure, des réparations et de la chaîne d’approvisionnement pour les pièces ainsi que de la maintenance dans le processus d’approvisionnement et de passation des marchés.

Le tiers des sujets interrogés ont proposé de consulter l’industrie au début du processus afin de recueillir les estimations/renseignements initiaux concernant l’établissement des coûts.

26 % des répondants au sondage qui ont commenté les défis/obstacles ayant des répercussions sur la fonction d’établissement des coûts ont signalé les lacunes/retards du Ministère comme source principale de préoccupation, ce qui comprend : disparité des politiques et des données concernant l’établissement des coûts; absence générale de ressources dédiées/intégrées; roulement de personnel élevé; absence d’une planification efficace; effet de silo perçu lors des efforts d’établissement des coûts.

Les ressources disponibles quant à l’établissement des coûts étaient insuffisantes durant les premières étapes du projet lié aux VBTP, surtout en une période où plusieurs projets d’envergure sont en cours.

Sujet interrogé

Ce diagramme à secteurs 3D illustre les résultats de l’entrevue.
Figure 5. 75 % des sujets interrogés ont mentionné que le soutien lié à l’établissement des coûts comporte des lacunes
Résumé de la figure 5

Le soutien fourni par le SCT et SPAC est considéré comme positif et utile, bien que le temps d’attente soit long.

46 % des sujets interrogés ont reconnu que des consultations étroites sont tenues entre le SMA(Mat) et le Sous-ministre adjoint (Finances) (SMA[Fin]) au sujet de l’analyse de l’établissement des coûts et du contrôle de la qualité correspondant; toutefois, il faut souvent tirer parti, au cours du cycle de vie des projets, d’un soutien à l’établissement des coûts plus important fourni par d’autres entités, telles que SPAC.

38 % des répondants au sondage sont d’accord pour affirmer que des consultations suffisantes ont été menées auprès d’experts externes. Le reste des répondants ne savaient pas quoi en penser ou étaient neutres.

Travaux en cours

Les services d’établissement des coûts fournis par le SMA(Fin) ont été perfectionnés depuis le lancement des projets liés aux VBTP et aux MP. Mentionnons l’utilisation d’une méthode fondée sur les facteurs de risque pour les projets d’acquisition d’équipement, l’élaboration et la normalisation de modèles d’établissement des coûts pour le cycle de vie complet, et l’harmonisation des pratiques d’établissement des coûts du MDN avec les normes internationales.

Le Ministère continue de faire évoluer ses pratiques d’établissement des coûts en améliorant la gestion des incertitudes relatives aux coûts, au calendrier et aux risques, et en évaluant les projets plus tôt durant leur élaboration. Par exemple, le MDN a établi une nouvelle pratique exemplaire fédérale liée à l’utilisation de fonds pour éventualités, qui est censée améliorer les résultats des projets et des programmes en assurant une souplesse financière adéquate.

La fonction d’établissement des coûts assure l’amélioration continue et poursuivra son évolution pour répondre aux exigences et aux besoins des intervenants.

Retour à la table des matières

Mesure du rendement

CONSTATATION 9 : Il manque de renseignements sur le rendement opérationnel stratégique pour orienter la prise de décision.

Pourquoi est-ce important?

  • Une mesure du rendement efficace est essentielle pour appuyer une prise de décision organisationnelle éclairée, stratégique et à long terme.
  • Les renseignements sur le rendement opérationnel stratégique contribuent à veiller à ce que l’équipement acquis répond toujours aux besoins des FAC, et soutiennent les pratiques en matière d’approvisionnement agile.

Normalisation inadéquate

Indicateurs de rendement clés (IRC) inefficaces

Ce diagramme circulaire illustre les résultats de l’entrevue.
Figure 6. 67 % des sujets interrogés ont indiqué que les pratiques et systèmes appropriés en matière de gestion de l’information étaient en place, mais qu’ils étaient trop dispersés/disparates
Résumé de la figure 6

Projet lié aux MP

  • La MP modernisée, dont la conception éprouvée se rapproche de la capacité opérationnelle totale au sein de l’AC, présente une panoplie de données sur le rendement opérationnel qui permettent de démontrer son efficacité. Par exemple :
    • Les essais en matière de rendement, comme il est indiqué dans les documents de programme pertinents, pour contribuer aux améliorations et cerner les défauts de fabrication, ce qui a permis d’améliorer l’équipement auxiliaire associé aux MP.
    • Le SIGRD est utilisé efficacement pour stocker la documentation du projet et y accéder, selon les réponses des sujets interrogés.

Projet lié aux VBTP

  • Les renseignements sur le rendement des VBTP se limitent aux données sur les véhicules de base. Il manque de données sur le rendement opérationnel stratégique pour éclairer la prise de décision sur le déploiement. Les sujets interrogés ont indiqué que cela était principalement attribuable à l’impossibilité d’utiliser les VBTP dans les actuels déploiements de l’AC et à leur utilisation limitée par celle-ci.
  • Le personnel des FAC s’est dit insatisfait du fait que sa rétroaction n’ait pas été sollicitée au début du projet afin d’aborder cette impossibilité d’utiliser les véhicules pour des opérations multispectrales.
  • Comme plusieurs VBTP se trouvent dans des aires destinées à l’entretien à long terme, on ne sait pas en quoi les décisions opérationnelles seront touchées.

Recommandation du SMA(Svcs Ex)

2. Accroître les efforts de mesure du rendement sur les plans tactique et de la capacité afin de mieux orienter la prise de décision stratégique et à long terme.

Retour à la table des matières

Conclusions

L’évaluation, fondée sur cinq questions clés, visait à évaluer l’efficacité et la mesure du rendement du Programme d’acquisition d’équipement terrestre en utilisant deux études de cas représentatives – les mises à niveau respectives des projets liés aux VBTP et aux MP.

Le VBTP, qui reflète la situation opérationnelle du moment et accorde la priorité à la protection de l’équipage, donne de grandes chances de survie grâce au revêtement blindé de sa caisse en forme de V vers le bas. L’objectif principal du projet lié aux MP est de remplacer les mitrailleuses restantes par de nouvelles armes modernisées.

L’évaluation a révélé des réussites : les deux projets respectent le budget de façon générale, sont planifiés en fonction de l’ACS Plus, sont conformes aux exigences établies en matière de de gestion de projet, et présentent une fonction d’établissement des coûts qui procure un service à valeur ajoutée dans l’ensemble.

Toutefois, il existe des possibilités d’amélioration. L’évaluation a permis de conclure à un manque de connaissance et à une utilisation insuffisante des pratiques en matière d’approvisionnement agile. Parmi les autres lacunes, mentionnons les processus rigides et l’insuffisance des consultations pour orienter et adapter les pratiques d’acquisition en fonction des besoins des FAC.

Le projet lié aux MP répond aux besoins des FAC. Bien que la conception spécialisée des VBTP respecte les exigences établies en 2010, on éprouve de la difficulté à répondre aux besoins changeants stratégiques et à long terme des FAC en matière de capacités. Les résultats correspondants soulignent encore plus l’importance d’intégrer des consultations et une contribution adéquates aux projets d’acquisition.

Bien que les facteurs de l’ACS Plus soient pris en considération lors de la planification et de l’approbation de projet, le suivi des résultats est insuffisant durant l’utilisation de l’équipement.

Des efforts accrus en matière de mesure du rendement permettraient de mieux orienter la prise de décision stratégique et à long terme. De plus, certaines possibilités d’amélioration ont été cernées quant à la fonction d’établissement des coûts.

L’évaluation a permis de conclure qu’il est nécessaire d’encourager davantage les pratiques en matière d’approvisionnement agile et la consultation afin de contribuer aux projets d’acquisition, en plus de déployer des efforts relatifs à la mesure du rendement plus stratégiques et de veiller à l’intégration de l’ACS Plus dans toutes les phases des projets d’acquisition. Ces améliorations auront une incidence sur la capacité des FAC de mener adéquatement des missions en fonction des besoins changeants.

Ces constatations correspondent aux évaluations concomitantes également entreprises en 2022 (p. ex., évaluation thématique de l’efficacité de l’acquisition et évaluation de la gestion des projets d’acquisition).

Retour à la table des matières

Annexe A : Principales constatations et recommandations

Tableau A-1 – Principales constatations et recommandations

PRINCIPALE CONSTATATION RECOMMANDATION

ACQUISITION AGILE ET INNOVANTE

1. Il y a un manque de connaissance et une utilisation insuffisante des pratiques en matière d’approvisionnement agile au sein des études de cas des deux projets.

Donner suite aux recommandations suivantes tirées de l’évaluation de la gestion des projets d’acquisition (1258-3-057 SMA[Svcs Ex]) :

  • « Explorer et promouvoir des pratiques et des processus d’acquisition novateurs et décider comment et quand appliquer l’agilité et l’innovation. »
  • « Assurer la reddition de comptes à l’égard de l’ACS Plus dans la gestion des projets d’acquisition. »

2. Les exigences et les directives de la politique d’approvisionnement ont été respectées, avec une surveillance en place. Toutefois, il est difficile d’atteindre l’équilibre entre la nécessité de l’approvisionnement agile et les autres exigences en matière de politiques.

3. Bien que les facteurs de l’ACS Plus soient pris en considération lors de la planification et de l’approbation du projet, le suivi et la mesure du rendement sont insuffisants durant le déploiement de l’équipement.

4. Pour le projet lié aux VBTP, des technologies statiques et ultraspécialisées ont été utilisées sans que l’on tienne suffisamment compte de la modernisation.

CORRECTION DES LACUNES EN MATIÈRE DE CAPACITÉS

5. Les VBTP satisfont aux exigences initiales, mais on éprouve de la difficulté à répondre aux besoins stratégiques et à long terme changeants des FAC en matière de capacité au moyen des VBTP.

1. Veiller à la mise en place d’un processus de gestion des consultations avec les utilisateurs finaux, les principaux intervenants et les experts externes afin de contribuer aux projets d’acquisition.

6. Dans l’ensemble, les MP mises à niveau répondent aux besoins des FAC, mais il faut plus de temps pour résoudre les problèmes de contrôle de la qualité initiaux et établir des données sur le rendement.

7. Le projet lié aux VBTP et le projet lié aux MP respectent tous deux le budget de façon générale, bien qu’ils accusent un retard.

FONCTION D’ÉTABLISSEMENT DES COÛTS

8. Dans l’ensemble, la fonction d’établissement des coûts procure un service à valeur ajoutée.

MESURE DU RENDEMENT

9. Il manque de renseignements sur le rendement opérationnel stratégique pour orienter la prise de décision.

2. Accroître les efforts de mesure du rendement sur les plans tactique et de la capacité afin de mieux orienter la prise de décisions stratégique et à long terme.

Sommaire du tableau A-1

Ce tableau présente un résumé des principales constatations et recommandations du rapport d’évaluation, regroupées selon quatre thèmes :

  • Acquisition agile et innovante
  • Correction des lacunes en matière de capacité
  • Fonction d’établissement des coûts
  • Mesure du rendement

Il comporte deux colonnes et quatorze rangées, y compris les titres. La première colonne énumère les principales constatations. La deuxième colonne énumère les recommandations, le cas échéant, qui correspondent aux principales constatations. Chaque rangée du tableau représente une constatation principale distincte (il y en a neuf au total). Veuillez passer en revue le tableau de haut en bas en lisant chacune des rangées.

Retour à la table des matières

Annexe B : Plan d’action de la direction

Recommandation du SMA(Svcs Ex)

Veiller à la mise en place d’un processus de gestion des consultations avec les utilisateurs finaux, les principaux intervenants et les experts externes afin de contribuer aux projets d’acquisition.

Mesure de la direction

Fermeture et produit livrable : Le plan d’action de la direction (PAD) sera considéré comme fermé une fois que les directives et documents sur la gestion de projet et les processus de formation auront été mis à jour et communiqués aux équipes de gestion de projet au sein du MDN et des FAC.

BPR : SMA(Mat)/Directeur – Organisation de soutien en gestion de projet
BC : VCEMD/AC/MRC/ARC/COMFOSCAN/SMA(IE)/DPI
Date cible : 31 décembre 2024

Recommandation du SMA(Svcs Ex)

Accroître les efforts de mesure du rendement sur les plans tactique et de la capacité afin de mieux orienter la prise de décisions stratégique et à long terme.

Mesure de la direction

Fermeture et produit livrable : Le PAD sera considéré comme fermé une fois que seront en place une mesure du rendement de l’équipement formalisée et des mécanismes de développement et de maintien continus de la capacité, ainsi que le cadre de référence, le système de suivi de la mesure du rendement et les outils décisionnels connexes.

BPR : AC
BC : SMA(Mat)
Date cible : Décembre 2024 (une mise à jour d’une page sur le statut doit être fournie à mi-parcours, aux alentours de décembre 2023)

Retour à la table des matières

Annexe C : Méthodes et limitations

Méthodes d’évaluation

Les constatations et recommandations de l’évaluation étaient appuyées par de multiples sources de données et par les méthodes de recherche qualitatives et quantitatives réunies durant la phase d’exécution, pour accroître la rigueur et assurer la fiabilité des renseignements et données à l’appui des constatations. Ces sources de données ont été triangulées et les constatations préliminaires, communiquées aux gestionnaires de programme dans le cadre d’un processus de collaboration pour garantir l’exactitude et l’impartialité. Les méthodes de recherche utilisées pour définir la portée des évaluations et les réaliser sont les suivantes :

Examen des documents, analyse documentaire et examen des données administratives et financières

Un examen préliminaire des documents de base a été réalisé pendant la phase de planification, ce qui a favorisé l’acquisition d’une compréhension approfondie du programme et servi de base à la définition de la portée et de la matrice d’évaluation. L’examen a été élargi considérablement durant la phase d’exécution de l’évaluation, et le programme a procuré une base de données sur la planification, la mesure du rendement, les finances et les ressources humaines, ainsi que d’autres documents qui avaient été demandés pour la collecte et l’analyse de données. L’équipe d’évaluation a examiné plus de 200 documents, notamment des rapports administratifs ministériels, des documents de programme, des rapports d’étape de programme, des procès-verbaux de réunions, des plans ministériels, des rapports sur les résultats, des politiques et mandats applicables au programme, et des sites Web internes et externes.

Entrevues avec les informateurs clés

L’équipe d’évaluation a collaboré avec une équipe de liaison de programme pour trouver les sujets interrogés. Au total, 21 entrevues ont été menées auprès de nombreux intervenants, dont l’Armée de terre [Directeur – Besoins en ressources terrestres (DBRT 5 et DBRT 6), DGGPET (D Gest PSA, D Gest PVB, D Gest EAC, DAPSCT, DEMPET, DOT, DAPES, DAPVS), SMA(Fin), chef de la gestion financière, et Directeur général – Évaluation des coûts, planification et approbation des investissements/DPEC/Directeur exécutif – Centre d’établissement des coûts de la Défense]. Plusieurs intervenants de programme ont eu des discussions confidentielles avec l’équipe d’évaluation. Les données d’entrevue ont été consignées minutieusement, ce qui a permis de réaliser une analyse thématique solide. Les données ont été comparées avec celles d’autres sources.

Sondage

Deux sondages sur le Web bilingues, confidentiels et anonymes ont été élaborés et menés auprès de différentes catégories de répondants [personnel du SMA(Mat), de l’Armée et du SMA(Fin)]. Les sondages étaient axés sur l’évaluation de l’efficacité du programme. Ils ont été élaborés à l’aide d’un logiciel de Snap Surveys et menés au moyen de la plateforme interne du Réseau étendu de la Défense. Les liens des sondages Web ont été distribués par courriel à une liste générale de répondants anonymes du personnel du SMA(Mat) provenant de huit directions, et à certains répondants du personnel du SMA(Fin) qui possèdent des connaissances et de l’expérience pour ce qui est des finances et de l’établissement des coûts dans le cadre de projets d’immobilisations comme ceux liés aux VBTP et aux MP. Le sondage destiné aux membres du personnel du SMA(Mat) et de l’Armée était en ligne durant six semaines (du 1er avril au 13 mai 2022). Pendant cette période, un courriel de rappel et un courriel d’avis de report de l’échéance ont été envoyés. Le taux de réponse a été d’environ 15 % (198/1326), ce qui reflète le pourcentage du personnel qui ont de l’expérience dans de tels projets et qui y ont déjà participé. Le sondage destiné aux membres du personnel du SMA(Fin) était en ligne durant trois semaines (du 6 au 24 juin 2022). Pendant cette période, un courriel de rappel a été envoyé. Un seul des neuf répondants a rempli le questionnaire.

Études de cas et visites des sites

Afin d’obtenir des renseignements opérationnels exhaustifs sur le programme, l’équipe d’évaluation a misé sur une approche par étude de cas, ce qui comprenait des visites de sites en vue de recueillir les réponses des clients et du personnel de projet. L’équipe d’évaluation a effectué trois visites de sites dans différentes régions : la Base des Forces canadiennes (BFC) Gagetown (Nouveau-Brunswick), la BFC Edmonton (Alberta) et Le Régiment de Hull (Gatineau/Québec). Ces lieux ont été sélectionnés en raison de perspectives régionales et ciblées uniques. Les visites des sites comportaient des ateliers de groupe, un tour d’orientation et d’information sur les opérations pour les évaluateurs, et des périodes de consultation privée pour le personnel.

Entrevues en groupe de discussion

En raison de la pandémie, l’équipe d’évaluation n’a tenu que deux séances de discussion en groupe pour recueillir des renseignements en personne auprès du SMA(Mat) [D Gest PVB] et de l’AC (DBRT 3 et DBRT 5). De plus, les discussions de groupe ont été suivies de discussions confidentielles, lesquelles avaient été demandées par des participants du groupe de discussion ou d’autres intervenants qui avaient été dirigés vers les gestionnaires de l’évaluation par leurs collègues, afin d’exprimer leur point de vue sur certains aspects de l’évaluation.

Limitations de l’évaluation

Les limitations de l’évaluation et les stratégies d’atténuation employées dans le processus d’évaluation sont présentées dans le tableau suivant.

Tableau C-1. Limitations de l’évaluation et stratégies d’atténuation

Limitations

Stratégies d’atténuation

Répercussions de la pandémie : En raison de la pandémie et des restrictions liées aux déplacements, l’équipe d’évaluation a effectué un nombre modéré de visites sur place.

Plusieurs sources de données ont été utilisées dans le cadre de l’évaluation et un plus grand nombre d’entrevues que la normale ont été menées. De plus, une analyse globale et approfondie des documents du programme a été réalisée.

Faible taux de réponse aux sondages : Étant donné le fait que le questionnaire de sondage a été transmis au plus large éventail de destinataires possible, et que l’évaluation était axée sur la participation du personnel à deux projets précis ayant été sélectionnés comme études de cas.

Cette limitation a été abordée par triangulation des preuves provenant de plusieurs sources de données en vue d’étoffer les constatations et de formuler des conclusions générales (p. ex., entrevues auprès d’intervenants à différents niveaux, ateliers lors de visites sur place et examen des documents du programme).

Biais lié à l’entrevue : Il est possible que des impressions et commentaires subjectifs aient été échangés dans le cadre des entrevues, pouvant ainsi entraîner des perceptions biaisées.

Les sujets interrogés étaient en provenance de divers domaines de spécialité et de responsabilités, et les éléments d’information ont été complétés à l’aide d’autres sources de données. L’équipe d’évaluation s’est aussi fondée sur les analyses approfondies des documents du programme, les résultats de sondage, les visites sur place et les entrevues avec un groupe de discussion.

Sommaire du tableau C-1

Ce tableau présente les limitations de l’évaluation et les stratégies d’atténuation employées dans le processus d’évaluation. Il comporte deux colonnes. La première colonne présente les limitations. La deuxième colonne présente les stratégies d’atténuation. Veuillez passer en revue le tableau de haut en bas en lisant chacune des rangées.

Retour à la table des matières

Annexe D : Financement et calendrier du projet

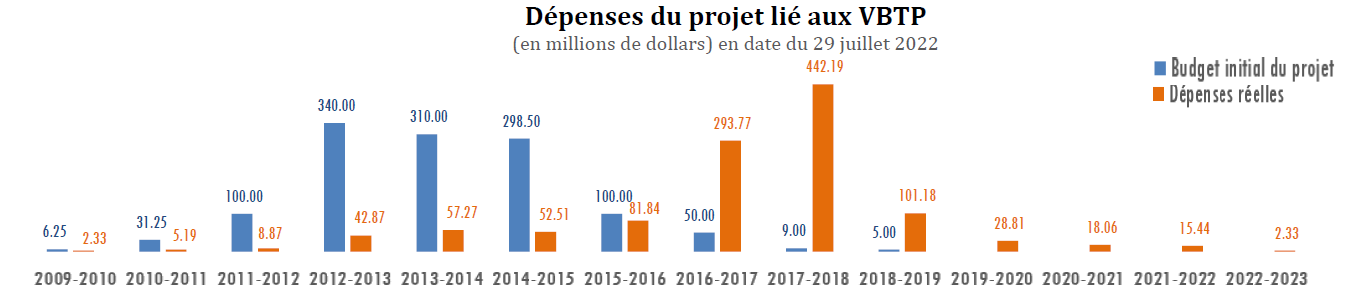

L’enveloppe de financement du projet lié aux VBTP est de 1 250 M$, et de 126 M$ pour les éventualités, montant fixé par les modalités de l’approbation préliminaire du projet (APP) par le CT le 18 juin 2009. Le projet lié aux VBTP a été lancé lors de l’AF 2009-2010 et devait être achevé en 2019.

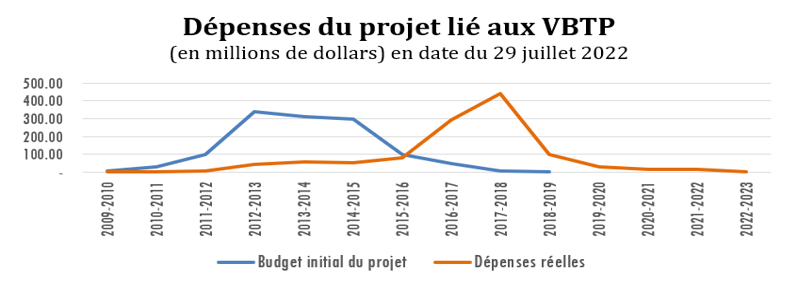

Ce diagramme linéaire illustre les dépenses du projet lié aux VBTP.
Figure D-1. Dépenses du projet lié aux VBTP
Résumé de la figure D-1
Cette image présente les dates d’achèvement prévues et réelles du projet lié aux VBTP.

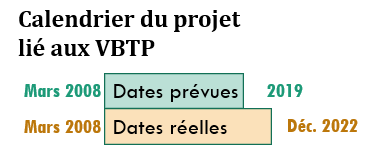

Figure D-2. Calendrier du projet lié aux VBTP
Résumé de la figure D-2

Tableau D-1. Projet lié aux VBTP

Projet lié aux VBTP

en millions de dollars

2009-2010

2010-2011

2011-2012

2012-2013

2013-2014

2014-2015

2015-2016

2016-2017

2017-2018

2018-2019

2019-2020

2020-2021

2021-2022

2022-2023***

TOTAL

Budget initial du projet*

6,25

31,25

100,00

340,00

310,00

298,50

100,00

50,00

9,00

5,00

1 250

Dépenses réelles**

2,33

5,19

8,87

42,87

57,27

52,51

81,84

293,77

442,19

101,18

28,81

18,06

15,44

2,33

1 153

Écart par rapport au budget initial

3,92

26,06

91,13

297,13

252,73

245,99

18,16

-243,77

-433,19

-96,18

-28,81

-18,06

-15,44

-2,33

97,33

Écart par rapport au budget initial, en %

63 %

83 %

91 %

87 %

82 %

82 %

18 %

488 %

4 813 %

1 924 %

Écart cumulé par rapport au budget initial

3,92

29,98

121,11

418,24

670,97

916,96

935,12

691,35

258,16

161,98

133,17

115,11

99,67

97,33

Écart cumulé par rapport au

budget initial, en %

62,7 %

79,9 %

88,1 %

87,6 %

85,2 %

84,4 %

78,8 %

55,9 %

20,7 %

13,0 %

10,7 %

9,2 %

8,0 %

7,8 %

Sommaire du tableau D-1

Ce tableau résume les dépenses budgétées et réelles du projet lié aux VBTP (en millions de dollars), l’écart par rapport aux montants prévus initialement au budget (en millions de dollars et en %), ainsi que l’écart cumulé par rapport au budget initial au fil du temps à la suite des dépenses de chaque AF (en millions de dollars et en %).

Ce tableau compte huit rangées et seize colonnes. Veuillez passer en revue le tableau de haut en bas en lisant chacune des rangées. La rangée supérieure du tableau indique « en millions de dollars », tandis que la deuxième rangée présente les colonnes par AF (de l’AF 2009-2010 à 2022-2023). Ensuite, les montants des dépenses de chaque rangée subséquente sont indiqués en millions de dollars, et les pourcentages d’écart qui s’affichent correspondent au montant des dépenses de l’AF concernée. Les rangées de l’écart cumulé présentent les tendances à la suite des dépenses de chaque AF, en tenant compte des augmentations de dépenses ainsi que des diminutions de l’écart (indiquées en rouge), tout en faisant les rajustements nécessaires aux dépenses actuelles (en date du 29 juillet 2022). La colonne de droite expose en détail les dépenses totales du projet (initiales et réelles) et l’écart total par rapport au budget initial (en millions de dollars).

Remarques – * Source : charte du projet lié aux VBTP, 2 mai 2009; ** Source : renseignements financiers, 29 juillet 2022 (dépenses des années précédentes y compris les régimes d’avantages sociaux des employés); *** Les dépenses réelles de l’AF 2022-2023 sont celles engagées en date du 29 juillet 2022.

Ce diagramme à colonnes illustre les dépenses du projet lié aux VBTP.
Figure D-3. Dépenses du projet lié aux VBTP
Résumé de la figure D-3

Tableau D-2. Calendrier du projet lié aux VBTP

Jalon

Date prévue initiale*

Date prévue actuelle

Date réelle

Écart par rapport à la date prévue initiale

Raison

1

FS(ID)

26 mars 2008

2

Approbation de la stratégie d’approvisionnement par le CCSP

Nov. 2008

14 nov. 2008

3

Analyse des options approuvée par l’organisme de réglementation de l’approvisionnement public (V1.0)

Juin 2009

26 mai 2009

4

Approbation de la phase de définition par le Conseil de gestion du projet

Juin 2009

2 juin 2009

5

APP

Juin 2009

18 juin 2009

6

Approbation définitive du projet (ADP)

Été 2011

7 juin 2012

1 an

7

Octroi des contrats d’acquisition et de soutien en service

Automne 2011

7 juin 2012

< 1 an

8

COI

2013

22 août 2017

4 ans

Les ensembles de surblindage n’ont pas été livrés comme prévu initialement

9

COT

2015

30 oct. 2020

5 ans

Achèvement de l’acquisition du système d’aide au commandement terrestre, de l’acquisition de C6, des simulateurs d’effets d’armes, des mises à niveau de l’infrastructure

10

Fin effective du projet (FEP)

30 oct. 2020

11

Clôture du projet

2019

31 déc. 2022

3 ans

Retard dans la livraison des enceintes Vanner pour l’interférence électromagnétique, l’achèvement des mises à niveau de l’infrastructure (Meaford) et la livraison des grenades fumigènes de 76 mm

Sommaire du tableau D-2

Ce tableau résume le calendrier du projet lié aux VBTP depuis le début de celui-ci jusqu’à sa clôture. Ce tableau compte douze rangées et sept colonnes. Veuillez passer en revue le tableau de haut en bas en lisant chacune des rangées. Chaque rangée représente un jalon de projet précis dans le cycle de vie de ce dernier, tandis que chaque colonne donne des précisions sur chaque jalon en présentant sa date prévue initiale, sa date prévue actuelle, la date réelle de sa réalisation, l’écart par rapport à la date prévue initiale, et la raison expliquant cet écart (le cas échéant). Les cinq premières rangées respectent la date prévue, les rangées six et sept accusent un retard d’une année ou moins, et les rangées huit à onze accusent un retard de plus d’un an.

Sources : * Sources : charte du projet lié aux VBTP, mai 2009; charte du projet lié aux VBTP, janv. 2019. Autres sources : fiche du projet lié aux VBTP (13 sept. 2021); CSR du projet lié aux VBTP (hiver 2020); CSR du projet lié aux VBTP (avril 2017).

L’autorité de dépense pour le projet de mise à niveau des MP s’élève à 110 M$ (montant ajusté en fonction des risques et net d’impôt). Les plans de remplacement du parc de MP ont commencé dès 2007 avec le Projet de remplacement des armes légères I, qui est devenu par la suite un projet plus axé sur la modernisation des armes légères (MAL). La MAL a été divisée en quatre projets distincts au fil du temps afin de s’inscrire dans le plan d’investissement. La modernisation des MP a été intégrée au projet MAL1. Le 25 février 2014, le Comité des capacités de défense a approuvé l’analyse de rentabilisation du projet MAL1. Peu de temps après, le projet MAL1 a été divisé en deux projets distincts, y compris le projet de modernisation des MP. Le projet devrait être achevé au cours de l’AF 2022-2023.

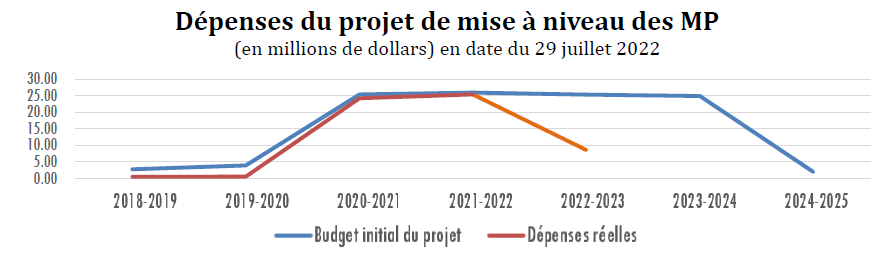

Ce diagramme linéaire illustre les dépenses du projet de mise à niveau des MP.
Figure D-4. Dépenses du projet de mise à niveau des MP
Résumé de la figure D-4
Cette image présente les dates d’achèvement prévues et réelles du projet de mise à niveau des MP.

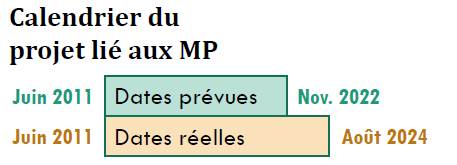

Figure D-5. Calendrier du projet lié aux MP
Résumé de la figure D-5

Tableau D-3. Projet de mise à niveau des MP

Projet de mise à niveau des MP

en dollars de l’année budgétaire

Dépenses des années précédentes (DAP)

2018-2019

2019-2020

2020-2021

2021-2022

2022-2023***

2023-2024

2024-2025

TOTAL

Budget initial du projet*

2 713 784

3 880 175

25 384 851

25 913 521

25 305 171

24 905 762

1 890 567

109 993 831

Dépenses réelles**

430 382

490 432

24 220 379

25 393 156

8 567 093

59 101 442

Écart par rapport au budget initial

2 283 402

3 389 743

1 164 472

520 365

16 738 078

24 096 060

Écart par rapport au budget initial, en %

84 %

87 %

5 %

2 %

66 %

Écart cumulé par rapport au budget initial

2 283 402

5 673 145

6 837 617

7 357 982

24 096 060

Écart cumulé par rapport au budget initial, en %

84 %

86 %

21 %

13 %

29 %

Sommaire du tableau D-3

Ce tableau résume les dépenses budgétées et réelles du projet lié aux MP (en dollars), l’écart par rapport aux montants prévus initialement au budget (en dollars et en %), ainsi que l’écart cumulé par rapport au budget initial au fil du temps à la suite des dépenses de chaque AF (en dollars et en %).

Ce tableau compte huit rangées et dix colonnes. Veuillez passer en revue le tableau de haut en bas en lisant chacune des rangées. La rangée supérieure du tableau indique « en dollars de l’année budgétaire », la deuxième rangée représente les colonnes par AF (de 2018-2019 à 2024-2025), tandis que les montants des dépenses de chaque rangée sont indiqués en dollars et les pourcentages d’écart qui s’affichent correspondent au montant des dépenses de l’AF concernée. Les rangées de l’écart cumulé présentent les tendances à la suite des dépenses de chaque AF, en tenant compte des augmentations de dépenses ainsi que des augmentations et des diminutions de l’écart, tout en faisant les rajustements nécessaires aux dépenses actuelles (en date du 29 juillet 2022). La rangée du budget initial du projet s’étend aussi jusqu’aux années financières 2023-2024 et 2024-2025, pour lesquelles les dépenses prévues sont actuellement indiquées. La colonne de droite expose en détail les dépenses totales du projet (initiales et réelles) et l’écart total par rapport au budget initial (en dollars).

Remarques – * Sources : charte du projet lié aux C6, mise à jour V3, nov. 2018 (p. 7) et lettre de consentement concernant les coûts associés aux MP C6, version définitive signée (p. 1); ** Source : renseignements financiers, 29 juillet 2022 (DAP y compris les régimes d’avantages sociaux des employés); *** Les dépenses réelles de l’AF 2022-2023 sont celles engagées en date du 29 juillet 2022.

Ce diagramme à colonnes illustre les dépenses du projet de mise à niveau des MP.
Figure D-6. Dépenses du projet de mise à niveau des MP
Résumé de la figure D-6

Tableau D-4. Calendrier du projet lié aux MP

Jalon

Date prévue initiale*

Date prévue actuelle

Date réelle

Écart par rapport à la date prévue initiale

Raison

1

FS(ID)

8 juin 2011**

2

Charte du projet (MAL1)

Avril 2013

12 juill. 2013**

3

Énoncé des besoins opérationnels pour la MAL

Juin 2013

27 juin 2013**

 4

Analyse de rentabilisation du projet MAL1 – MP C6A1

19 mars 2014**

L’analyse de rentabilisation est approuvée sous réserve de diviser le projet MAL1 : projet de modernisation des MP C6 et projet de NFRC, la priorité étant accordée au projet de NFRC.

 5

Décision définitive sur la stratégie d’approvisionnement pour la modernisation des MP C6

17 mars 2017**

L’approbation de l’autorité contractante du CT concernant le contrat à fournisseur unique attribué par l’intermédiaire du Programme d’approvisionnement en munitions a été accordée.

6

Approbation du projet (définition) – annulée

Juin 2014

25 janv. 2018***

3,5 ans

Retards dans l’établissement de la chaîne de production des C6A1 (C6 Flex) auprès du fournisseur (dans le cadre du PAM/fournisseur unique)

Concernant le projet de mise à niveau des MP, il a été proposé de sauter l’étape de la définition et de passer directement à la mise en œuvre, car aucun travail de définition n’est requis.

7

Approbation du projet (mise en œuvre)

Juin 2016

27 avril 2018***

~ 2 ans

8

Attribution du contrat

Août 2016

23 janv. 2020***

3,5 ans

SPAC a proposé de reporter l’attribution du contrat du 1er avril 2019 à nov. 2019.

9

COI

Août 2019

26 août 2020***

1 an

10

COT

Août 2022

28 févr. 2024***

1,5 an

11

Clôture du projet

Novembre 2022

30 août 2024***

~ 2 ans

Sommaire du tableau D-4

Ce tableau résume le calendrier du projet lié aux MP depuis le début de celui-ci jusqu’à sa clôture prévue. Ce tableau compte sept colonnes et douze rangées, y compris les titres. Veuillez passer en revue le tableau de haut en bas en lisant chacune des rangées. Chaque rangée représente un jalon précis dans le cycle de vie du projet, tandis que chaque colonne donne des précisions sur chaque jalon en indiquant sa date prévue initiale, sa date prévue actuelle, la date réelle de sa réalisation, l’écart par rapport à la date prévue initiale, et la raison expliquant cet écart (le cas échéant). Les trois premières rangées respectent la date prévue, la rangée neuf accuse un retard d’une année ou moins, et les rangées six à huit, dix et onze accusent un retard de plus d’un an. Les deux dernières rangées du tableau comprennent les dates de clôture prévues du projet, qui sont à venir, mais comprennent également l’écart en termes d’années par rapport à la date de clôture prévue initiale.

Sources : * Présentation du CSR du 25 avril 2013 sur le projet MAL1 et charte du projet lié aux MP (MAL1) (p. 11); ** Présentation du CSR du 10 nov. 2017 sur la modernisation des C6; *** Modernisation des MP C6 : détails du projet lié au SIGRD, 25 juillet 2022.

Renseignements détaillés sur le calendrier des projets

Retards dans le projet lié aux VBTP

Vérification de la RAMD 1
  • En août 2014, la vérification de la RAMD 1 (de juill. 2013 à août 2014) a été interrompue en raison des nombreuses difficultés techniques importantes présentées par les véhicules de présérie.
  • Retour du programme à la phase de conception, en mettant davantage l’accent sur l’analyse des composantes et les contraintes interreliées, et vérification à l’appui en vue de valider les hypothèses avant de procéder aux essais de qualification officiels.
COI
  • Report de la capacité opérationnelle initiale, car les ensembles de surblindage n’ont pas été livrés.
COT
  • L’achèvement des éléments suivants retardera probablement la capacité opérationnelle totale : acquisition du système d’aide au commandement terrestre, acquisition de MP, simulateurs d’effets d’armes, mises à niveau de l’infrastructure. Transfert dans le cadre de la clôture définitive du projet.
Clôture du projet
  • Clôture du projet décalée étant donné les retards dans la livraison des enceintes Vanner pour l’interférence électromagnétique, l’achèvement des mises à niveau del’infrastructure (Meaford) et la livraison des grenades fumigènes de 76 mm.

Retards dans le projet lié aux MP

Production/livraison
  • L’initiative d’approvisionnement national (AN) devait être achevée en décembre 2017, mais elle a été retardée de deux ans en raison des retards accusés dans la mise en place de la chaîne de production des C6A1 (C6 Flex) auprès du fournisseur (PAM/fournisseur unique). Cette situation a entraîné un retard de deux ans quant à la production/livraison dans le cadre du projet de mise à niveau des MP, car l’exécution de l’initiative d’AN doit être assurée en premier.
Attribution du contrat
  • SPAC a proposé de reporter l’attribution du contrat à nov. 2019. Clôture du projet décalée étant donné les retards dans la livraison des enceintes Vanner pour l’interférence électromagnétique, l’achèvement des mises à niveau de l’infrastructure (Meaford) et la livraison des grenades fumigènes de 76 mm.

Retour à la table des matières

Annexe E : Intervenants du projet

MDN/FAC : Sous-ministre adjoint (Matériels) (SMA[Mat]); Armée canadienne (AC); Commandement - Forces d’opérations spéciales du Canada (COMFOSCAN); Commandement des opérations interarmées du Canada (COIC); État-major interarmées stratégique (EMIS); Chef - Développement des Forces (CDF); et Sous-ministre adjoint (Finances) (SMA[Fin]).

Autres ministères du gouvernement : SPAC; Innovation, Sciences et Développement économique Canada (ISDE); SCT

Intervenants des projets liés aux VBTP et aux MP

MDN/FAC

Industrie

Rôles et responsabilités

Intervenants du MDN et des FAC

  • SMA(Mat) – Le SMA(Matériels) est un fournisseur de services centraux et l’autorité fonctionnelle pour le Programme d’acquisition d’équipement terrestre, qui est responsable d’assurer la liaison et la coordination à l’égard du matériel de défense avec d’autres ministères, gouvernements et organisations interministérielles.
  • SMA(Fin) – Le SMA(Finances) fournit des conseils et des services de soutien financiers pour favoriser une prise de décisions éclairée et responsable à l’échelle du Ministère.
  • L’AC, la MRC, l’ARC et le COMFOSCAN sont des clients/promoteurs de projet pour l’équipement ou les services et sont les autorités fonctionnelles qui définissent les besoins opérationnels quant à la capacité à être mis en œuvre et qui confirment que la capacité fournie répond aux exigences précisées.
  • CDF – Le chef de développement des Forces fournit des conseils et un soutien en ce qui touche l’élaboration du projet aux phases de détermination et d’analyse des options du projet.
  • C Prog – Le chef de programme fournit une politique et une orientation pour les projets aux phases de définition, de mise en œuvre et de clôture.
  • DOT – Le directeur de l’obtention terrestre offre un soutien en matière d’approvisionnement, de passation de contrats et de gestion du matériel à la fois pour les dépenses en approvisionnement national et en capital de la direction générale à toutes les étapes du processus d’acquisition.
  • DGGPET – Le directeur général de la gestion du programme d’équipement terrestre est le responsable de programme et l’agent d’exécution.
  • BCP – Le bureau de contrôle du programme offre un appui à la coordination dans trois fonctions : gestion du rendement du programme, gestion du changement, et communications liées aux projets d’acquisition.
  • DGRGP – Le directeur général des réalisations de grands projets est un agent d’exécution de grands projets dont la valeur est supérieure à 100 millions de dollars.
  • DGSMCA – Le directeur général des systèmes de matériel et de la chaîne d’approvisionnement assure et gère le cadre d’acquisition et de soutien au matériel ainsi que la chaîne d’approvisionnement afin d’offrir un soutien matériel optimal aux fins des opérations des FAC et des activités ministérielles.

Autres ministères

  • SPAC est la principale autorité fonctionnelle responsable de la passation de contrats de biens et de services pour le gouvernement du Canada (p. ex., dirige la participation des intervenants et de l’industrie avant et pendant le processus d’approvisionnement; développe la stratégie d’approvisionnement; mène le processus de demande de soumissions; supervise l’évaluation des retombées technologiques et des prix; gère le rendement issu de l’approvisionnement, du contrat et du fournisseur).
  • ISDE administre la Politique des retombées industrielles et technologiques; formule des recommandations sur l’application de politique à l’approvisionnement; et détermine les critères d’évaluation visant à tirer profit des retombées économiques issues des contrats subséquents et des composantes relatives à l’exportation de ces critères.
  • Le SCT intervient à la troisième étape (définition) du processus d’acquisition d’équipement, et il s’occupe de déterminer si le projet répond aux critères d’approbation du Conseil de gestion du projet ainsi que de préparer une présentation ministérielle à l’intention de la ministre de la Défense nationale ou du CT dans le but d’obtenir l’autorité de dépense pour pouvoir passer à l’étape de la mise en œuvre.

Détails de la page

Date de modification :
