Système d’abri pour le quartier général

Le projet de Système d’abri pour le quartier général

Résumé du projet

Le gouvernement du Canada achètera jusqu’à trois différentes grandeurs d’abris tactiques.

Le contrat initial pour l’achat de l’équipement est d’environ 154 millions de dollars pour une durée de cinq ans jusqu’en 2022. Le contrat initial pour la fourniture d’un soutien en service initial est d’environ 14 millions de dollars pour une durée de cinq ans jusqu’en 2022. Après les cinq premières années, le ministère aura l’option de prolonger le soutien en service pour jusqu’à 20 ans, jusqu’en 2042.

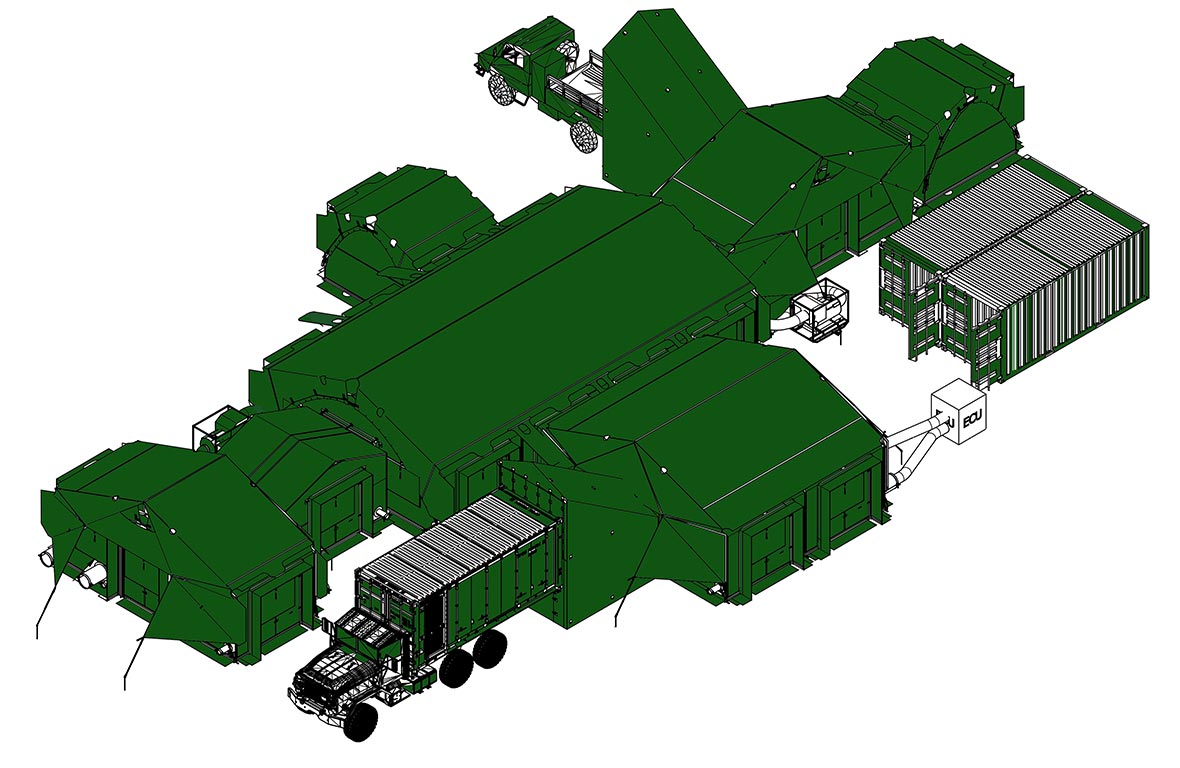

Ces abris appuieront les fonctions du poste de commandement et serviront d’aires utilitaires, d’opérations, de planification et de bureaux. Ils pourront également servir comme installations médicales et de logements et pourront être rattachés à des véhicules en service et à des abris à parois rigides montés sur véhicules. Le système d’abri sera équipé de matériel d’éclairage tactique, de matériel de chauffage, de ventilation et de conditionnement d’air et d’un revêtement de sol semi-rigide.

Dans le cadre du projet du système d’abri pour le quartier général (SAQG), les Forces armées canadiennes (FAC) améliorera grandement la capacité de l’Armée canadienne à planifier, coordonner et commander ses forces pendant des opérations d’entraînement et de déploiement. Ceux-ci fourniront un système d’abri de poste de commandement moderne pour l’ensemble des quartiers généraux des unités et des brigades; protègeront le personnel et le matériel des intempéries, et seront fonctionnels dans toutes les conditions environnementales.

Étapes du projet

Le Projet de remplacement des ARSVF est actuellement à la phase 4 : Mise en œuvre

1. Détermination

1. Détermination

  • Avril 2010
2. Analyses des options

2. Analyses des options

  • 2011
3. Définition

3. Définition

  • Exclue
4. Mise en œuvre

4. Mise en œuvre

  • Approbation et mise en œuvre du projet : le 30 août 2012
  • Attribution du contrat : le 13 janvier 2017
  • Première livraison : tôt en 2019
  • Capacité opérationnelle initiale : 2019
  • Capacité opérationnelle totale : 2021
5. Clôture

5. Clôture

  • 2022

Apprenez en plus à propos du processus d’approvisionnement de la Défense.

Renseignements supplémentaires

Mises à jour

Mises à jour

Juillet 2019
Les livraisons du système d'abris ont commencé.

Février 2017
Le 8 février 2017, le gouvernement du Canada a annoncé que l’entreprise Weatherhaven s’est vue attribuer deux contrats pour livrer Système d’abri pour le quartier général. Un de ces contrats est pour la livraison des abris et du matériel connexe. Le deuxième contrat comprend la fourniture d’un soutien en service initial pour une durée de cinq ans. Les deux contrats sont d’une valeur d’environ 168 millions de dollars (taxes incluses). Si d’autres abris sont achetés et si l’on a recourt aux options de soutien en service, les contrats pourront avoir une valeur allant jusqu’à 350 millions de dollars (taxes exclues).

Avril 2014
Une version provisoire de la demande de proposition a été diffusée, y compris un devis descriptif.

Avantages pour l'industrie canadienne

Avantages pour l'industrie canadienne

La Politique des retombées industrielles et technologiques s’applique dans le cas de ce processus d’acquisition, et l'entreprise Weatherhaven doit donc entreprendre ses activités commerciales équivalant à la valeur du contrat au Canada.

Renseignements techniques

Renseignements techniques

SAQG

Le projet du SAQG comprend l’acquisition de 1 435 abris avec l’option de 338 abris supplémentaires comprenant jusqu’à :

  • 467 moyeux de raccordement;
  • 1 718 vestibules d’assombrissement et portes rigides;
  • 442 couloirs pour véhicule;
  • 8 500 nécessaires d’éclairage tactique;
  • 100 000 m 2 de revêtement de sol semi-rigide;
  • 1 170 climatiseurs;
  • 1 219 appareils de chauffage;
  • 1 025 conteneurs.
Coût du projet

Coût du projet

Contrat initial

Le contrat d’acquisition initiale est d’une valeur d’environ 154 millions de dollars (taxes comprises). La livraison finale aura lieu en 2022.

Le contrat de soutien en service initial est d’une valeur d’environ 14 millions de dollars (taxes comprises) et couvrira 5 ans jusqu’à 2022. Ce coût comprend les cinq premières années de soutien en service.

Soutien en service prolongé

Après les cinq premières années, le Ministère aura l’option de prolonger le soutien en service jusqu’à 20 ans jusqu’à 2042. Le gouvernement peut exercer ces options en échelons de cinq ans, selon le rendement du contrat.

Ensemble, le contrat d’acquisition initiale et le contrat de soutien en service prolongé peuvent avoir une valeur allant jusqu’à 350 millions de dollars (taxes en sus).

Coûts totaux durant le cycle de vie

Les coûts totaux durant le cycle de vie du projet du SAQG sont 366,2 millions de dollars (taxes en sus). Ceci est une estimation des coûts qui comprend les coûts initiaux, le soutien en service prolongé, ainsi que les services comme :

  • les coûts de la gestion du projet;
  • le coût des services de soutien, ce qui comprend les pièces, le soutien technique, les réparations et la remise en état;
  • les outils et le matériel d’essais;
  • l’élimination du matériel;
  • les coûts liés au personnel d’entretien;
  • le carburant;
  • les coûts liés au personnel de formation.

Le coût du cycle de vie complet couvre la période du début du projet, en 2010, jusqu’en 2042. Cette estimation comprend les coûts pour les imprévus et tient compte des risques et des incertitudes.
