Du 1er octobre au 31 décembre 2025 : Rapport trimestriel sur l’état d’avancement du projet de l’édifice du Centre

Nous restaurons et modernisons l'édifice du Centre, en plus de concevoir et de construire le Centre d'accueil du Parlement. Il s'agit du projet de restauration patrimoniale le plus vaste et le plus complexe jamais entrepris au Canada. Nous en estimons le coût à environ 4,5 à 5 milliards de dollars, et nous souhaitons avoir terminé les principaux travaux de construction en 2030 ou en 2031. Quant à l'édifice du Centre, il rouvrira environ un an plus tard, ce qui permettra au Parlement d'effectuer des tests et de préparer le bâtiment en vue de son occupation.

Sur cette page

État de santé du projet

Le graphique ci-dessous présente un aperçu de l'état de santé du projet au regard des coûts, de la portée et du calendrier approuvés, selon une échelle de 0 (faible risque de dérapage) à 10 (risque élevé de dérapage) pour chaque élément évalué au cours de la période visée par le rapport trimestriel. Les rapports annuels sur la vision et le plan à long terme présentent une évaluation de l'état de santé général du projet.

Description ci-dessous
Version texte de l'état de santé du projet

L'état de santé du projet comporte 3 volets : la portée, les coûts et le calendrier. Pour évaluer l'état de chaque volet, on utilise une échelle de 0 à 10, selon laquelle :

  • une cote de 0 à 4 indique que le projet a avancé dans le respect des coûts, de la portée et du calendrier prévus et approuvés au cours de la période visée
  • une cote de 5 à 8 indique que le projet avance, mais qu'il a connu des difficultés susceptibles de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
  • une cote de 9 à 10 indique que le projet avance, mais qu'il a connu des difficultés susceptibles fortement de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée

État actuel :

  • Dans l'ensemble, le projet avance dans le respect des coûts, de la portée et du calendrier prévus et approuvés, ayant obtenu la cote 5
  • Le projet avance dans le respect de la portée prévue et approuvée, ayant obtenu la cote 1
  • Le projet avance dans le respect des coûts prévus et approuvés, ayant obtenu la cote 5
  • Le projet avance dans le respect du calendrier prévu et approuvé, ayant obtenu la cote 7

Avancement des travaux de construction

Travaux de construction en cours du projet de l'édifice du Centre.

Centre d'accueil du Parlement

Nous continuons de faire des progrès constants dans la construction de la nouvelle structure. Les travaux ont commencé au sous-sol 2. Nous sommes en train de terminer le reste de la structure au niveau 3 du sous-sol.

État : sur la bonne voie

Principaux travaux d'excavation : achevés

Puits du système géothermique : achevés

Structure : achevée à 20 %

Édifice du Centre : intérieur

Aux étages 1 à 6, nous installons des contreventements, enlevons les planchers et les reconstruisons pour que l'édifice soit plus solide et plus sûr. Les travaux d'excavation se poursuivent dans les cours ouest et est pour le nouveau sous-sol de l'édifice du Centre.

État : sur la bonne voie

Montants du sous-sol : achevés

Reconstruction de la structure : achevée à 26 %

Excavation du sous-sol : environ 1 500 chargements de camion

Édifice du Centre : extérieur

Les travaux de maçonnerie réalisés sur les faces est et ouest sont achevés en grande partie. Les progrès se poursuivent dans le montage des échafaudages de la façade sud et des couvertures temporaires du toit, ainsi que l'enlèvement du toit en cuivre.

État : sur la bonne voie

Maçonnerie complète : achevée à environ 23 %

Enlèvement complet de la toiture : achevé à environ 15 %

Le point sur les coûts

Les dépenses engagées à ce jour pour le projet de l'édifice du Centre s'élèvent à environ 1,541 milliard de dollars.

Le budget global a été établi d'après un rapport sur les coûts réalisé en 2021. Ce rapport a été réalisé par un expert-conseil indépendant, qui a validé la méthode qui nous a permis d'établir les coûts des travaux de construction.

Projet de l'édifice du Centre – rapport de diligence raisonnable : Rapport sur les coûts

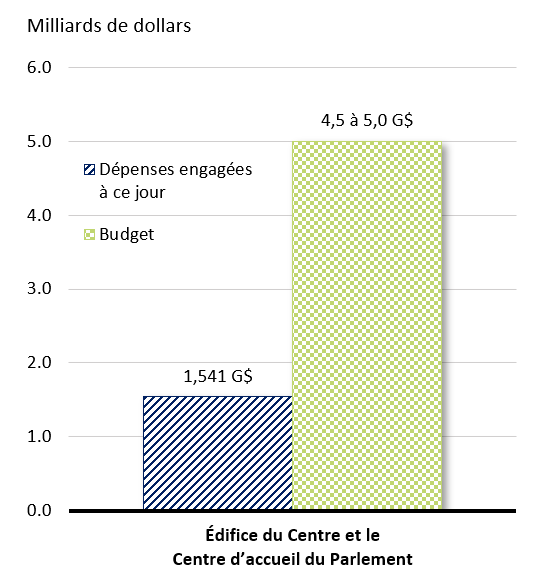

Fonds dépensés par rapport aux fonds prévus au budget (en milliards de dollars)

Les données financières datent du 14 décembre 2025

Description ci-dessous
Version texte sur les fonds dépensés par rapport aux fonds prévus au budget
Fonds dépensés par rapport aux fonds prévus au budget
Article Dépenses engagées à ce jour Budget
Édifice du Centre et Centre d'accueil du Parlement 1 541 000 000 $ De 4 500 000 000 $ à 5 000 000 000 $

Remarque

Veuillez consulter le Rapports annuels : Vision et plan à long terme pour la Cité parlementaire les dépenses liées à l'ensemble du projet.

Étapes importantes

Le calendrier ci-après présente les étapes importantes auxquelles nous travaillons cette année.
Coche= Achevé; Cercle= En cours

2021

Printemps

  • Achevé : Faire approuver les coûts, la portée et le calendrier

2022

Printemps

  • Achevé : Terminer l'étude-conception

Été

  • Achevé : Obtenir l'approbation fédérale de l'utilisation du sol pour l'étude-conception
  • Achevé : Commencer à installer les supports structuraux nécessaires à l'excavation du sous-sol

Automne

  • Achevé : Commencer à restaurer les objets patrimoniaux
  • Achevé : Commencer les travaux d'excavation détaillée pour le Centre d'accueil du Parlement (CAP)
  • Achevé : Achever la réparation de la maçonnerie sur le côté nord

2023

Hiver

  • Achevé : Commencer à forer les puits géothermiques pour le CAP
  • Achevé : Commencer à installer les montants temporaires pour permettre l'excavation du sous-sol
  • Achevé : Commencer à monter les échafauds sur le côté est
  • Achevé : Achever les principaux travaux d'excavation pour le CAP

Printemps

  • Achevé : Commencer à réparer la maçonnerie sur le côté est
  • Achevé : Entamer l'enlèvement et le remplacement de la dalle porteuse du plancher au niveau 1
  • Achevé : Installer les bâches décoratives sur le côté est
  • Achevé : Obtenir l'approbation fédérale de l'utilisation du sol pour la conception de l'aménagement paysager

Été

  • Achevé : Commencer la restauration des 22 cloches et du clavier du carillon qui ont été transportés aux Pays-Bas
  • Achevé : Commencer à monter les échafauds sur le côté ouest
  • Achevé : Commencer à forer les puits géothermiques au sud du CAP (soit environ 45 % des puits)
  • Achevé : Achever les travaux de démolition et d'élimination des matières dangereuses dans la salle de séance et la salle à manger du Sénat
  • Achevé : Creuser le futur raccordement avec la phase 1 du Centre d'accueil des visiteurs

Automne

  • Achevé : Entamer les travaux d'excavation pour la section nord-est du CAP
  • Achevé : Commencer à réparer la maçonnerie sur le côté ouest
  • Achevé : Installer les bâches décoratives sur le côté ouest
  • Achevé : Achever les travaux de démolition et d'élimination des matières dangereuses
  • Achevé : Commencer le processus contractuel pour les ascenseurs et les escaliers mécaniques des 2 édifices
  • Achevé : Achever 50 % de l'élaboration de la conception pour l'aménagement paysager
  • Achevé : Restaurer 50 % des vitraux

2024

Printemps

  • Achevé : Commencer le processus contractuel pour les répliques des fenêtres de l'édifice du Centre
  • Achevé : Achever 20 % des 100 % murs de contreventement temporaires en béton qui supporteront l'édifice du Centre pendant les travaux d'excavation
  • Achevé : Achever 20 % des 25 % visés à l'égard de la reconstruction de la dalle de béton du premier étage
  • Achevé : Commencer le processus contractuel pour les travaux de construction structurelle du nouveau CAP

Été

  • Achevé : Achever le montage des échafaudages sur le côté ouest et dans la cour intérieure ouest, pour permettre l'exécution des travaux extérieurs et la reconstruction du toit en pente (mansardé)
  • Achevé : Commencer les travaux d'amélioration structurelle des étages 1 à 6 de l'édifice du Centre
  • Achevé : Achever environ 25 % de la reconstruction de la dalle de béton du premier étage

Automne

  • Achevé : Achever les documents de construction pour le toit en pente (mansardé) de l'édifice du Centre
  • Achevé : Achever les autres murs de contreventement temporaires en béton qui supporteront l'édifice du Centre pendant les travaux d'excavation
  • Achevé : Achever environ 30 % des 40 % visés à l'égard de la reconstruction de la dalle de béton du premier étage
  • Achevé : Entamer les travaux de construction structurelle du CAP

2025

Hiver

  • Achevé : Terminer totalement la conception de l'aménagement paysager
  • Achevé : Sur les 100 % visés, achever 95 % du forage des trous destinés à accueillir les montants au sous-sol de l'édifice du Centre
  • Achevé : Restaurer les 22 cloches du carillon
  • Achevé : Sur les 50 % visés, achever environ 33 % de la reconstruction de la dalle de béton du premier étage
  • Achevé : Entamer la reconstruction du toit en pente (mansardé) en commençant par le côté ouest
  • Achevé : Installer la deuxième grue sur tour au milieu du site d'excavation du CAP

Printemps

  • Achevé : Entamer l'excavation des niveaux du sous-sol de l'édifice du Centre en commençant dans la cour ouest
  • Achevé : Achever le montage des échafaudages dans la cour est, pour permettre l'exécution des travaux extérieurs et la reconstruction du toit en pente (mansardé)
  • Achevé : Entamer le montage des échafaudages sur le côté sud
  • En cours : Achever les consultations sur la conception de l'édifice du Centre et du CAP et prendre les décisions nécessaires à l'achèvement de la conception à l'automne 2025
  • Achevé : Entamer la construction d'un nouveau massif de conduits enfoui dans la pelouse avant, en vue de déplacer et de moderniser l'infrastructure existante aux fins d'une utilisation future de la Colline du Parlement (pour éviter les perturbations pendant les périodes occupées de l'été, les travaux seront réalisés par étapes, d'abord sur le côté ouest)
  • Achevé : Installer la troisième grue sur tour sur le côté est du site d'excavation du CAP pour soutenir les travaux en cours

Été

  • Achevé : Commencer la restauration des fresques en vue de leur réinstallation dans le bureau du chef de l'opposition
  • Achevé : Commencer la restauration des boiseries patrimoniales des salles patrimoniales spéciales Pearson
  • Achevé : Commencer la restauration des planchers en marbre et des lambris patrimoniaux
  • Achevé : Enlever la toiture en cuivre sur le côté nord-ouest
  • Achevé : Démolir 3 locaux d'ascenseurs hors toit des 4 prévus en vue des travaux de reconstruction
  • Achevé : Commencer à transférer le poids de l'édifice sur les piliers structurels en vue du lancement des travaux d'excavation sur le côté est (prévu initialement pour l'automne 2025)
  • Achevé : Achever environ 50 % des semelles de fondation et 25 % de la dalle de béton du niveau 3 (le plus bas) du sous-sol du CAP afin d'améliorer l'ordre des travaux de construction

Automne

  • Achevé : Achever la conception de l'édifice du Centre et du CAP
  • Achevé : Achever environ 50 % de la dalle de béton du niveau 3 du sous-sol du CAP
  • Achevé : Achever la totalité des trous destinés à accueillir les montants au sous-sol de l'édifice du Centre
  • Achevé : Achever en grande partie la restauration de la maçonnerie extérieure sur les côtés ouest et est
  • Achevé : Commencer la construction des nouvelles dalles de béton aux niveaux 5 et 6
  • Achevé : Enlever environ 15 % de la toiture en vue des travaux de reconstruction

2026

Hiver

  • En cours : Achever 55 % de la reconstruction de la dalle de béton du niveau 1
  • En cours : Achever 75 % des échafaudages sur la face sud
  • En cours : Terminer la construction du nouveau massif de conduits enfoui dans la pelouse avant, puis restaurer l'aménagement paysager au printemps 2026
  • En cours : Terminer le coulage des semelles de fondation du CAP

Printemps

  • En cours : Renforcer les fondations de la structure de la tour de la Paix
  • En cours : Commencer l'installation de la structure entièrement en acier canadien autour de la tour de la Paix afin d'appuyer les travaux de construction extérieurs.
  • En cours : Commencer le démantèlement de la maçonnerie dans les cours ouest et est dans le cadre des travaux de restauration de la maçonnerie

Été

  • En cours : Installer 85 % des éléments de toiture temporaires pour permettre la construction de la nouvelle toiture
  • En cours : Commencer la construction de la nouvelle toiture et du dernier étage
  • En cours : Achever 75 % de la reconstruction de la dalle de béton du niveau 1
  • En cours : Achever la restauration du carillon en dehors du chantier, y compris le clavier et toutes les composantes
  • En cours : Achever 75 % du plancher en béton du niveau 2 du sous-sol du CAP
  • En cours : Achever environ 30 % de la dalle en béton du niveau 1 du sous-sol du CAP

De 2030 à 2031

  • En cours : Achever les principaux travaux de construction

Pleins feux sur le projet

Chaque trimestre, nous tournons les projecteurs sur un aspect des travaux effectués dans le cadre du projet de l'édifice du Centre.

L'observatoire de la tour de la Paix

La tour de la Paix fait figure de symbole national fort au cœur de la Colline du Parlement. Situé au sommet de la tour, l'observatoire offre une vue imprenable sur la capitale que le public pourra continuer de contempler lorsque l'édifice rouvrira ses portes.

Le nouvel observatoire réaménagé comprendra un plafond ouvert au travers duquel les visiteurs pourront admirer de l'intérieur l'horloge emblématique de la tour.

Description ci-dessous
Comparaison côte à côte de la plate-forme d’observation de la Tour de la Paix, montrant l'espace avant restauration à gauche et un rendu conceptuel de l’espace restauré à droite.

Détails de la page

2025-12-29
