À propos du projet de l'édifice du Centre
L'édifice du Centre est fermé à des fins de rénovation. Le projet de réhabilitation de l'édifice du Centre est le plus important et le plus complexe du genre au Canada. Ce projet permettra de moderniser les activités parlementaires existantes, en plus de fournir de nouvelles capacités parlementaires, y compris une expérience de calibre mondial pour les visiteurs.
Sur cette page
- Visite du Parlement
- Conception
- Un projet exécuté par des Canadiens, pour le Canada
- Coût et échéancier
- Travaux de construction
- Vision à long terme
- Liens connexes
Visite du Parlement
L'édifice du Centre, y compris la Bibliothèque du Parlement, est fermé aux visiteurs et aux touristes pendant les travaux de construction. Cependant, les activités telles que les visites guidées de l'édifice du Sénat du Canada et de l'édifice de l'Ouest, la Garde de cérémonie et Les lumières d'hiver au Canada se poursuivent. L’activité Parlement : L'expérience immersive est également offerte tous les jours au 211, rue Sparks. Pendant la fermeture de l'édifice du Centre, l'entrée principale pour les visiteurs de l'édifice de l'Ouest se situe du côté ouest de l'édifice du Centre.
Explorez le Parlement :
- Caméra en direct : Colline du Parlement
- Visites guidées du Parlement
- Visites virtuelles du Sénat
- Parlement : L'expérience virtuelle
Conception
L'élaboration de la conception de l'édifice du Centre, du Centre d'accueil du Parlement et de l’aménagement paysager environnant a été terminée en 2025. Les efforts de conception sont maintenant axés sur le soutien des activités de construction.
Édifice du Centre
Lorsqu'il rouvrira, l'édifice du Centre ressemblera beaucoup à ce qu'il était auparavant, et il en sera de même pour la tour de la Paix. Après sa réhabilitation, l'édifice du Centre préservera son caractère emblématique tout en intégrant des fonctionnalités modernes et des modernisations indispensables, y compris une accessibilité universelle et une durabilité accrue.
Au nombre des priorités, mentionnons les suivantes :
- préservation des espaces patrimoniaux
- les salles historiques et les détails architecturaux seront soigneusement conservés et restaurés
- les éléments patrimoniaux, comme les murales, les boiseries, l'éclairage, les vitraux, le marbre et les fresques, seront remis à leur place
- améliorations extérieures
- les travaux comprennent la maçonnerie, les fenêtres, un nouveau toit en cuivre et les puits de lumière qui préserveront le caractère historique de l'édifice tout en améliorant son rendement
- intégrité structurale
- des travaux de renforcement important de la structure, y compris l'installation de plus de 500 isolateurs de socle, sont effectués
- espace supplémentaire
- les cours ouest et est seront fermées, un bâtiment intercalaire de trois étages sera construit au-dessus du Hall d’honneur, et les étages souterrains seront reliés au Centre d'accueil du Parlement
- modernisation des systèmes de bâtiment
- les systèmes mécaniques et électriques seront modernisés pour rendre l’édifice plus efficace
- technologie moderne
- des mises à niveau de l'infrastructure numérique, y compris la radiodiffusion et la vidéoconférence, seront effectuées
Centre d’accueil du Parlement
Le nouveau Centre d’accueil du Parlement du Canada offrira une entrée centrale sécurisée pour les édifices de l'Est, du Centre et de l'Ouest. Cette installation souterraine offrira une expérience de calibre mondial aux visiteurs et intégrera des infrastructures essentielles aux opérations parlementaires modernes. Le bâtiment offrira des espaces publics, notamment un café, une boutique, un théâtre, une salle d'exposition et des salles de classe. Ces ajouts permettront à la Bibliothèque du Parlement d’accroître le nombre de visiteurs.
La conception s'inspire de l'histoire de la Colline du Parlement en tant que lieu de rencontre et d'échange, ainsi que de son environnement naturel au confluent des rivières. Les matériaux comme la pierre, le bois et le métal proviendront de partout au Canada, symbolisant l’unité entre les diverses régions du pays.

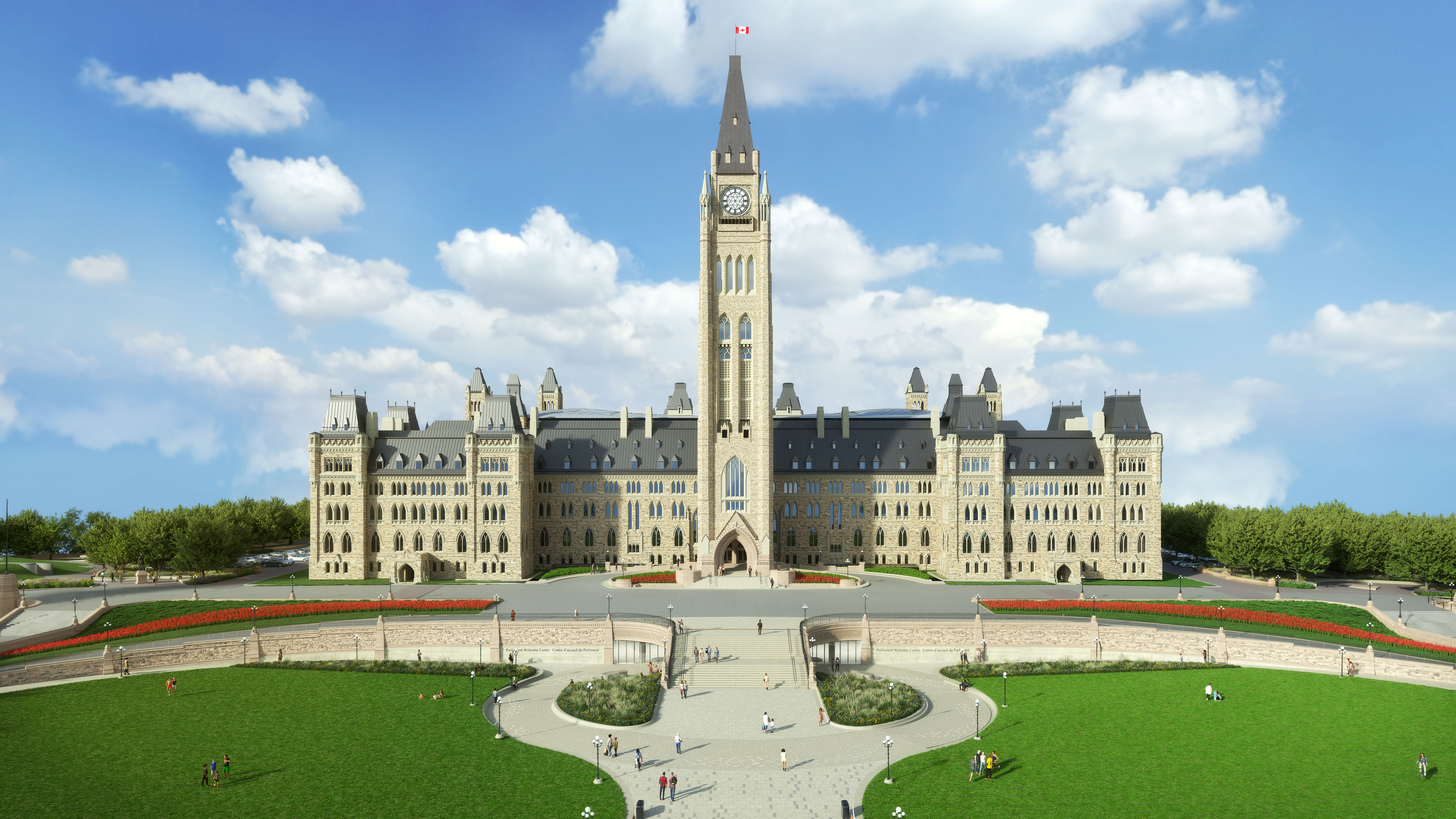

Vue extérieure de la nouvelle conception de l'édifice du Centre, de l'entrée du Centre d'accueil du Parlement et de l’aménagement paysager environnant (cliquer sur l'image pour l'agrandir).
Aménagement paysager
Le nouvel aménagement paysager comprendra des jardins de tulipes, des plantes locales et des arbres qui représentent le caractère de la région. Des travaux d’amélioration plus vastes du terrain permettront de créer un sentier accessible menant à des vues dynamiques qui mettront en valeur le paysage de la rivière des Outaouais. L’aménagement créera un environnement résilient aux impacts climatiques futurs, comprendra des zones ombragées pour permettre aux visiteurs de se reposer et comportera une marque de reconnaissance territoriale permanente.
Un projet exécuté par des Canadiens, pour le Canada
Plus qu'un projet de construction, la réhabilitation de l'édifice du Centre est un investissement pour le Canada, mettant en valeur l'innovation canadienne et tirant profit de matériaux du pays. D'ici à ce qu'il soit terminé, le projet devrait créer 70 000 emplois dans des secteurs clés, y compris les métiers spécialisés et le génie.
La main-d'œuvre et les matériaux du projet proviendront du Canada, dans la mesure du possible, et l'industrie a été directement mobilisée en vue de soutenir la chaîne d'approvisionnement canadienne.
En date de mars 2026 :
- jusqu'à 800 travailleurs sont sur place chaque jour (ce nombre atteindra plus de 1 500)
- environ 95 % des entreprises mises à contribution dans le cadre du projet sont des entreprises canadiennes, avec la participation de plus de 400 entreprises dans 8 provinces
- divers aspects du projet comprennent la participation des Autochtones, y compris la restauration du patrimoine
- environ 50 millions de dollars ont été accordés à des entreprises autochtones pour des possibilités de sous-traitance et de formation professionnelle
- jusqu'à maintenant, 65 % de l'acier utilisé dans le cadre du projet est fabriqué et provient du Canada, y compris 100 % de l’acier pour renforcer la tour de la Paix pendant la construction
Coût et échéancier
de la construction du nouveau Centre d'accueil du Parlement est d'environ 4,5 à 5 milliards de dollars (taxes en sus).
Cette estimation est fondée sur la conception schématique initiale et a été validée par un expert-conseil indépendant en matière de coûts en s’appuyant sur des pratiques exemplaires de l'industrie.
Pour en savoir plus sur cette estimation, consultez Projet de l'édifice du Centre – rapport de diligence raisonnable : Rapport sur les coûts.
Les principaux travaux de construction seront achevés entre 2030 et 2031. L'édifice du Centre rouvrira environ un an plus tard. Ce délai permettra au Parlement de préparer l'édifice aux activités qui y seront réalisées.
Lisez nos rapports trimestriels sur l’état d’avancement du projet de l’édifice du Centre pour en savoir plus sur les derniers jalons importants.
Travaux de construction
Le projet de l'édifice du Centre, y compris tous les travaux visant le Centre d’accueil du Parlement, se déroule en trois phases :
- phase 1 : il s’agit de la phase de « déconstruction », comprenant la démolition, l'élimination des matières dangereuses et l'excavation

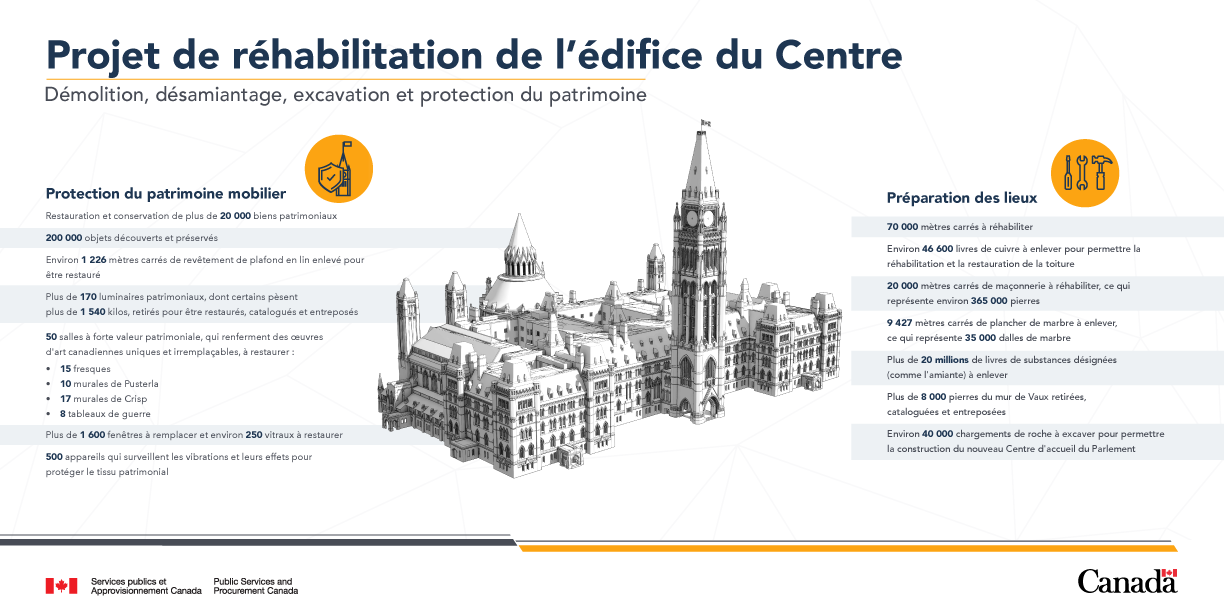

- cette phase, maintenant terminée, était axée sur le démantèlement de l'édifice du Centre jusqu'aux éléments structuraux et sur l'excavation en vue de la construction du Centre d’accueil du Parlement
- phase 2 : il s’agit de la phase de « reconstruction », axée sur les modernisations apportées à l'édifice du Centre pour s'assurer qu'il fonctionne comme prévu
- cette phase comprend également la construction de la structure du Centre d’accueil du Parlement
- cette phase est en cours tant pour l'édifice du Centre que pour le Centre d'accueil du Parlement
- phase 3 : il s’agit de la phase d’« aménagement », qui comprend l'installation des éléments de finition et du mobilier, ainsi que la réinstallation des éléments patrimoniaux
Un aperçu de l'état d'avancement du Centre d'accueil du Parlement entre 2024 et 2025. (Cliquer sur l’image pour l’agrandir.)
Les jalons et les mises à jour sur les progrès réalisés peuvent être consultés dans les rapports trimestriels sur l’état d’avancement du projet de l’édifice du Centre.
Vision à long terme
Ces travaux s’inscrivent dans le cadre de la vision et du plan à long terme (VPLT), qui sert de feuille de route sur plusieurs décennies pour orienter la modernisation de la Cité parlementaire.
La VPLT a été publiée pour la première fois en 2001 et a été mise à jour pour la dernière fois en 2006. La VPLT de 2025 établit une stratégie exhaustive. Elle vise à transformer la Cité parlementaire pour soutenir des activités parlementaires modernes tout en préservant son caractère historique. Depuis sa création en 2001, la VPLT a créé plus de 89 000 emplois.
La réhabilitation de l'édifice du Centre respecte ce cadre en trouvant l’équilibre entre préservation du patrimoine et modernisation et en renouvelant ce lieu emblématique pour s'assurer qu'il demeure fonctionnel et prêt à appuyer le Parlement.
