1er octobre au 31 décembre 2022: Rapport trimestriel sur l'état d'avancement du projet de l'édifice du Centre

Nous restaurons et modernisons l'édifice du Centre. Nous concevons et construisons également le Centre d’accueil du Parlement. Il s’agit du projet de restauration patrimoniale le plus vaste et le plus complexe jamais entrepris au Canada. Nous estimons que son coût se situe entre 4,5 et 5 milliards de dollars. Notre objectif est d’avoir terminé la construction entre 2030 et 2031. L’édifice du Centre rouvrira environ 1 an plus tard, ce qui permettra au Parlement d’effectuer des tests et de préparer le bâtiment en vue de son fonctionnement.

Sur cette page

État de santé du projet

Le graphique ci-dessous présente un aperçu de l’état de santé du projet au regard des coûts, de la portée et du calendrier approuvés, selon une échelle de 0 (faible risque de dérapage) à 10 (risque élevé de dérapage) pour chaque élément évalué au cours de la période visée par le rapport trimestriel. Les rapports annuels de la vision et du plan à long terme présentent une évaluation de l’état de santé général du projet.

Un graphique illustrant l'état de santé du projet. Voir la description détaillée ci-dessous.
Version texte de l'état de santé du projet

L'état de santé du projet comporte 3 volets : la portée, les coûts et le calendrier. Pour évaluer l'état de chaque volet, on utilise une échelle de 0 à 10, selon laquelle :

  • une cote de 0 à 4 indique que le projet a avancé dans le respect des coûts, de la portée et du calendrier prévus et approuvés au cours de la période visée
  • une cote de 5 à 8 indique que le projet avance, mais qu'il a connu des difficultés susceptibles de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
  • une cote de 9 à 10 indique que le projet avance, mais qu'il a connu des difficultés susceptibles fortement de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée

État actuel :

  • Dans l’ensemble, le projet avance dans le respect des coûts, de la portée et du calendrier prévus et approuvés, ayant obtenu la cote 4
  • Le projet avance dans le respect de la portée prévue et approuvée, ayant obtenu la cote 1
  • Le projet avance dans le respect des coûts prévus et approuvés, ayant obtenu la cote 1
  • Le projet avance dans le respect du calendrier prévu et approuvé, ayant obtenu la cote 6

Avancement des travaux de construction

Travaux de construction en cours dans le cadre du projet de l'édifice du Centre.

Excavation du site du Centre d’accueil du Parlement

L'excavation du site du nouveau Centre d’accueil du Parlement a commencé au printemps 2020. À ce jour, environ 35 000 chargements de camion de roches ont été retirés.

Excavation du site où sera construit le Centre d’accueil du Parlement

État : sur la bonne voie

Avancement des travaux : achevés à environ 80 %

Démolition et élimination des matières dangereuses

Les travaux de démolition et d'élimination des matières dangereuses dans l'édifice du Centre progressent bien. Ces travaux sont lancés seulement lorsque les objets patrimoniaux sont enlevés soigneusement ou protégés sur place. À ce jour, environ 9,5 millions de kilos (20,5 millions de livres) de matières dangereuses ont été retirés.

Préparation de l’intérieur de l’édifice

État : sur la bonne voie

Avancement des travaux : achevés à environ 80 %

Conservation de la maçonnerie

Nous restaurons et réparons la maçonnerie extérieure de l'édifice du Centre. Les travaux d’échafaudage sur la façade est commenceront cet hiver. Les travaux de maçonnerie sur la façade principale nord sont terminés, et les travaux de maçonnerie sur les tours nord devraient commencer au printemps 2023.

Préparation de l’extérieur de l’édifice

État : sur la bonne voie

Avancement des travaux en général : achevés à environ 8 %

Avancement des travaux sur la façade nord : achevés à environ 50 %

Derniers progrès du projet de l'édifice du Centre

Le point sur les coûts

Les dépenses engagées à ce jour pour le projet de l'édifice du Centre s'élèvent à environ 498 millions de dollars.

Le budget global a été établi d'après un rapport sur les coûts réalisé en 2021. Ce rapport a été réalisé par un expert-conseil indépendant, qui a validé la méthode qui nous a permis d’établir les coûts des travaux de construction.

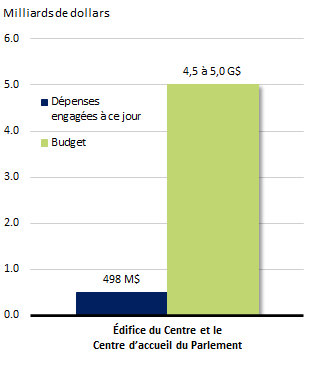

Fonds dépensés par rapport aux fonds prévus au budget (en milliards de dollars)

Graphique à barres montrant les fonds dépensés par rapport aux fonds prévus au budget. Voir le tableau de données ci-dessous.

Les données financières datent du 15 décembre 2022.

Version texte sur les fonds dépensés par rapport aux fonds prévus au budget
Tableau 1 : Fonds dépensés par rapport aux fonds prévus au budget
  Dépenses engagées à ce jour Budget
Édifice du Centre et Centre
d’accueil du Parlement
498 000 000 $ De 4 500 000 000 $ à 5 000 000 000 $

Étapes importantes

Le calendrier ci-dessous présente les étapes importantes auxquelles nous travaillons cette année. La prochaine étape consiste à achever les principaux travaux d’excavation pour le Centre d’accueil du Parlement.

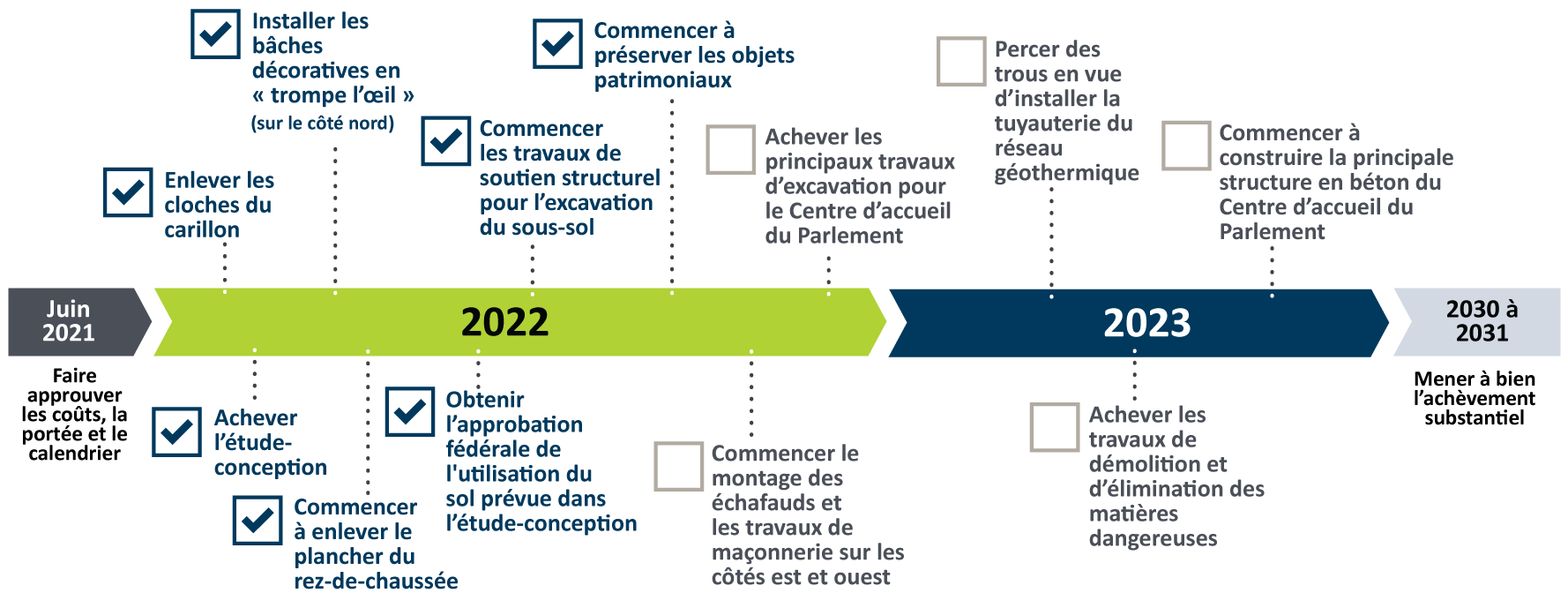

Une ligne du temps qui va de juin 2021 à 2031, et sur laquelle sont indiquées les étapes importantes du projet. Voir la description détaillée ci-dessous.
Version texte des étapes importantes

Juin 2021

  • Faire approuver les coûts, la portée et le calendrier

2022

  • Enlever les cloches du carillon (terminé)
  • Achever l’étude-conception (terminé)
  • Installer les bâches décoratives en « trompe l’œil » sur la façade nord (terminé)
  • Commencer à enlever le plancher du rez-de-chaussée (terminé)
  • Obtenir l’approbation fédérale de l'utilisation du sol prévue dans l’étude-conception (terminé)
  • Commencer les travaux de soutien structurel pour l’excavation du sous-sol (terminé)
  • Commencer à préserver les objets patrimoniaux (terminé)
  • Commencer le montage des échafauds sur les façades est et ouest
  • Achever les principaux travaux d’excavation pour le Centre d’accueil du Parlement

2023

  • Percer des trous en vue d’installer la tuyauterie du réseau géothermique
  • Achever les travaux de démolition et d’élimination des matières dangereuses
  • Commencer à construire la principale structure en béton du Centre d’accueil du Parlement

2030 à 2031

  • Achever les principaux travaux de construction

Plein feu sur le projet

Chaque trimestre, nous tournons les projecteurs sur un aspect des travaux effectués sur l'édifice du Centre ou le Centre d’accueil du Parlement.

Aménagement paysager

Le projet de l’édifice du Centre comprend des améliorations du paysage autour de la Colline du Parlement. Nous en ferons un espace accessible, durable et accueillant pour tous.

L’aménagement proposé permettra de conserver la grande pelouse et d’améliorer l'expérience des millions de visiteurs qui se rendent sur la Colline du Parlement. Des arbres et des bancs seront ajoutés afin d’offrir des endroits ombragés où se reposer lors des journées chaudes. Des sentiers seront également ajoutés à l’extérieur du plateau. Il y aura ainsi de nouveaux endroits pour marcher, faire du vélo et profiter des magnifiques vues sur la rivière des Outaouais.

Nous cherchons maintenant à obtenir l’approbation de la Commission de la capitale nationale pour l’aménagement paysager et nous prévoyons obtenir l’approbation au printemps 2023.

Amélioration des terrains de la Colline du Parlement

Des restaurateurs travaillant à la préservation et à la restauration des vitraux de la Chambre des communes

Détails de la page

Date de modification :
