1er octobre au 31 décembre 2023: Rapport trimestriel sur l'état d'avancement du projet de l'édifice du Centre
Nous restaurons et modernisons l'édifice du Centre. Nous concevons et construisons également le Centre d’accueil du Parlement. Il s’agit du projet de restauration patrimoniale le plus vaste et le plus complexe jamais entrepris au Canada. Nous estimons que son coût se situe entre 4,5 et 5 milliards de dollars. Notre objectif est d’avoir terminé la construction entre 2030 et 2031. L’édifice du Centre rouvrira environ 1 an plus tard, ce qui permettra au Parlement d’effectuer des tests et de préparer le bâtiment en vue de son fonctionnement.
Sur cette page
État de santé du projet
Le graphique ci-dessous présente un aperçu de l’état de santé du projet au regard des coûts, de la portée et du calendrier approuvés, selon une échelle de 0 (faible risque de dérapage) à 10 (risque élevé de dérapage) pour chaque élément évalué au cours de la période visée par le rapport trimestriel. Les rapports annuels de la vision et du plan à long terme présentent une évaluation de l’état de santé général du projet.
Version texte de l'état de santé du projet
L'état de santé du projet comporte 3 volets : la portée, les coûts et le calendrier. Pour évaluer l'état de chaque volet, on utilise une échelle de 0 à 10, selon laquelle :
- une cote de 0 à 4 indique que le projet a avancé dans le respect des coûts, de la portée et du calendrier prévus et approuvés au cours de la période visée
- une cote de 5 à 8 indique que le projet avance, mais qu'il a connu des difficultés susceptibles de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
- une cote de 9 à 10 indique que le projet avance, mais qu'il a connu des difficultés susceptibles fortement de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
État actuel :
- Dans l’ensemble, le projet avance dans le respect des coûts, de la portée et du calendrier prévus et approuvés, ayant obtenu la cote 4
- Le projet avance dans le respect de la portée prévue et approuvée, ayant obtenu la cote 1
- Le projet avance dans le respect des coûts prévus et approuvés, ayant obtenu la cote 1
- Le projet avance dans le respect du calendrier prévu et approuvé, ayant obtenu la cote 6
Avancement des travaux de construction
Travaux de construction en cours dans le cadre du projet de l'édifice du Centre.
Centre d’accueil du Parlement
Au cours de la période faisant l’objet du rapport, nous avons préparé le chantier et commencé l'excavation pour la dernière partie du Centre d’accueil du Parlement. Ce dernier site d’excavation se trouve directement à l’est de l’édifice du Centre. Nous avons également continué de forer les puits nécessaires pour installer un système géothermique. En date du 15 décembre 2023, nous avons foré 73 des 92 puits. Chaque puits a une profondeur de 260 mètres
Excavation du site où sera construit le Centre d’accueil du Parlement
État : sur la bonne voie
Principaux travaux d’excavation : achevés
Puits du système géothermique : achevés à environ 80 %
Démolition et élimination des matières dangereuses
Les travaux de démolition et d'élimination des matières dangereuses dans l'édifice du Centre sont à présent presque terminés. Environ 12 millions de kilogrammes (26 millions de livres) de matières dangereuses ont été retirés.
Préparation de l’intérieur de l’édifice
État : travaux presque achevés
Conservation de la maçonnerie
Les travaux de restauration et de réparation de la maçonnerie extérieure de l'édifice du Centre progressent bien. Les maçons de pierre travaillent activement sur les côtés est et ouest de l’édifice.
Préparation de l’extérieur de l’édifice
État : sur la bonne voie
Avancement des travaux en général : achevés à environ 14 %
Côté est de l’édifice : achevé à 27 %
Côté ouest de l’édifice : achevé à 8 %
Côté nord de l’édifice : achevé à 100 %
Le point sur les coûts
Les dépenses engagées à ce jour pour le projet de l'édifice du Centre s'élèvent à environ 748 millions de dollars.
Le budget global a été établi d'après un rapport sur les coûts réalisé en 2021. Ce rapport a été réalisé par un expert-conseil indépendant, qui a validé la méthode qui nous a permis d’établir les coûts des travaux de construction.
Projet de l'édifice du Centre – rapport de diligence raisonnable : Rapport sur les coûts

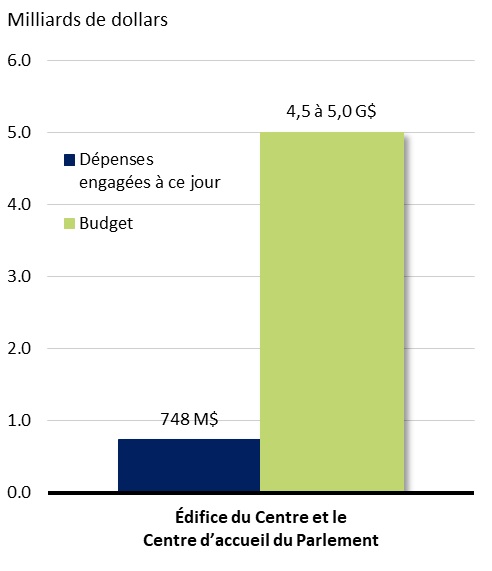

Fonds dépensés par rapport aux fonds prévus au budget (en milliards de dollars)
Version texte sur les fonds dépensés par rapport aux fonds prévus au budget
Dépenses engagées à ce jour | Budget | |
---|---|---|
Édifice du Centre et Centre d’accueil du Parlement |
748 000 000 $ | De 4 500 000 000 $ à 5 000 000 000 $ |
Remarque : Veuillez consulter le rapport annuel sur la vision et le plan à long terme pour les dépenses liées à l'ensemble du projet.
Vision et plan à long terme pour la Cité parlementaire : rapports annuels
Étapes importantes
Le calendrier ci-après présente les étapes importantes auxquelles nous travaillons cette année.
coche = Achevé; cercle = En cours
2021
Printemps
- Achevé : Faire approuver les coûts, la portée et le calendrier
2022
Printemps
- Achevé : Terminer l’étude-conception
Été
- Achevé : Obtenir l'approbation fédérale de l'utilisation du sol pour l’étude-conception
- Achevé : Commencer à installer les supports structuraux nécessaires à l’excavation du sous-sol
Automne
- Achevé : Commencer à restaurer les objets patrimoniaux
- Achevé : Commencer les travaux d’excavation détaillée pour le Centre d’accueil du Parlement
- Achevé : Achever la réparation de la maçonnerie sur le côté nord
2023
Hiver
- Achevé : Commencer à forer les puits géothermiques pour le Centre d’accueil du Parlement
- Achevé : Commencer à installer les montants temporaires pour permettre l’excavation du sous-sol
- Achevé : Commencer à monter les échafauds sur le côté est
- Achevé : Achever les principaux travaux d’excavation pour le Centre d’accueil du Parlement
Printemps
- Achevé : Commencer à réparer la maçonnerie sur le côté est
- Achevé : Entamer l’enlèvement et le remplacement de la dalle porteuse du plancher au niveau 1
- Achevé : Installer les bâches décoratives sur le côté est
- Achevé : Obtenir l'approbation fédérale de l'utilisation du sol pour la conception de l'aménagement paysager
Été
- Achevé : Commencer la restauration des 22 cloches et du clavier du carillon qui ont été transportés aux Pays-Bas
- Achevé : Commencer à monter les échafauds sur le côté ouest
- Achevé : Commencer à forer les puits géothermiques au sud du Centre d’accueil du Parlement (soit environ 45 % des puits)
- Achevé : Achever les travaux de démolition et d’élimination des matières dangereuses dans la salle de séance et la salle à manger du Sénat
- Achevé : Creuser le futur raccordement avec la phase 1 du Centre d'accueil des visiteurs
Automne
- Achevé : Entamer les travaux d'excavation pour la section nord-est du Centre d'accueil du Parlement
- Achevé : Commencer à réparer la maçonnerie sur le côté ouest
- Achevé : Installer les bâches décoratives sur le côté ouest
- Achevé : Achever les travaux de démolition et d’élimination des matières dangereuses
- Achevé : Commencer le processus contractuel pour les ascenseurs et les escaliers mécaniques des deux édifices
- Achevé : Achever 50 % de l’élaboration de la conception pour l’aménagement paysager
- Achevé : Restaurer 50 % des vitraux
2024
Hiver
- En cours : Installer 50 % des montants temporaires qui supporteront l’édifice du Centre pendant les travaux d'excavation
- En cours : Achever 50 % de l’élaboration de la conception de l'édifice du Centre et du Centre d’accueil du Parlement
- En cours : Commencer la conception des étais provisoires qui soutiendront la structure pendant la reconstruction des étages 1 à 6
- En cours : Commencer le processus contractuel pour la démolition structurelle et la reconstruction des étages 1 à 6 et des étages du haut de l’édifice du Centre
Printemps
- En cours : Commencer le processus contractuel pour les répliques des fenêtres de l’édifice du Centre
- En cours : Achever les murs de contreventement temporaires en béton qui supporteront l’édifice du Centre pendant les travaux d’excavation
- En cours : Achever environ 25 % de la reconstruction de la dalle de béton du premier étage
- En cours : Commencer le processus contractuel pour les travaux de construction structurelle du Centre d’accueil du Parlement
Été
- En cours : Achever l’échafaudage de la cour intérieure ouest, qui servira également à soutenir une partie du toit temporaire
- En cours : Commencer les travaux d’amélioration structurelle des étages 1 à 6 de l’édifice du Centre
- En cours : Achever environ 30 % de la reconstruction de la dalle de béton du premier étage
Automne
- En cours : Achever les documents de construction pour le toit en pente (mansardé) de l’édifice du Centre
- En cours : Achever l’élaboration de la conception pour l’aménagement paysager
- En cours : Achever environ 40 % de la reconstruction de la dalle de béton du premier étage
2025
Hiver
- En cours : Terminer le forage des montants temporaires dans le sous-sol de l’édifice du Centre
- En cours : Commencer à transférer les charges du bâtiment sur les montants structurels temporaires
- En cours : Achever la restauration des 22 cloches du carillon
- En cours : Achever l’élaboration de la conception de l’édifice du Centre
- En cours : Achever environ 50 % de la reconstruction de la dalle de béton du premier étage
De 2030 à 2031
- En cours : Achever les principaux travaux de construction
Pleins feux sur le projet
Chaque trimestre, nous tournons les projecteurs sur un aspect des travaux effectués sur l'édifice du Centre ou le Centre d’accueil du Parlement.
Stratégie de conception des fenêtres
Il y a environ 1 600 fenêtres dans l’édifice du Centre qui seront rénovées ou remplacées pour les rendre plus écoénergétiques.
Les vitraux patrimoniaux de la Chambre des communes et de la Chapelle du Souvenir ont été restaurés et seront réinstallés ultérieurement. La restauration des vitraux restants se poursuivra en 2024.
Les vitraux de la salle du Sénat seront remplacés. Des artistes concevront les nouveaux vitraux selon des thèmes qui seront décidés par le Sénat du Canada.
Nous remplacerons la majorité des vitraux restants par des répliques basées sur la conception des vitraux existants. Nous prévoyons de commencer l’achat de ces répliques de fenêtres extérieures à l’été 2024.
Détails de la page
- Date de modification :
