1er avril au 30 juin 2023: Rapport trimestriel sur l'état d'avancement du projet de l'édifice du Centre
Nous restaurons et modernisons l'édifice du Centre. Nous concevons et construisons également le Centre d’accueil du Parlement. Il s’agit du projet de restauration patrimoniale le plus vaste et le plus complexe jamais entrepris au Canada. Nous estimons que son coût se situe entre 4,5 et 5 milliards de dollars. Notre objectif est d’avoir terminé la construction entre 2030 et 2031. L’édifice du Centre rouvrira environ 1 an plus tard, ce qui permettra au Parlement d’effectuer des tests et de préparer le bâtiment en vue de son fonctionnement.
Sur cette page
État de santé du projet
Le graphique ci-dessous présente un aperçu de l’état de santé du projet au regard des coûts, de la portée et du calendrier approuvés, selon une échelle de 0 (faible risque de dérapage) à 10 (risque élevé de dérapage) pour chaque élément évalué au cours de la période visée par le rapport trimestriel. Les rapports annuels de la vision et du plan à long terme présentent une évaluation de l’état de santé général du projet.
Version texte de l'état de santé du projet
L'état de santé du projet comporte 3 volets : la portée, les coûts et le calendrier. Pour évaluer l'état de chaque volet, on utilise une échelle de 0 à 10, selon laquelle :
- une cote de 0 à 4 indique que le projet a avancé dans le respect des coûts, de la portée et du calendrier prévus et approuvés au cours de la période visée
- une cote de 5 à 8 indique que le projet avance, mais qu'il a connu des difficultés susceptibles de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
- une cote de 9 à 10 indique que le projet avance, mais qu'il a connu des difficultés susceptibles fortement de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
État actuel :
- Dans l’ensemble, le projet avance dans le respect des coûts, de la portée et du calendrier prévus et approuvés, ayant obtenu la cote 4
- Le projet avance dans le respect de la portée prévue et approuvée, ayant obtenu la cote 1
- Le projet avance dans le respect des coûts prévus et approuvés, ayant obtenu la cote 1
- Le projet avance dans le respect du calendrier prévu et approuvé, ayant obtenu la cote 6
Avancement des travaux de construction
Travaux de construction en cours dans le cadre du projet de l'édifice du Centre.
Centre d’accueil du Parlement
Nous avons commencé l'excavation du site du nouveau Centre d’accueil du Parlement au printemps 2020. Nous avons achevé les principaux travaux d’excavation au printemps 2023.

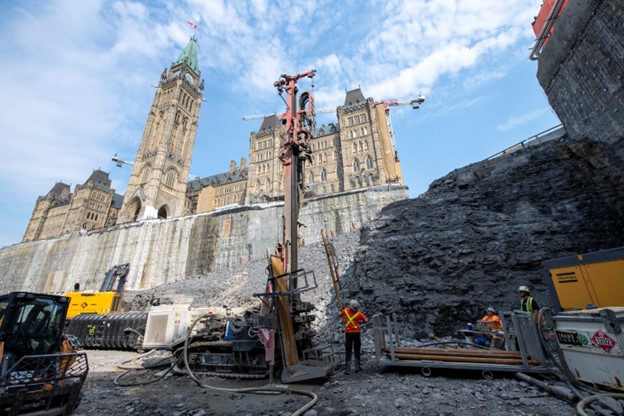

Comme les principaux travaux d'excavation sont maintenant achevés, nous sommes à forer les puits du système géothermique et à faire les raccordements souterrains avec la phase 1 du Centre d’accueil des visiteurs. Nous installons un système géothermique qui chauffera et refroidira le nouveau Centre d'accueil du Parlement. À ce jour, nous avons foré 23 des 92 puits nécessaires à l'installation du système. Chaque puit a une profondeur de 260 mètres.
À l'automne 2023, nous commencerons à creuser la dernière section du Centre d'accueil du Parlement. Le chantier sera situé sur le côté est de l'édifice du Centre.

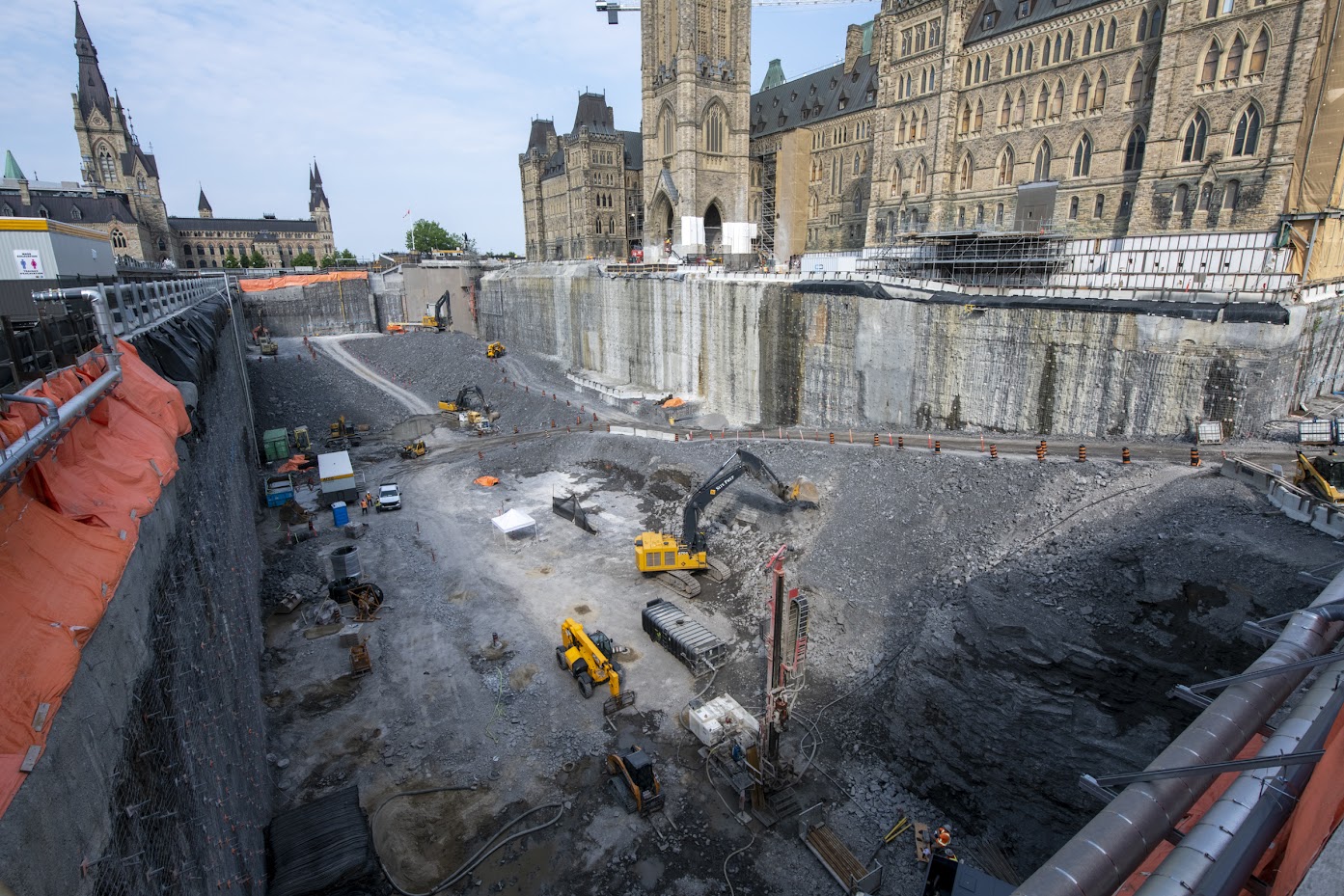

Excavation du site où sera construit le Centre d’accueil du Parlement
État : sur la bonne voie
Principaux travaux d’excavation : achevés
Puits du système géothermique : achevés à environ 25 %

Démolition et élimination des matières dangereuses
Les travaux de démolition et d'élimination des matières dangereuses dans l'édifice du Centre avancent rondement. Ceux réalisés dans la Chambre des communes ont pris fin en avril, et ceux en cours dans la salle du Sénat prendront fin au cours de l'été. Ces travaux ont été entamés seulement après que les éléments patrimoniaux ont été soigneusement retirés ou protégés sur place. À ce jour, environ 10 millions de kilogrammes (22,5 millions de livres) de matières dangereuses ont été retirés.
Préparation de l’intérieur de l’édifice
État : sur la bonne voie
Avancement des travaux : achevés à environ 90 %

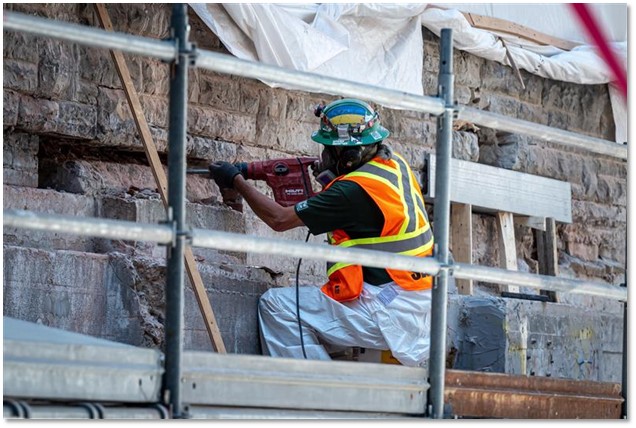

Conservation de la maçonnerie
Nous restaurons et réparons la maçonnerie extérieure de l'édifice du Centre. Les maçons en pierre se sont mis à l’œuvre sur le côté est de l’édifice. Les travaux sur le côté ouest commenceront à l’automne 202.
Préparation de l’extérieur de l’édifice
État : sur la bonne voie
Avancement des travaux en général : achevés à environ 10 %
Côté est de l’édifice : achevé à 6 %
Le point sur les coûts
Les dépenses engagées à ce jour pour le projet de l'édifice du Centre s'élèvent à environ 604 millions de dollars.
Le budget global a été établi d'après un rapport sur les coûts réalisé en 2021. Ce rapport a été réalisé par un expert-conseil indépendant, qui a validé la méthode qui nous a permis d’établir les coûts des travaux de construction.

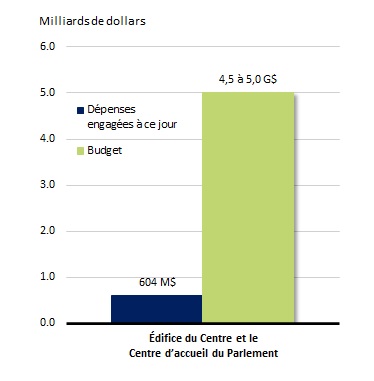

Fonds dépensés par rapport aux fonds prévus au budget (en milliards de dollars)
Version texte sur les fonds dépensés par rapport aux fonds prévus au budget
Dépenses engagées à ce jour | Budget | |
---|---|---|
Édifice du Centre et Centre d’accueil du Parlement |
604 000 000 $ | De 4 500 000 000 $ à 5 000 000 000 $ |
Remarque : Veuillez consulter le rapport annuel sur la vision et le plan à long terme pour les dépenses liées à l'ensemble du projet.
Vision et plan à long terme pour la Cité parlementaire : rapports annuels
Étapes importantes
Le calendrier ci-après présente les étapes importantes auxquelles nous travaillons cette année.
= Achevé; = En cours
2021
Du 1er avril au 30 juin
- Achevé - Faire approuver les coûts, la portée et le calendrier
2022
Du 1er avril au 30 juin
- Achevé - Terminer l’étude-conception
Du 1er juillet au 30 septembre
- Achevé - Obtenir l'approbation fédérale de l'utilisation du sol pour l’étude-conception
- Achevé - Commencer à installer les supports structuraux nécessaires à l’excavation du sous-sol
Du 1er octobre au 30 décembre
- Achevé - Commencer à restaurer les objets patrimoniaux
- Achevé - Commencer les travaux d’excavation détaillée pour le Centre d’accueil du Parlement
- Achevé - Achever la réparation de la maçonnerie sur le côté nord
2023
Hiver
- Achevé - Commencer à forer les puits géothermiques pour le Centre d’accueil du Parlement
- Achevé - Commencer à installer les montants temporaires pour permettre l’excavation du sous-sol
- Achevé - Commencer à monter les échafauds sur le côté est
- Achevé - Achever les principaux travaux d’excavation pour le Centre d’accueil du Parlement
Printemps
- Achevé - Commencer à réparer la maçonnerie sur le côté est
- Achevé - Entamer l’enlèvement et le remplacement de la dalle porteuse du plancher au niveau 1
- Achevé - Installer les bâches décoratives sur le côté est
- Achevé - Obtenir l'approbation fédérale de l'utilisation du sol pour la conception de l'aménagement paysager
Été
- En cours - Commencer la restauration des 22 cloches et du clavier du carillon qui ont été transportés aux Pays-Bas
- En cours - Commencer à monter les échafauds sur le côté ouest
- En cours - Commencer à forer les puits géothermiques au sud du Centre d’accueil du Parlement (soit environ 45 % des puits)
- En cours - Achever les travaux de démolition et d’élimination des matières dangereuses dans la salle de séance et la salle à manger du Sénat
Automne
- En cours - Entamer les travaux d'excavation pour la section nord-est du Centre d'accueil du Parlement
- En cours - Commencer à réparer la maçonnerie sur le côté ouest
- En cours - Installer les bâches décoratives sur le côté ouest
- En cours - Creuser le futur raccordement avec la phase 1 du Centre d'accueil des visiteurs
- En cours - Achever les travaux de démolition et d’élimination des matières dangereuses
2024
Du 1er janvier au 31 mars
- En cours - Restaurer 50 % des vitraux
- En cours - Installer 50 % des montants temporaires qui supporteront l’édifice du Centre pendant les travaux d'excavation
De 2030 à 2031
- En cours - Achever les principaux travaux de construction
Plein feu sur le projet
Chaque trimestre, nous tournons les projecteurs sur un aspect des travaux effectués sur l'édifice du Centre ou le Centre d’accueil du Parlement.

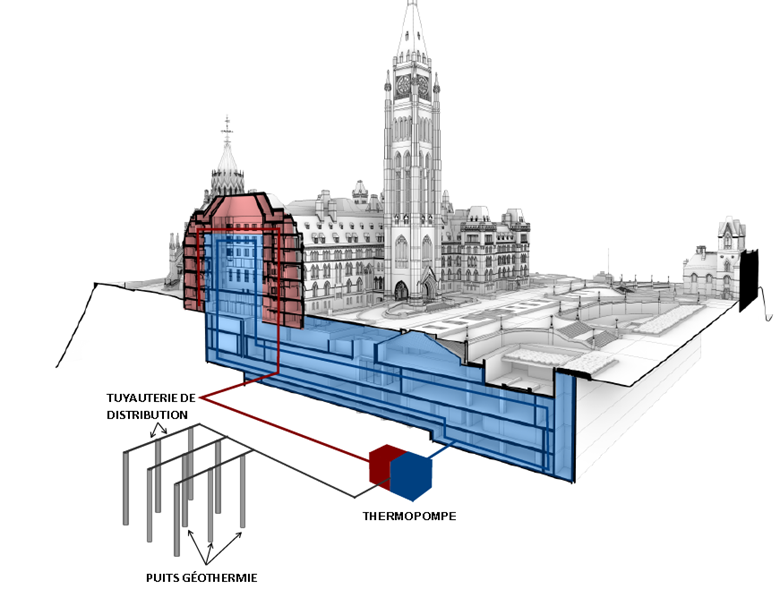

Système géothermique
L'édifice du Centre, qui est l'un de nos immeubles qui émet le plus de gaz à effet de serre, deviendra carboneutre. Pour faciliter cette transformation, nous installons un système géothermique. Ce système utilise la terre comme une éponge pour évacuer la chaleur de l'édifice et le rafraîchir durant l'été. La chaleur ainsi évacuée est emmagasinée dans le sol. Puis, durant l'hiver, cette chaleur est extraite du sol pour chauffer l'édifice.
Le système échange de l’énergie avec la terre en faisant circuler un fluide (de l'eau et un antigel biodégradable) dans des tuyaux. Au total, plus de 50 000 mètres de tuyaux raccorderont les 92 puits aux thermopompes. Les puits ont une profondeur de 260 mètres dans le sol. Grâce à la géothermie, l'édifice du Centre sera plus éconergétique, et le futur Centre d'accueil du Parlement consommera moins d'énergie.
