1er janvier au 31 mars 2023: Rapport trimestriel sur l'état d'avancement du projet de l'édifice du Centre
Nous restaurons et modernisons l'édifice du Centre. Nous concevons et construisons également le Centre d’accueil du Parlement. Il s’agit du projet de restauration patrimoniale le plus vaste et le plus complexe jamais entrepris au Canada. Nous estimons que son coût se situe entre 4,5 et 5 milliards de dollars. Notre objectif est d’avoir terminé la construction entre 2030 et 2031. L’édifice du Centre rouvrira environ 1 an plus tard, ce qui permettra au Parlement d’effectuer des tests et de préparer le bâtiment en vue de son fonctionnement.
Sur cette page
État de santé du projet
Le graphique ci-dessous présente un aperçu de l’état de santé du projet au regard des coûts, de la portée et du calendrier approuvés, selon une échelle de 0 (faible risque de dérapage) à 10 (risque élevé de dérapage) pour chaque élément évalué au cours de la période visée par le rapport trimestriel. Les rapports annuels de la vision et du plan à long terme présentent une évaluation de l’état de santé général du projet.
Version texte de l'état de santé du projet
L'état de santé du projet comporte 3 volets : la portée, les coûts et le calendrier. Pour évaluer l'état de chaque volet, on utilise une échelle de 0 à 10, selon laquelle :
- une cote de 0 à 4 indique que le projet a avancé dans le respect des coûts, de la portée et du calendrier prévus et approuvés au cours de la période visée
- une cote de 5 à 8 indique que le projet avance, mais qu'il a connu des difficultés susceptibles de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
- une cote de 9 à 10 indique que le projet avance, mais qu'il a connu des difficultés susceptibles fortement de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
État actuel :
- Dans l’ensemble, le projet avance dans le respect des coûts, de la portée et du calendrier prévus et approuvés, ayant obtenu la cote 4
- Le projet avance dans le respect de la portée prévue et approuvée, ayant obtenu la cote 1
- Le projet avance dans le respect des coûts prévus et approuvés, ayant obtenu la cote 1
- Le projet avance dans le respect du calendrier prévu et approuvé, ayant obtenu la cote 6
Avancement des travaux de construction
Travaux de construction en cours dans le cadre du projet de l'édifice du Centre.
Excavation du site du Centre d’accueil du Parlement
L'excavation du site du nouveau Centre d’accueil du Parlement a commencé au printemps 2020. À ce jour, environ 39 000 chargements de camion de roches ont été retirés. Comme nous avons maintenant presque terminé les travaux d'excavation et avons atteint la profondeur voulue, nous avons commencé à forer les puits pour le système géothermique.
Excavation du site où sera construit le Centre d’accueil du Parlement
État : sur la bonne voie
Avancement des travaux : presque achevés
Démolition et élimination des matières dangereuses
Les travaux de démolition et d'élimination des matières dangereuses dans l'édifice du Centre continuent d’avancer rondement. À ce jour, environ 9,6 millions de kilogrammes (21 millions de livres) de matières dangereuses ont été retirés.
Préparation de l’intérieur de l’édifice
État : sur la bonne voie
Avancement des travaux : achevés à environ 85 %
Conservation de la maçonnerie
Nous restaurons et réparons la maçonnerie extérieure de l'édifice du Centre. Les échafaudages sont maintenant montés sur la façade est, et les maçons en pierre se mettront à l’œuvre en avril
Préparation de l’extérieur de l’édifice
État : sur la bonne voie
Avancement des travaux en général : achevés à environ 8 %
Avancement des travaux sur la façade nord : terminés
Le point sur les coûts
Les dépenses engagées à ce jour pour le projet de l'édifice du Centre s'élèvent à environ 555 millions de dollars.
Le budget global a été établi d'après un rapport sur les coûts réalisé en 2021. Ce rapport a été réalisé par un expert-conseil indépendant, qui a validé la méthode qui nous a permis d’établir les coûts des travaux de construction.
Fonds dépensés par rapport aux fonds prévus au budget (en milliards de dollars)
Version texte sur les fonds dépensés par rapport aux fonds prévus au budget
Dépenses engagées à ce jour | Budget | |
---|---|---|
Édifice du Centre et Centre d’accueil du Parlement |
555 000 000 $ | De 4 500 000 000 $ à 5 000 000 000 $ |
Remarque : Veuillez consulter le rapport annuel sur la vision et le plan à long terme pour les dépenses liées à l'ensemble du projet.
Vision et plan à long terme pour la Cité parlementaire : rapports annuels
Étapes importantes

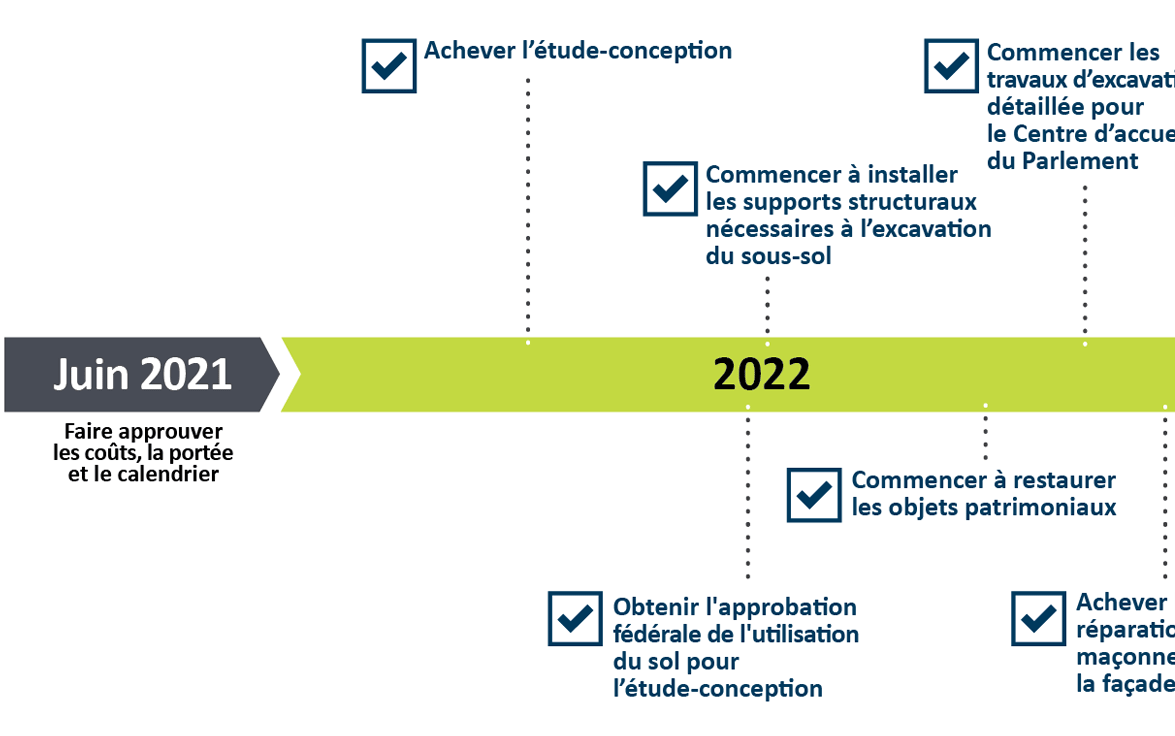

Le calendrier ci-dessous présente les étapes importantes auxquelles nous travaillons.
Juin 2021
- Faire approuver les coûts, la portée et le calendrier terminé
2022
- Achever l’étude-conception terminé
- Obtenir l'approbation fédérale de l'utilisation du sol pour l’étude-conception terminé
- Commencer à installer les supports structuraux nécessaires à l’excavation du sous-sol terminé
- Commencer à restaurer les objets patrimoniaux terminé
- Commencer les travaux d’excavation détaillée pour le Centre d’accueil du Parlement terminé
- Achever la réparation de la maçonnerie sur la façade nord terminé
2023
- Commencer à forer les puits géothermiques pour le Centre d’accueil du Parlement terminé
- Commencer à installer les montants temporaires pour permettre l’excavation du sous-sol terminé
- Commencer à monter les échafauds sur la façade est terminé
- Achever les principaux travaux d’excavation pour le Centre d’accueil du Parlement terminé
- Commencer à réparer la maçonnerie sur la façade
- Commencer à enlever la dalle porteuse du plancher au niveau 1
- Installer les bâches décoratives sur la façade est
- Obtenir l'approbation fédérale de l'utilisation du sol pour la conception de l'aménagement paysager
- Entamer les travaux d'excavation pour la section nord-est du Centre d'accueil du Parlement
- Commencer à monter les échafauds sur la façade ouest
- Commencer à réparer la maçonnerie sur la façade ouest
- Installer les bâches décoratives sur la façade ouest
- Achever de façon substantielle les travaux de démolition et d’élimination des matières dangereuses
2024
- Restaurer 50 % des vitraux
- Installer 50 % des montants temporaires qui supporteront l’édifice du Centre pendant les travaux d'excavation
2030 à 2031
- Achever les principaux travaux de construction
Plein feu sur le projet
Chaque trimestre, nous tournons les projecteurs sur un aspect des travaux effectués sur l'édifice du Centre ou le Centre d’accueil du Parlement.
Sous-sol de l’édifice du Centre
Les travaux d'excavation à réaliser sous l'édifice du Centre comptent parmi les parties du projet les plus complexes et les plus difficiles sur le plan technique. Cette tâche colossale vise à :
- relier le nouveau Centre d'accueil du Parlement du Canada aux cours auparavant inutilisées de l'édifice du Centre
- protéger l'édifice contre les tremblements de terre en y ajoutant un système d'isolation des fondations qui respecte les normes parasismiques
- créer l'espace grandement nécessaire pour les installations mécaniques et électriques et d'autres technologies modernes
Pour mener à bien cette tâche monumentale, nous devons d'abord séparer l'édifice de ses fondations et le placer sur des supports temporaires. Nous utilisons un équipement spécial pour enlever la roche dans l'espace restreint dont nous disposons. Lorsque les travaux d'excavation seront terminés, le système d'isolation des fondations sera installé, et l'édifice pourra reposer sur la nouvelle structure du sous-sol. Pendant les travaux, nous surveillerons de près l'édifice pour nous assurer que les travaux sont réalisés en toute sécurité. À ce jour, nous avons foré 50 des quelque 800 trous devant accueillir les supports temporaires sur lesquels l'édifice reposera pendant les travaux d'excavation.
