Du 1er janvier au 31 mars 2025 : Rapport trimestriel sur l’état d’avancement du projet de l’édifice du Centre
Nous restaurons et modernisons l’édifice du Centre, en plus de concevoir et de construire le Centre d’accueil du Parlement (CAP). Il s’agit du projet de restauration patrimoniale le plus vaste et le plus complexe jamais entrepris au Canada. Nous en estimons le coût à environ 4,5 à 5 milliards de dollars, et nous souhaitons avoir terminé les travaux de construction en 2030 ou en 2031. Quant à l’édifice du Centre, il rouvrira environ un an plus tard, ce qui permettra au Parlement d’effectuer des tests et de préparer le bâtiment en vue de son occupation.
Sur cette page
État de santé du projet
Le graphique ci-dessous présente un aperçu de l’état de santé du projet au regard des coûts, de la portée et du calendrier approuvés, selon une échelle de 0 (faible risque de dérapage) à 10 (risque élevé de dérapage) pour chaque élément évalué au cours de la période visée par le rapport trimestriel. Les rapports annuels sur la vision et le plan à long terme présentent une évaluation de l’état de santé général du projet.

Version texte de l'état de santé du projet
L'état de santé du projet comporte 3 volets : la portée, les coûts et le calendrier. Pour évaluer l'état de chaque volet, on utilise une échelle de 0 à 10, selon laquelle :
- une cote de 0 à 4 indique que le projet a avancé dans le respect des coûts, de la portée et du calendrier prévus et approuvés au cours de la période visée
- une cote de 5 à 8 indique que le projet avance, mais qu'il a connu des difficultés susceptibles de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
- une cote de 9 à 10 indique que le projet avance, mais qu'il a connu des difficultés susceptibles fortement de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
État actuel :
- Dans l’ensemble, le projet avance dans le respect des coûts, de la portée et du calendrier prévus et approuvés, ayant obtenu la cote 5
- Le projet avance dans le respect de la portée prévue et approuvée, ayant obtenu la cote 1
- Le projet avance dans le respect des coûts prévus et approuvés, ayant obtenu la cote 2
- Le projet avance dans le respect du calendrier prévu et approuvé, ayant obtenu la cote 7
Avancement des travaux de construction
Travaux de construction en cours du projet de l’édifice du Centre.

Centre d’accueil du Parlement
Durant cette période, nous avons continué de faire avancer la construction de la nouvelle structure sur le côté ouest du site. Pour faciliter l’exécution des travaux, 2 grues ont été installées.
État : sur la bonne voie
Principaux travaux d’excavation : achevés
Puits du système géothermique : achevés
Structure : en cours

Édifice du Centre : intérieur
Les travaux de forage des trous destinés à accueillir les montants au sous-sol et les autres préparatifs visant à stabiliser l’édifice en vue des travaux d’excavation se poursuivent. Nous sommes en bonne voie de pouvoir commencer l'excavation des niveaux du sous-sol au printemps 2025, en commençant par la cour ouest.
En ce qui concerne la rénovation de la structure aux étages supérieurs, des contreventements temporaires sont installés pour stabiliser l'édifice en vue de la reconstruction des dalles de béton.
Montants du sous-sol : achevés à 95 %
Reconstruction de la structure : en cours

Édifice du Centre : extérieur
Les maçons continuent de travailler sur les côtés est et ouest de l’édifice. Sur le côté ouest, les travaux de reconstruction du toit en pente (mansardé) ont commencé. Ils consistent d'abord à enlever le vieux recouvrement en cuivre.
Une bonne partie des échafaudages ont été montés dans la cour est. Les échafaudages sont en bonne voie d'être achevés au printemps 2025. Ils faciliteront l’exécution des travaux de réparation de l'enceinte de toiture et de la maçonnerie dans la cour.
État : sur la bonne voie
Avancement des travaux en général : achevés à environ 20 %
Côté est de l’édifice : achevé à 52 %
Côté ouest de l’édifice : achevé à 42 %
Côté nord de l’édifice : achevé
Le point sur les coûts
Les dépenses engagées à ce jour pour le projet de l'édifice du Centre s'élèvent à environ 1,170 milliard de dollars.
Le budget global a été établi d'après un rapport sur les coûts réalisé en 2021. Ce rapport a été réalisé par un expert-conseil indépendant, qui a validé la méthode qui nous a permis d’établir les coûts des travaux de construction.
Projet de l'édifice du Centre – rapport de diligence raisonnable : Rapport sur les coûts

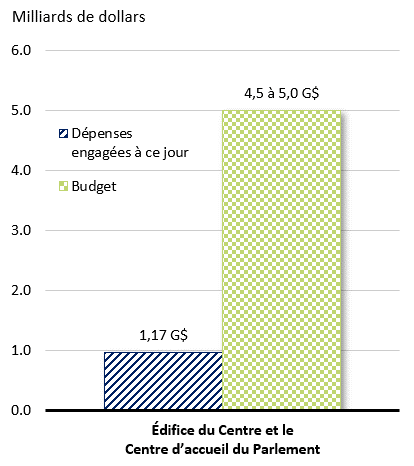

Fonds dépensés par rapport aux fonds prévus au budget (en milliards de dollars)

Les données financières datent du 14 mars 2025.
Version texte sur les fonds dépensés par rapport aux fonds prévus au budget
Dépenses engagées à ce jour | Budget | |
---|---|---|
Édifice du Centre et Centre d’accueil du Parlement | 1 170 000 000 $ | De 4 500 000 000 $ à 5 000 000 000 $ |
Remarque : Veuillez consulter le rapport annuel sur la vision et le plan à long terme pour les dépenses liées à l'ensemble du projet.
Vision et plan à long terme pour la Cité parlementaire : rapports annuels
Étapes importantes
Le calendrier ci-après présente les étapes importantes auxquelles nous travaillons cette année.
coche = Achevé; cercle = En cours
2021
Printemps
- Achevé : Faire approuver les coûts, la portée et le calendrier
2022
Printemps
- Achevé : Terminer l’étude-conception
Été
- Achevé : Obtenir l'approbation fédérale de l'utilisation du sol pour l’étude-conception
- Achevé : Commencer à installer les supports structuraux nécessaires à l’excavation du sous-sol
Automne
- Achevé : Commencer à restaurer les objets patrimoniaux
- Achevé : Commencer les travaux d’excavation détaillée pour le Centre d’accueil du Parlement
- Achevé : Achever la réparation de la maçonnerie sur le côté nord
2023
Hiver
- Achevé : Commencer à forer les puits géothermiques pour le Centre d’accueil du Parlement
- Achevé : Commencer à installer les montants temporaires pour permettre l’excavation du sous-sol
- Achevé : Commencer à monter les échafauds sur le côté est
- Achevé : Achever les principaux travaux d’excavation pour le Centre d’accueil du Parlement
Printemps
- Achevé : Commencer à réparer la maçonnerie sur le côté est
- Achevé : Entamer l’enlèvement et le remplacement de la dalle porteuse du plancher au niveau 1
- Achevé : Installer les bâches décoratives sur le côté est
- Achevé : Obtenir l'approbation fédérale de l'utilisation du sol pour la conception de l'aménagement paysager
Été
- Achevé : Commencer la restauration des 22 cloches et du clavier du carillon qui ont été transportés aux Pays-Bas
- Achevé : Commencer à monter les échafauds sur le côté ouest
- Achevé : Commencer à forer les puits géothermiques au sud du Centre d’accueil du Parlement (soit environ 45 % des puits)
- Achevé : Achever les travaux de démolition et d’élimination des matières dangereuses dans la salle de séance et la salle à manger du Sénat
- Achevé : Creuser le futur raccordement avec la phase 1 du Centre d'accueil des visiteurs
Automne
- Achevé : Entamer les travaux d'excavation pour la section nord-est du Centre d'accueil du Parlement
- Achevé : Commencer à réparer la maçonnerie sur le côté ouest
- Achevé : Installer les bâches décoratives sur le côté ouest
- Achevé : Achever les travaux de démolition et d’élimination des matières dangereuses
- Achevé : Commencer le processus contractuel pour les ascenseurs et les escaliers mécaniques des deux édifices
- Achevé : Achever 50 % de l’élaboration de la conception pour l’aménagement paysager
- Achevé : Restaurer 50 % des vitraux
2024
Printemps
- Achevé : Commencer le processus contractuel pour les répliques des fenêtres de l’édifice du Centre
- En cours : Achever 20 % des 100 % murs de contreventement temporaires en béton qui supporteront l’édifice du Centre pendant les travaux d’excavation
- En cours : Achever 20 % des 25 % visés à l’égard de la reconstruction de la dalle de béton du premier étage
- Achevé : Commencer le processus contractuel pour les travaux de construction structurelle du nouveau Centre d’accueil du Parlement
Été
- Achevé : Achever le montage des échafaudages sur le côté ouest et dans la cour intérieure ouest, pour permettre l’exécution des travaux extérieurs et la reconstruction du toit en pente (mansardé)
- Achevé : Commencer les travaux d’amélioration structurelle des étages 1 à 6 de l’édifice du Centre
- Achevé : Achever environ 25 % de la reconstruction de la dalle de béton du premier étage
Automne
- Achevé : Achever les documents de construction pour le toit en pente (mansardé) de l’édifice du Centre
- Achevé : Achever les autres murs de contreventement temporaires en béton qui supporteront l’édifice du Centre pendant les travaux d’excavation
- Achevé : Achever environ 30 % des 40 % visés à l’égard de la reconstruction de la dalle de béton du premier étage
- Achevé : Entamer les travaux de construction structurelle du CAP
2025
Hiver
- Nous avons achevé totalement la conception de l’aménagement paysager
- Sur les 100 % visés, nous avons achevé 95 % du forage des trous destinés à accueillir les montants au sous-sol de l’édifice du Centre
- Nous avons achevé la restauration des 22 cloches du carillon
- Sur les 50 % visés, nous avons achevé environ 33 % de la reconstruction de la dalle de béton du premier étage
- Nous avons entamé la reconstruction du toit en pente (mansardé) en commençant par le côté ouest
- Nous avons installé la deuxième grue sur tour au milieu du site d'excavation du CAP
Printemps
- En cours : Entamer l'excavation des niveaux du sous-sol de l'édifice du Centre en commençant dans la cour ouest
- En cours : Achever le montage des échafaudages dans la cour est, pour permettre l’exécution des travaux extérieurs et la reconstruction du toit en pente (mansardé)
- En cours : Entamer le montage des échafaudages sur le côté sud
- En cours : Achever les consultations sur la conception de l'édifice du Centre et du CAP et prendre les décisions nécessaires à l'achèvement de la conception à l'automne 2025
- En cours : Entamer la construction d'un nouveau massif de conduits enfoui dans la pelouse avant, en vue de déplacer et de moderniser l'infrastructure existante aux fins d'une utilisation future de la Colline du Parlement (pour éviter les perturbations pendant les périodes occupées de l'été, les travaux seront réalisés par étapes, d'abord sur le côté ouest)
- En cours : Installer la troisième grue sur tour sur le côté est du site d'excavation du CAP pour soutenir les travaux en cours
Été
- En cours : Commencer la restauration des fresques en vue de leur réinstallation dans le bureau du chef de l'opposition
- En cours : Commencer la restauration des boiseries patrimoniales des salles patrimoniales spéciales Pearson
- En cours : Commencer la restauration des planchers en marbre et des lambris patrimoniaux
- En cours : Achever l'enlèvement de la toiture en cuivre sur le côté nord-ouest
- En cours : Démolir 4 des 6 locaux d’ascenseurs hors toit en vue des travaux de reconstruction
- En cours : Commencer à transférer le poids de l'édifice sur les piliers structurels en vue du lancement des travaux d'excavation sur le côté est
- En cours : Achever environ 50 % des semelles de fondation et de la dalle de béton du niveau 2 du CAP
Automne
- En cours : Achever la conception de l'édifice du Centre et du CAP
- En cours : Entamer l'excavation des niveaux du sous-sol de l'édifice du Centre du côté de la cour est
- En cours : Achever environ 75 % de la dalle de béton du niveau 2 du sous-sol du CAP
- En cours : Achever la totalité des trous destinés à accueillir les montants au sous-sol de l’édifice du Centre
- En cours : Achever en grande partie la restauration de la maçonnerie extérieure sur les côtés ouest et est
- En cours : Commencer à couler les nouvelles dalles de béton aux niveaux 5 et 6
- En cours : Enlever environ 15 % de la toiture en vue des travaux de reconstruction
De 2030 à 2031
- En cours : Achever les principaux travaux de construction
Pleins feux sur le projet
Chaque trimestre, nous tournons les projecteurs sur un aspect des travaux effectués dans le cadre du projet de l'édifice du Centre.
Sentier du pourtour du plateau
Le sentier du pourtour du plateau mènera les visiteurs autour de l'édifice du Centre. Le sentier, dont la forme évoque le mouvement ondulant d'une rivière, comportera un muret incurvé suivant une ligne plongeante et sinueuse à l’image de l'eau, dont il résultera une expérience dynamique et immersive.
Des bancs seront intégrés harmonieusement au muret, créant ainsi un lieu de rassemblement auquel auront accès tous les visiteurs. Comme l'édifice du Centre où s’est déroulée l'histoire parlementaire du Canada, le muret sera une toile blanche qui permettra l'ajout d'éléments décoratifs et commémoratifs qui continueront de raconter l’histoire parlementaire de notre pays.
Le sentier du pourtour du plateau mettra en valeur le panorama de la rivière des Outaouais. Il reliera également les monuments environnants de la Colline du Parlement, offrant ainsi une riche expérience à tous les visiteurs. Il compte parmi les divers éléments du nouvel aménagement paysager qui renforceront le lien entre ce lieu symbolique et les gens qui le visitent.
