1er juillet au 30 septembre 2022: Rapport trimestriel sur l'état d'avancement du projet de l'édifice du Centre

Nous restaurons et modernisons l'édifice du Centre. Nous concevons et construisons également le Centre d’accueil du Parlement. Il s’agit du projet de restauration patrimoniale le plus vaste et le plus complexe jamais entrepris au Canada. Nous estimons que son coût se situe entre 4,5 et 5 milliards de dollars. Notre objectif est d’avoir terminé la construction entre 2030 et 2031. L’édifice du Centre rouvrira environ 1 an plus tard, ce qui permettra au Parlement d’effectuer des tests et de préparer le bâtiment en vue de son fonctionnement.

Sur cette page

État de santé du projet

Le graphique ci-dessous présente un aperçu de l’état de santé du projet au regard des coûts, de la portée et du calendrier approuvés, selon une échelle de 0 (faible risque de dérapage) à 10 (risque élevé de dérapage) pour chaque élément évalué au cours de la période visée par le rapport trimestriel. Les rapports annuels de la vision et du plan à long terme, présentent une évaluation de l’état de santé général du projet.

Un graphique illustrant l'état de santé du projet. Voir la description détaillée ci-dessous.
Version texte de l'état de santé du projet

L'état de santé du projet comporte 3 volets : la portée, les coûts et le calendrier. Pour évaluer l'état de chaque volet, on utilise une échelle de 0 à 10, selon laquelle :

  • une cote de 0 à 4 indique que le projet a avancé dans le respect des coûts, de la portée et du calendrier prévus et approuvés au cours de la période visée
  • une cote de 5 à 8 indique que le projet avance, mais qu'il a connu des difficultés susceptibles de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
  • une cote de 9 à 10 indique que le projet avance, mais qu'il a connu des difficultés susceptibles fortement de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée

État actuel

  • Dans l’ensemble, le projet avance dans le respect des coûts, de la portée et du calendrier prévus et approuvés, ayant obtenu la cote 4
  • Le projet avance dans le respect de la portée prévue et approuvée, ayant obtenu la cote 1
  • Le projet avance dans le respect des coûts prévus et approuvés, ayant obtenu la cote 1
  • Le projet avance dans le respect du calendrier prévu et approuvé, ayant obtenu la cote 6

Stabiliser l’édifice du Centre pour creuser sous le bâtiment est une entreprise complexe. Nous devons creuser sous l’édifice du Centre pour installer l’isolation des fondations qui protégera le bâtiment contre les séismes. Cette excavation servira également à relier le Centre d’accueil du Parlement et l’édifice du Centre. Nous collaborons à l’heure actuelle avec nos partenaires de l’industrie et nous faisons appel à d’autres experts pour déterminer la meilleure approche, tout en tenant compte des coûts et du calendrier.

Protection de l’édifice du Centre contre les séismes

Avancement des travaux de construction

Travaux de construction en cours dans le cadre du projet de l'édifice du Centre.

Excavation du site du Centre d’accueil du Parlement

L'excavation du site du nouveau Centre d’accueil du Parlement a commencé au printemps 2020. À ce jour, environ 32 000 chargements de camion de roches ont été retirés.

Excavation du site où sera construit le Centre d’accueil du Parlement

État : sur la bonne voie

Avancement des travaux : achevés à environ 75 %

Démolition et élimination des matières dangereuses

Les travaux de démolition et d'élimination des matières dangereuses dans l'édifice du Centre vont bon train. Les travaux sont lancés seulement lorsque les objets patrimoniaux sont enlevés soigneusement ou protégés sur place. À ce jour, environ 9 millions de kilos (20 millions de livres) de matières dangereuses ont été retirés.

Préparation de l’intérieur de l’édifice

État : sur la bonne voie

Avancement des travaux : achevés à environ 75 %

Conservation de la maçonnerie

Nous restaurons et réparons la maçonnerie extérieure de l'édifice du Centre, et les travaux progressent bien sur la façade nord.

Préparation de l’extérieur de l’édifice

État : sur la bonne voie

Avancement des travaux en général : achevés à environ 7 %

Avancement des travaux sur la façade nord : achevés à environ 30 %

Derniers progrès du projet de l'édifice du Centre

Le point sur les coûts

Les dépenses engagées à ce jour pour le projet de l'édifice du Centre s'élèvent à environ 452 millions de dollars.

Le budget global a été établi d'après un rapport sur les coûts réalisé en 2021. Ce rapport a été réalisé par un expert-conseil indépendant, qui a validé la méthode qui nous a permis d’établir les coûts des travaux de construction.

Fonds dépensés par rapport aux fonds prévus au budget (en milliards de dollars)

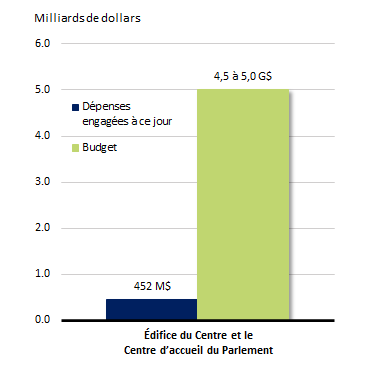

Graphique à barres montrant les fonds dépensés par rapport aux fonds prévus au budget. Voir le tableau de données ci-dessous.

Les données financières datent du 15 septembre 2022.

Version texte sur les fonds dépensés par rapport aux fonds prévus au budget
Tableau 1 : Fonds dépensés par rapport aux fonds prévus au budget
  Dépenses engagées à ce jour Budget
Édifice du Centre et Centre
d’accueil du Parlement
452 000 000 $ De 4 500 000 000 $ à 5 000 000 000 $

Remarque : Consultez les rapports annuels de la vision et du plan à long terme pour obtenir les dépenses liées à l’ensemble du projet

La vision et le plan à long terme pour la Cité parlementaire – Rapports annuels

Étapes importantes

Le calendrier ci-dessous présente les étapes importantes auxquelles nous travaillons cette année. La prochaine étape consiste à obtenir l’approbation de la Commission de la capitale nationale pour l’utilisation du sol.

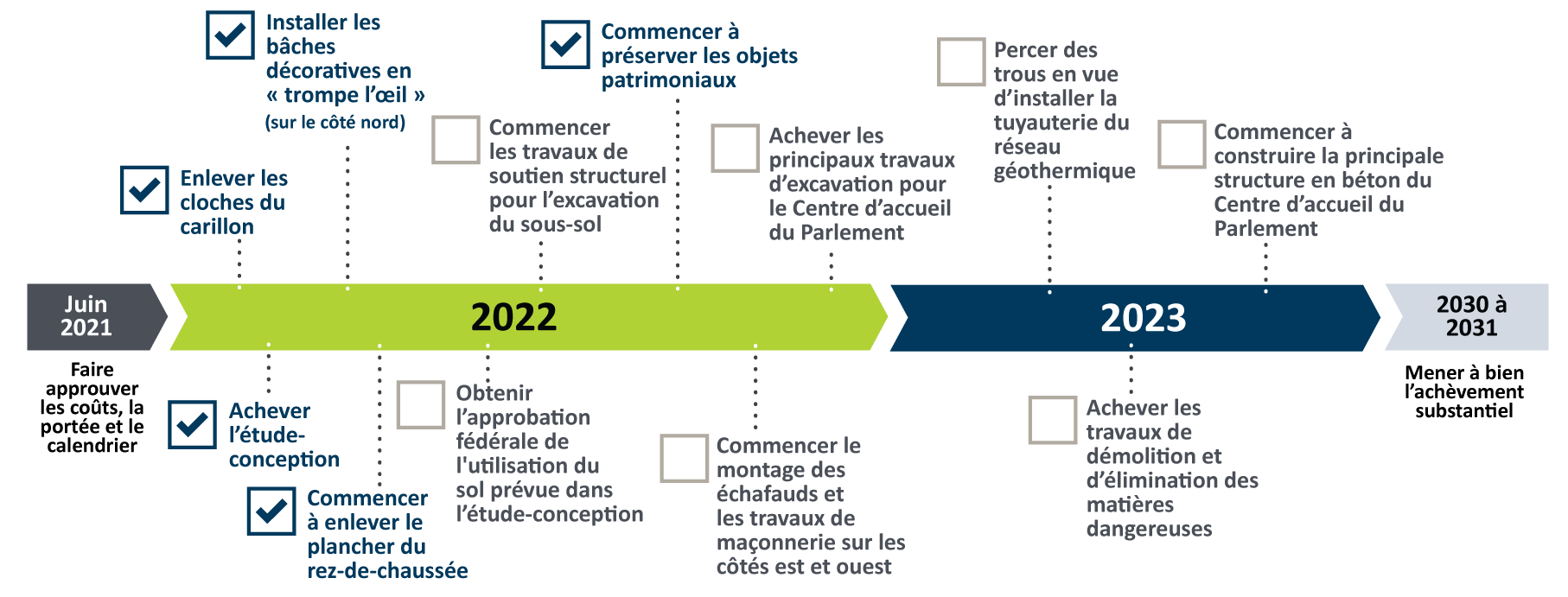

Une ligne du temps qui va de juin 2021 à 2031, et sur laquelle sont indiquées les étapes importantes du projet. Voir la description détaillée ci-dessous.
Version texte des étapes importantes

Juin 2021

  • Faire approuver les coûts, la portée et le calendrier

2022

  • Enlever les cloches du carillon (terminé)
  • Achever l’étude-conception (terminé)
  • Installer les bâches décoratives en « trompe l’œil » sur la façade nord (terminé)
  • Commencer à enlever le plancher du rez-de-chaussée (terminé)
  • Obtenir l’approbation fédérale de l'utilisation du sol prévue dans l’étude-conception
  • Commencer les travaux de soutien structurel pour l’excavation du sous-sol
  • Commencer à préserver les objets patrimoniaux (terminé)
  • Commencer le montage des échafauds sur les façades est et ouest
  • Achever les principaux travaux d’excavation pour le Centre d’accueil du Parlement

2023

  • Percer des trous en vue d’installer la tuyauterie du réseau géothermique
  • Achever les travaux de démolition et d’élimination des matières dangereuses
  • Commencer à construire la principale structure en béton du Centre d’accueil du Parlement

2030 à 2031

  • Achever les principaux travaux de construction

Plein feu sur le projet

Chaque trimestre, nous tournons les projecteurs sur un aspect des travaux effectués sur l'édifice du Centre ou le Centre d’accueil du Parlement.

Vitraux

Il y avait un total de 190 vitraux dans l’édifice du Centre, dont ceux :

  • de la Chambre des communes
  • de la Chapelle du Souvenir
  • du foyer du Sénat

Ces précieuses pièces du patrimoine ont maintenant été retirées avec soin de l’édifice. Des restaurateurs experts s’occupent de les préserver et de leur redonner leur beauté d’origine. Les spécialistes documentent soigneusement chaque étape du processus et remplacent seulement ce qui est nécessaire pour préserver autant que possible la fenêtre d’origine. Le projet représente une occasion unique et rare de réaliser ce type de travail. Grâce à ces travaux, les Canadiens pourront continuer à profiter de ces magnifiques fenêtres pendant de nombreuses générations.
