1er juillet au 30 septembre 2023: Rapport trimestriel sur l'état d'avancement du projet de l'édifice du Centre

Nous restaurons et modernisons l'édifice du Centre. Nous concevons et construisons également le Centre d’accueil du Parlement. Il s’agit du projet de restauration patrimoniale le plus vaste et le plus complexe jamais entrepris au Canada. Nous estimons que son coût se situe entre 4,5 et 5 milliards de dollars. Notre objectif est d’avoir terminé la construction entre 2030 et 2031. L’édifice du Centre rouvrira environ 1 an plus tard, ce qui permettra au Parlement d’effectuer des tests et de préparer le bâtiment en vue de son fonctionnement.

Sur cette page

État de santé du projet

Le graphique ci-dessous présente un aperçu de l’état de santé du projet au regard des coûts, de la portée et du calendrier approuvés, selon une échelle de 0 (faible risque de dérapage) à 10 (risque élevé de dérapage) pour chaque élément évalué au cours de la période visée par le rapport trimestriel. Les rapports annuels de la vision et du plan à long terme présentent une évaluation de l’état de santé général du projet.

Un graphique illustrant l'état de santé du projet. Voir la description détaillée ci-dessous.
Version texte de l'état de santé du projet

L'état de santé du projet comporte 3 volets : la portée, les coûts et le calendrier. Pour évaluer l'état de chaque volet, on utilise une échelle de 0 à 10, selon laquelle :

  • une cote de 0 à 4 indique que le projet a avancé dans le respect des coûts, de la portée et du calendrier prévus et approuvés au cours de la période visée
  • une cote de 5 à 8 indique que le projet avance, mais qu'il a connu des difficultés susceptibles de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
  • une cote de 9 à 10 indique que le projet avance, mais qu'il a connu des difficultés susceptibles fortement de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée

État actuel :

  • Dans l’ensemble, le projet avance dans le respect des coûts, de la portée et du calendrier prévus et approuvés, ayant obtenu la cote 4
  • Le projet avance dans le respect de la portée prévue et approuvée, ayant obtenu la cote 1
  • Le projet avance dans le respect des coûts prévus et approuvés, ayant obtenu la cote 1
  • Le projet avance dans le respect du calendrier prévu et approuvé, ayant obtenu la cote 6

Avancement des travaux de construction

Travaux de construction en cours dans le cadre du projet de l'édifice du Centre.

Centre d’accueil du Parlement

En septembre, nous avons terminé l'excavation des raccordements souterrains avec la phase 1 du Centre d’accueil des visiteurs. Nous continuons de forer les puits nécessaires pour installer un système géothermique. En date du 15 septembre, nous avons foré 50 des 92 puits. Chaque puits a une profondeur de 260 mètres.

Centre d’accueil du Parlement

Excavation du site où sera construit le Centre d’accueil du Parlement

État : sur la bonne voie

Principaux travaux d’excavation : achevés

Puits du système géothermique : achevés à environ 54 %

Démolition et élimination des matières dangereuses

Les travaux de démolition et d'élimination des matières dangereuses dans l'édifice du Centre sont presque terminés. Les travaux de démolition et d'élimination réalisés dans les chambres parlementaires, la salle à manger et la salle du Comité sénatorial des banques et du commerce ont pris fin. À ce jour, environ 11,2 millions de kilogrammes (24,8 millions de livres) de matières dangereuses ont été retirés.

Préparation de l’intérieur de l’édifice

État : sur la bonne voie

Avancement des travaux : achevés à environ 95 %

Conservation de la maçonnerie

Nous restaurons et réparons la maçonnerie extérieure de l'édifice du Centre. Les maçons en pierre sont à l’œuvre sur le côté est de l’édifice. Les travaux sur le côté ouest commenceront en octobre 2023.

Préparation de l’extérieur de l’édifice

État : sur la bonne voie

Avancement des travaux en général : achevés à environ 12 %

Côté est de l’édifice : achevé à 10 %

Derniers progrès du projet de l'édifice du Centre

Le point sur les coûts

Les dépenses engagées à ce jour pour le projet de l'édifice du Centre s'élèvent à environ 680 millions de dollars.

Le budget global a été établi d'après un rapport sur les coûts réalisé en 2021. Ce rapport a été réalisé par un expert-conseil indépendant, qui a validé la méthode qui nous a permis d’établir les coûts des travaux de construction.

Projet de l'édifice du Centre – rapport de diligence raisonnable : Rapport sur les coûts

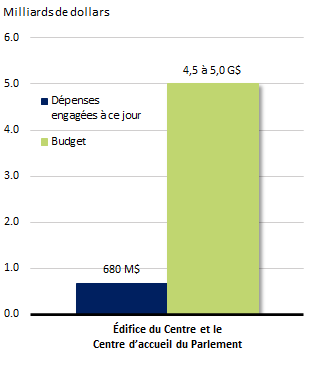

Fonds dépensés par rapport aux fonds prévus au budget (en milliards de dollars)

Graphique à barres montrant les fonds dépensés par rapport aux fonds prévus au budget. Voir le tableau de données ci-dessous.

Les données financières datent du 15 septembre 2023.

Version texte sur les fonds dépensés par rapport aux fonds prévus au budget
Tableau 1 : Fonds dépensés par rapport aux fonds prévus au budget
  Dépenses engagées à ce jour Budget
Édifice du Centre et Centre
d’accueil du Parlement
680 000 000 $ De 4 500 000 000 $ à 5 000 000 000 $

Remarque : Veuillez consulter le rapport annuel sur la vision et le plan à long terme pour les dépenses liées à l'ensemble du projet.

Vision et plan à long terme pour la Cité parlementaire : rapports annuels

Étapes importantes

Le calendrier ci-après présente les étapes importantes auxquelles nous travaillons cette année.
coche= Achevé; cercle= En cours

2021

Printemps

  • Achevé :Faire approuver les coûts, la portée et le calendrier

2022

Printemps

  • Achevé :Terminer l’étude-conception

Été

  • Achevé :Obtenir l'approbation fédérale de l'utilisation du sol pour l’étude-conception
  • Achevé :Commencer à installer les supports structuraux nécessaires à l’excavation du sous-sol

Automne

  • Achevé :Commencer à restaurer les objets patrimoniaux
  • Achevé :Commencer les travaux d’excavation détaillée pour le Centre d’accueil du Parlement
  • Achevé :Achever la réparation de la maçonnerie sur le côté nord

2023

Hiver

  • Achevé :Commencer à forer les puits géothermiques pour le Centre d’accueil du Parlement
  • Achevé :Commencer à installer les montants temporaires pour permettre l’excavation du sous-sol
  • Achevé :Commencer à monter les échafauds sur le côté est
  • Achevé :Achever les principaux travaux d’excavation pour le Centre d’accueil du Parlement

Printemps

  • Achevé :Commencer à réparer la maçonnerie sur le côté est
  • Achevé :Entamer l’enlèvement et le remplacement de la dalle porteuse du plancher au niveau 1
  • Achevé :Installer les bâches décoratives sur le côté est
  • Achevé :Obtenir l'approbation fédérale de l'utilisation du sol pour la conception de l'aménagement paysager

Été

  • Achevé :Commencer la restauration des 22 cloches et du clavier du carillon qui ont été transportés aux Pays-Bas
  • Achevé :Commencer à monter les échafauds sur le côté ouest
  • Achevé :Commencer à forer les puits géothermiques au sud du Centre d’accueil du Parlement (soit environ 45 % des puits)
  • Achevé :Achever les travaux de démolition et d’élimination des matières dangereuses dans la salle de séance et la salle à manger du Sénat
  • Achevé :Creuser le futur raccordement avec la phase 1 du Centre d'accueil des visiteurs

Automne

  • En cours : Entamer les travaux d'excavation pour la section nord-est du Centre d'accueil du Parlement
  • En cours : Commencer à réparer la maçonnerie sur le côté ouest
  • En cours : Installer les bâches décoratives sur le côté ouest
  • En cours : Achever les travaux de démolition et d’élimination des matières dangereuses

2024

Hiver

  • En cours : Restaurer 50 % des vitraux
  • En cours : Installer 50 % des montants temporaires qui supporteront l’édifice du Centre pendant les travaux d'excavation
  • En cours : Achever 50 % de l’élaboration de la conception de l'édifice du Centre et du Centre d’accueil du Parlement

De 2030 à 2031

  • En cours : Achever les principaux travaux de construction

Plein feu sur le projet

Chaque trimestre, nous tournons les projecteurs sur un aspect des travaux effectués sur l'édifice du Centre ou le Centre d’accueil du Parlement.

Reconstruction du premier étage

Au printemps 2023, nous avons commencé à remplacer le premier étage de l’édifice du Centre. Le nouveau plancher pourra supporter près de 3 fois la charge du plancher d’origine. Il pourra supporter un grand éventail de nouvelles caractéristiques du bâtiment, y compris les nouveaux toits en verre qui couvriront les cours intérieures de l’édifice du Centre.

Afin d’assurer la stabilité de l’édifice du Centre et la protection de ses éléments patrimoniaux, nous retirons et remplaçons soigneusement le plancher par petites sections. Une fois ces travaux bien avancés, nous pourrons commencer à creuser sous l’édifice du Centre. L’excavation permettra de créer de l'espace pour les nouveaux systèmes de bâtiment et le raccordement au nouveau Centre d’accueil du Parlement du Canada.

Dalle du premier étage avec le béton coulé
Dalle du premier étage avec le béton coulé
