Du 1er janvier au 31 mars 2024 : Rapport trimestriel sur l’état d’avancement du projet de l’édifice du Centre

Nous restaurons et modernisons l’édifice du Centre, en plus de concevoir et de construire le Centre d’accueil du Parlement. Il s’agit du projet de restauration patrimoniale le plus vaste et le plus complexe jamais entrepris au Canada. Nous en estimons le coût à environ 4,5 à 5 milliards de dollars et nous souhaitons avoir terminé les travaux de construction en 2030 ou en 2031. Quant à l’édifice du Centre, il rouvrira environ un an plus tard, ce qui permettra au Parlement d’effectuer des tests et de préparer le bâtiment en vue de son occupation.

Sur cette page

État de santé du projet

Le graphique ci-dessous présente un aperçu de l’état de santé du projet au regard des coûts, de la portée et du calendrier approuvés, selon une échelle de 0 (faible risque de dérapage) à 10 (risque élevé de dérapage) pour chaque élément évalué au cours de la période visée par le rapport trimestriel. Les rapports annuels sur la vision et le plan à long terme présentent une évaluation de l’état de santé général du projet.

Un graphique illustrant l'état de santé du projet. Voir la description détaillée ci-dessous.
Version texte de l'état de santé du projet

L'état de santé du projet comporte 3 volets : la portée, les coûts et le calendrier. Pour évaluer l'état de chaque volet, on utilise une échelle de 0 à 10, selon laquelle :

  • une cote de 0 à 4 indique que le projet a avancé dans le respect des coûts, de la portée et du calendrier prévus et approuvés au cours de la période visée
  • une cote de 5 à 8 indique que le projet avance, mais qu'il a connu des difficultés susceptibles de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée
  • une cote de 9 à 10 indique que le projet avance, mais qu'il a connu des difficultés susceptibles fortement de nuire au respect des coûts, de la portée et du calendrier au cours de la période visée

État actuel :

  • Dans l’ensemble, le projet avance dans le respect des coûts, de la portée et du calendrier prévus et approuvés, ayant obtenu la cote 4
  • Le projet avance dans le respect de la portée prévue et approuvée, ayant obtenu la cote 1
  • Le projet avance dans le respect des coûts prévus et approuvés, ayant obtenu la cote 1
  • Le projet avance dans le respect du calendrier prévu et approuvé, ayant obtenu la cote 6

Avancement des travaux de construction

Travaux de construction actuels de l’édifice du Centre.

Centre d’accueil du Parlement

Les travaux d’excavation pour la dernière partie du Centre d’accueil du Parlement du côté est de l’édifice du Centre progressent bien et seront terminés d’ici le printemps 2024.

Centre d’accueil du Parlement

Excavation du site où sera construit le Centre d’accueil du Parlement

État : sur la bonne voie

Principaux travaux d’excavation : achevés

Puits du système géothermique : achevés à environ 80 %

Édifice du Centre : intérieur

Nous nous attachons maintenant à reconstruire la structure. Les travaux de reconstruction de la dalle de béton du premier étage, que nous avons entrepris au printemps 2023, sont achevés à environ 15 %.

Les travaux se poursuivent pour soulever le bâtiment de sa fondation et le placer sur des montants dont la taille varie de 3 à 25 mètres. Ces montants supporteront le bâtiment pendant que nous creusons les planchers du sous-sol. Nous avons jusqu’à présent installé près de la moitié des montants.

Montants du sous-sol : 400 sur 800 sont installés

Préparation de l’intérieur de l’édifice

Édifice du Centre : extérieur

Les travaux de restauration et de réparation de la maçonnerie extérieure de l’édifice du Centre progressent bien. Les maçons en pierres poursuivent leur travail sur les côtés est et ouest de l’édifice.

Préparation de l’extérieur de l’édifice

État : sur la bonne voie

Avancement des travaux en général : achevés à environ 16 %

Côté est de l’édifice : achevé à 31 %

Côté ouest de l’édifice : achevé à 16 %

Côté nord de l’édifice : achevé à 100 %

Derniers progrès du projet de l'édifice du Centre

Le point sur les coûts

Les dépenses engagées à ce jour pour le projet de l'édifice du Centre s'élèvent à environ 814 millions de dollars.

Le budget global a été établi d'après un rapport sur les coûts réalisé en 2021. Ce rapport a été réalisé par un expert-conseil indépendant, qui a validé la méthode qui nous a permis d’établir les coûts des travaux de construction.

Projet de l'édifice du Centre – rapport de diligence raisonnable : Rapport sur les coûts

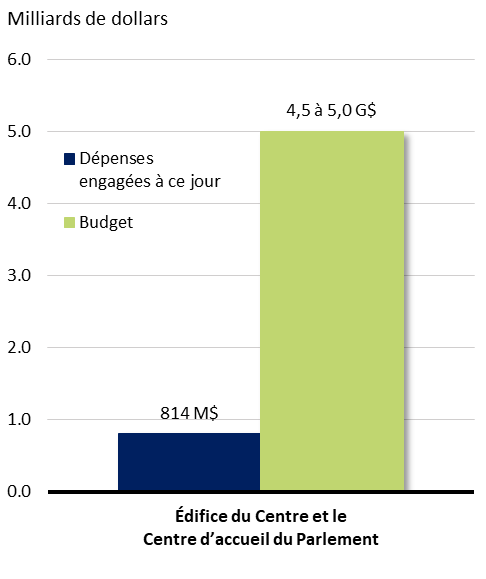

Fonds dépensés par rapport aux fonds prévus au budget (en milliards de dollars)

Graphique à barres montrant les fonds dépensés par rapport aux fonds prévus au budget. Voir le tableau de données ci-dessous.

Les données financières datent du 15 mars 2024.

Version texte sur les fonds dépensés par rapport aux fonds prévus au budget
Tableau 1 : Fonds dépensés par rapport aux fonds prévus au budget
  Dépenses engagées à ce jour Budget
Édifice du Centre et Centre
d’accueil du Parlement
814 000 000 $ De 4 500 000 000 $ à 5 000 000 000 $

Remarque : Veuillez consulter le rapport annuel sur la vision et le plan à long terme pour les dépenses liées à l'ensemble du projet.

Vision et plan à long terme pour la Cité parlementaire : rapports annuels

Étapes importantes

Le calendrier ci-après présente les étapes importantes auxquelles nous travaillons cette année.
coche = Achevé; cercle = En cours

2021

Printemps

  • Achevé : Faire approuver les coûts, la portée et le calendrier

2022

Printemps

  • Achevé : Terminer l’étude-conception

Été

  • Achevé : Obtenir l'approbation fédérale de l'utilisation du sol pour l’étude-conception
  • Achevé : Commencer à installer les supports structuraux nécessaires à l’excavation du sous-sol

Automne

  • Achevé : Commencer à restaurer les objets patrimoniaux
  • Achevé : Commencer les travaux d’excavation détaillée pour le Centre d’accueil du Parlement
  • Achevé : Achever la réparation de la maçonnerie sur le côté nord

2023

Hiver

  • Achevé : Commencer à forer les puits géothermiques pour le Centre d’accueil du Parlement
  • Achevé : Commencer à installer les montants temporaires pour permettre l’excavation du sous-sol
  • Achevé : Commencer à monter les échafauds sur le côté est
  • Achevé : Achever les principaux travaux d’excavation pour le Centre d’accueil du Parlement

Printemps

  • Achevé : Commencer à réparer la maçonnerie sur le côté est
  • Achevé : Entamer l’enlèvement et le remplacement de la dalle porteuse du plancher au niveau 1
  • Achevé : Installer les bâches décoratives sur le côté est
  • Achevé : Obtenir l'approbation fédérale de l'utilisation du sol pour la conception de l'aménagement paysager

Été

  • Achevé : Commencer la restauration des 22 cloches et du clavier du carillon qui ont été transportés aux Pays-Bas
  • Achevé : Commencer à monter les échafauds sur le côté ouest
  • Achevé : Commencer à forer les puits géothermiques au sud du Centre d’accueil du Parlement (soit environ 45 % des puits)
  • Achevé : Achever les travaux de démolition et d’élimination des matières dangereuses dans la salle de séance et la salle à manger du Sénat
  • Achevé : Creuser le futur raccordement avec la phase 1 du Centre d'accueil des visiteurs

Automne

  • Achevé : Entamer les travaux d'excavation pour la section nord-est du Centre d'accueil du Parlement
  • Achevé : Commencer à réparer la maçonnerie sur le côté ouest
  • Achevé : Installer les bâches décoratives sur le côté ouest
  • Achevé : Achever les travaux de démolition et d’élimination des matières dangereuses
  • Achevé : Commencer le processus contractuel pour les ascenseurs et les escaliers mécaniques des deux édifices
  • Achevé : Achever 50 % de l’élaboration de la conception pour l’aménagement paysager
  • Achevé : Restaurer 50 % des vitraux

2024

Hiver

  • Achevé : Installer 50 % des montants qui supporteront l’édifice du Centre pendant les travaux d'excavation
  • Achevé : Achever 50 % de l’élaboration de la conception de l'édifice du Centre et du Centre d’accueil du Parlement
  • Achevé : Commencer la conception des étais provisoires qui soutiendront la structure pendant la reconstruction des étages 1 à 6
  • Achevé : Commencer le processus contractuel pour la démolition structurelle et la reconstruction des étages 1 à 6 et des étages du haut de l’édifice du Centre

Printemps

  • En cours : Commencer le processus contractuel pour les répliques des fenêtres de l’édifice du Centre
  • En cours : Achever les murs de contreventement temporaires en béton qui supporteront l’édifice du Centre pendant les travaux d’excavation
  • En cours : Achever environ 25 % de la reconstruction de la dalle de béton du premier étage
  • En cours : Commencer le processus contractuel pour les travaux de construction structurelle du Centre d’accueil du Parlement

Été

  • En cours : Achever l’échafaudage de la cour intérieure ouest, qui servira également à soutenir une partie du toit temporaire
  • En cours : Commencer les travaux d’amélioration structurelle des étages 1 à 6 de l’édifice du Centre
  • En cours : Achever environ 30 % de la reconstruction de la dalle de béton du premier étage

Automne

  • En cours : Achever les documents de construction pour le toit en pente (mansardé) de l’édifice du Centre
  • En cours : Achever l’élaboration de la conception pour l’aménagement paysager
  • En cours : Achever environ 40 % de la reconstruction de la dalle de béton du premier étage

2025

Hiver

  • En cours : Terminer le forage des montants dans le sous-sol de l’édifice du Centre
  • En cours : Commencer à transférer les charges du bâtiment sur les montants
  • En cours : Achever la restauration des 22 cloches du carillon
  • En cours : Achever l’élaboration de la conception de l’édifice du Centre
  • En cours : Achever environ 50 % de la reconstruction de la dalle de béton du premier étage

De 2030 à 2031

  • En cours : Achever les principaux travaux de construction

Pleins feux sur le projet

Chaque trimestre, nous tournons les projecteurs sur un aspect des travaux effectués sur l'édifice du Centre ou le Centre d’accueil du Parlement.

Béton carboneutre et réutilisation de l’acier

Ce projet s’inscrit dans l’objectif du gouvernement fédéral qui consiste à rendre ses installations carboneutres. Le recours à des matériaux à faible teneur en carbone et le fait de miser sur la réduction, le recyclage et la récupération contribuent à la durabilité globale du projet.

Par exemple, le béton à faible teneur en carbone, de par la technique de fabrication employée, permet de réduire les émissions pendant la construction. En effet, les technologies, les combustibles et les mélanges de matériaux utilisés génèrent et émettent moins de carbone comparativement à d’autres types de béton, réduisant ainsi les émissions globales de gaz à effet de serre.

Il y a aussi la réutilisation de l’acier, qui procure un autre moyen de favoriser la durabilité. Ce sont environ 200 tonnes métriques d’acier de construction provenant du premier édifice du Centre qui seront réutilisées. Ce choix permet de réduire au minimum l’impact environnemental global comparativement à l’utilisation d’acier neuf.

En adoptant des technologies de pointe, nous ouvrons la voie à une industrie de la construction résiliente et durable pour les générations à venir.

Un maçon étale du béton à l'aide d'une truelle.

Un maçon étale du béton à faible teneur en carbone à l'aide d'une truelle.
